Instagram Facebook you tube TikTok

現場レポート

可児市

岐阜県可児市松伏 新築工事

2024.3.22

長く伸びた玄関ホールの先には洗面所があり、帰宅後すぐに手洗いが行える動線ですね。
南に面したこのスペースに洗濯もの干し「ホシ姫サマ」と設置。
リビング内はすっきりとした空間になりますよね。

2024.3.22

勾配天井のリビングは開放的に仕上がっています。
ところどころにアクセントクロスを使用し、クールな印象ですね。

2024.3.22

掃き出し窓にシャッターの取り付けが行われました。

2024.3.18

クロス工事が進んでいます。
クロス工事が終わると、照明や建具などの取り付け工事が行われていきます。

2024.3.13

足場が解体されました。
ガルバリウムとジョリパッドのクールな仕上がりですね。
この後、外部工事は左官工事が行われます。

2024.3.13

クロス工事が進んでいます。
まずは、ボードの継ぎ目などの凹凸をパテで平らに均していきます。
その後、クロスを貼っていきます。

2024.3.10

大工工事が終了しています。
照明やコンセント設置用の穴があけられ、この後クロス工事へと移っていきます。

2024.3.3

外壁の工事も進んでいます。

2024.3.3

内部、壁にボードが貼られて空間が仕切られてきました。

2024.2.25

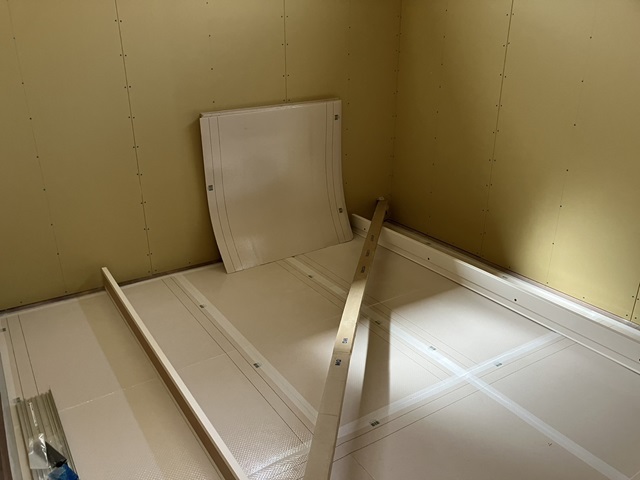

フローリングの施工が行われました。
傷や汚れを防止する為、床養生をしているため全体が見えるのはまだ先になります。

2024.2.18

大工工事が順調に進んでいます。

2024.2.15

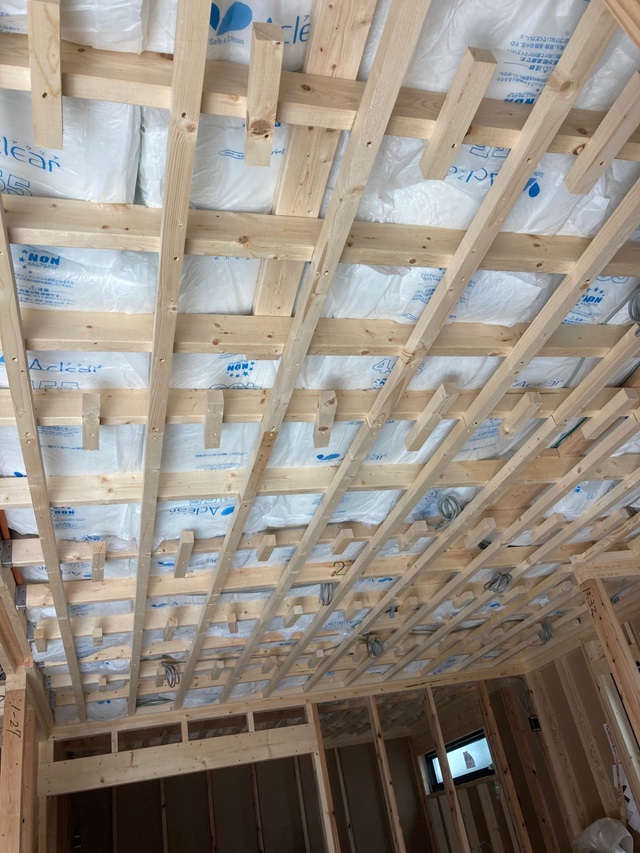

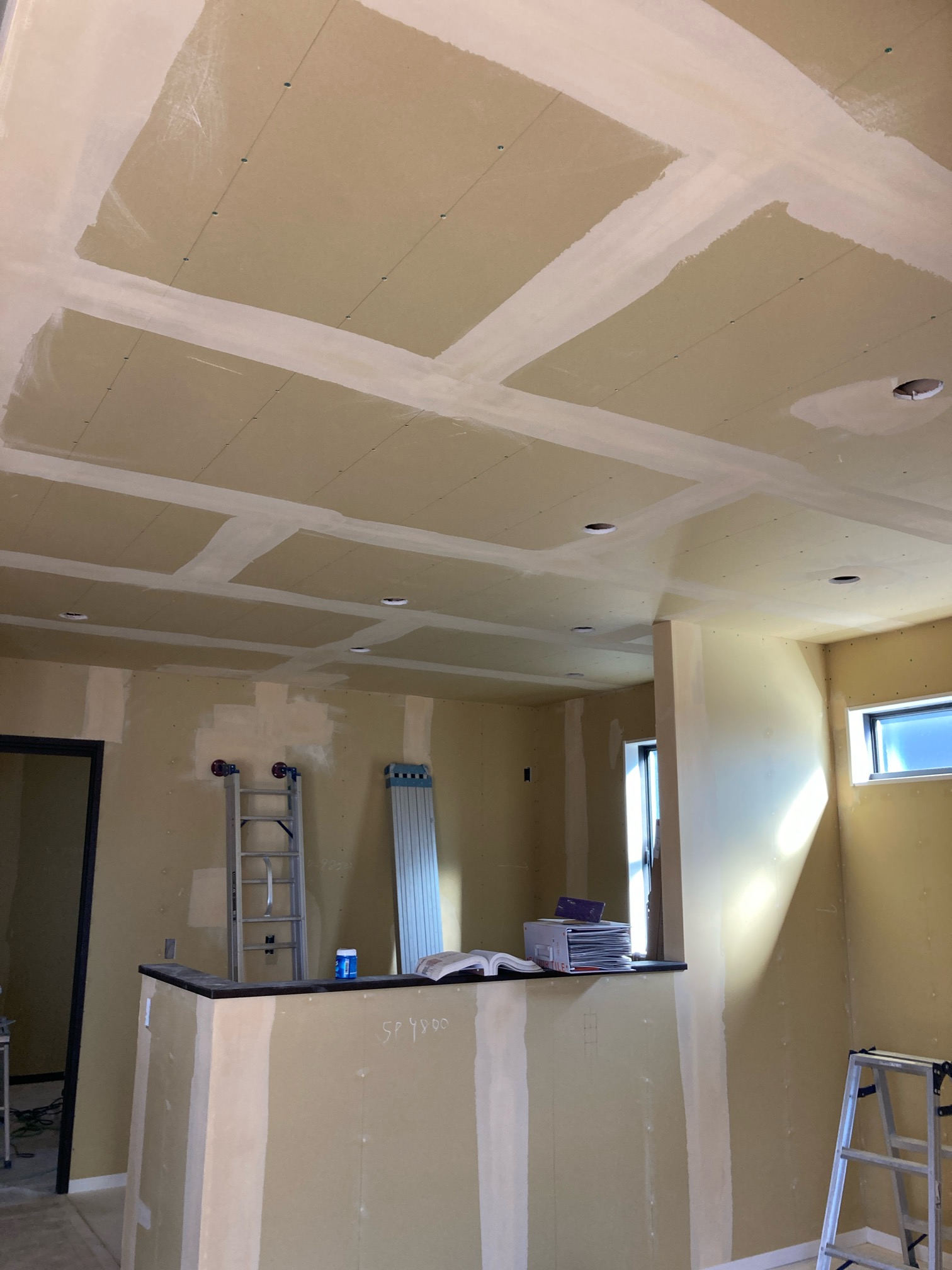

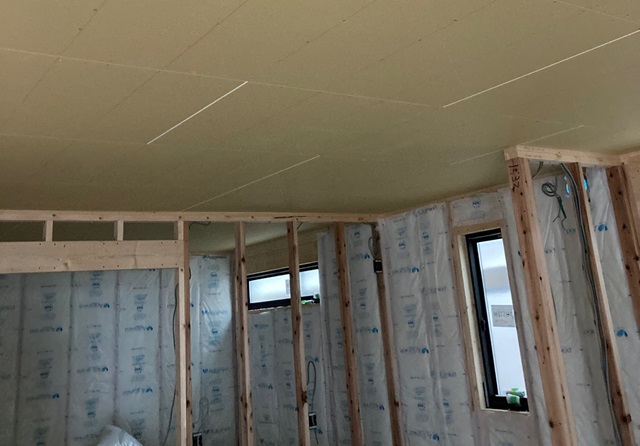

天井にボードが貼られました。
壁にも断熱材の施工が行われ、こちらもボードで仕上げていきます。
少しずつ、空間が仕切られてきました。

2024.2.13

小屋浦の断熱材の施工が行われています。
この後ボードを貼り天井が出来上がります。

2024.2.11

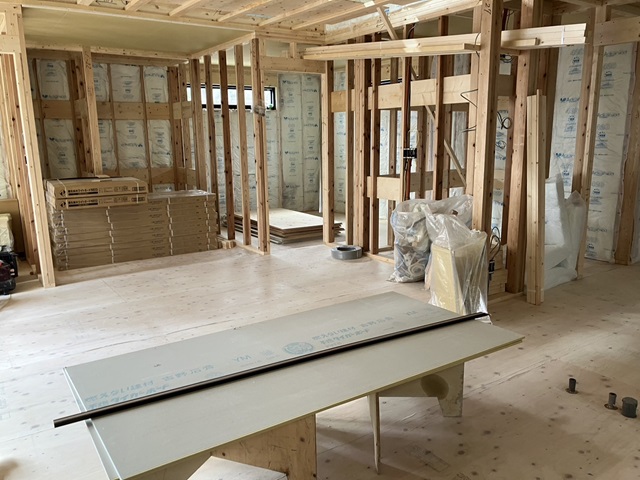

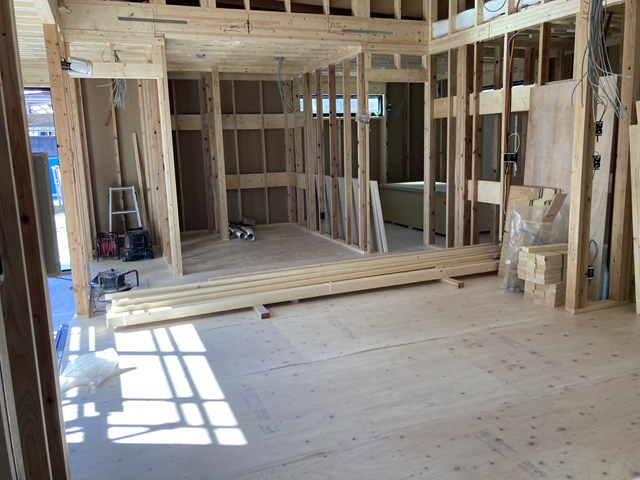

建物内部、大工工事が始まっています。
電気工事も行われた後なので、すごい数の配線が確認できますね。

そして、毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理や清掃状況や整理整頓など細かくチェックをしています。

2024.2.10

外壁に防水シートの施工が行われました。
こちらも、第三者機関による施工検査を受け、クリアしてから外壁材を施工していきます。

2024.2.8

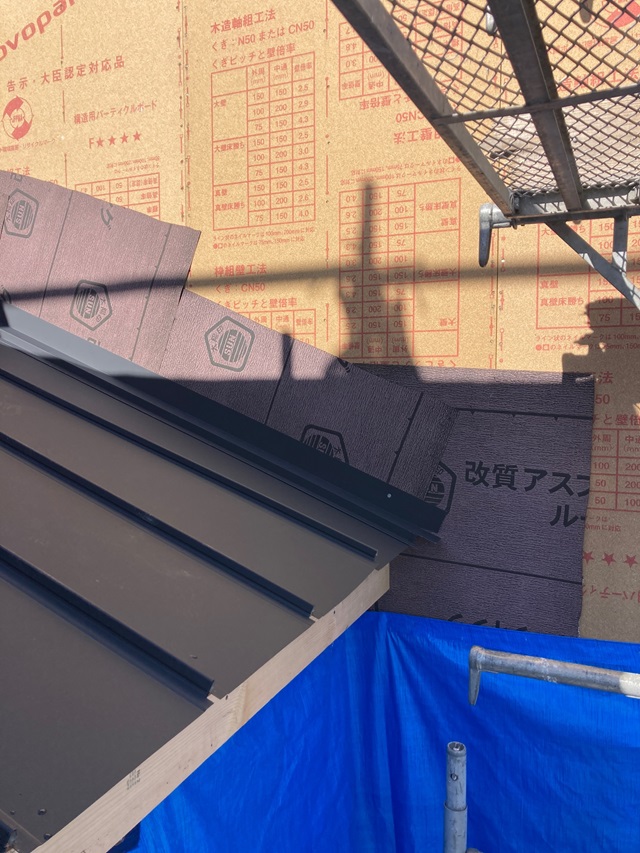

屋根の施工が行われています。
防水シートの上に、屋根材が施工されています。

2024.2.3

床下にもしっかりと薬剤を散布し対策を行います。

2024.2.3

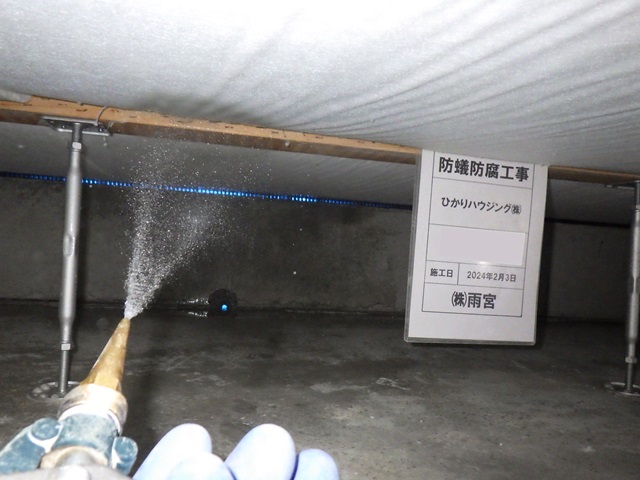

建物の水回りや玄関付近、シロアリなどの害虫対策・防腐のための薬剤が散布されました。

2024.2.3

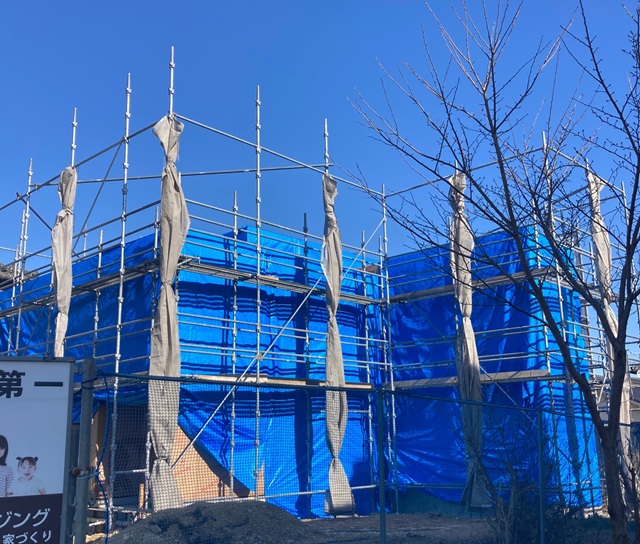

上棟後、外壁に防水シートの施工が行われるまでは、ブルーシートで覆われています。

2024.2.1

朝から始まった建方工事は夕方には、屋根部分まで仕上がってきます。

2024.2.1

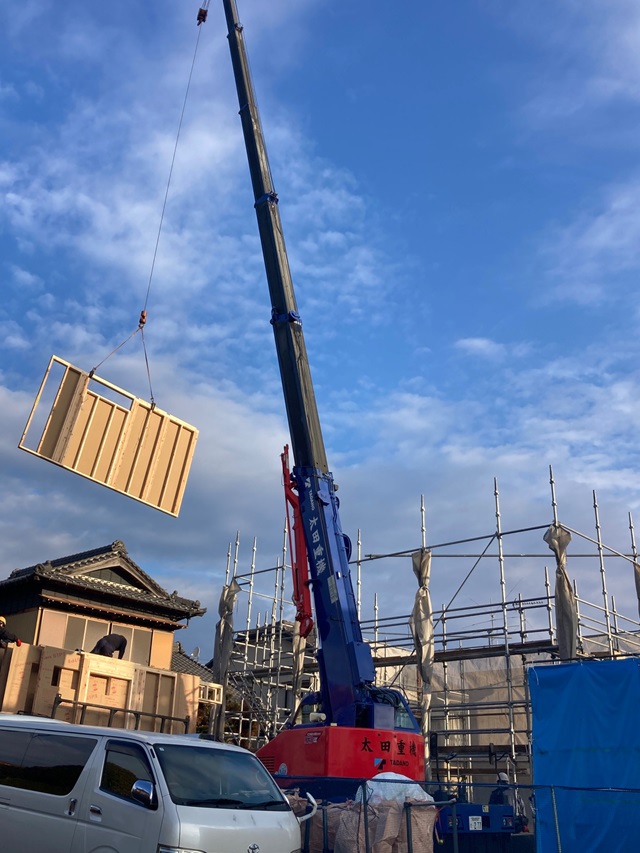

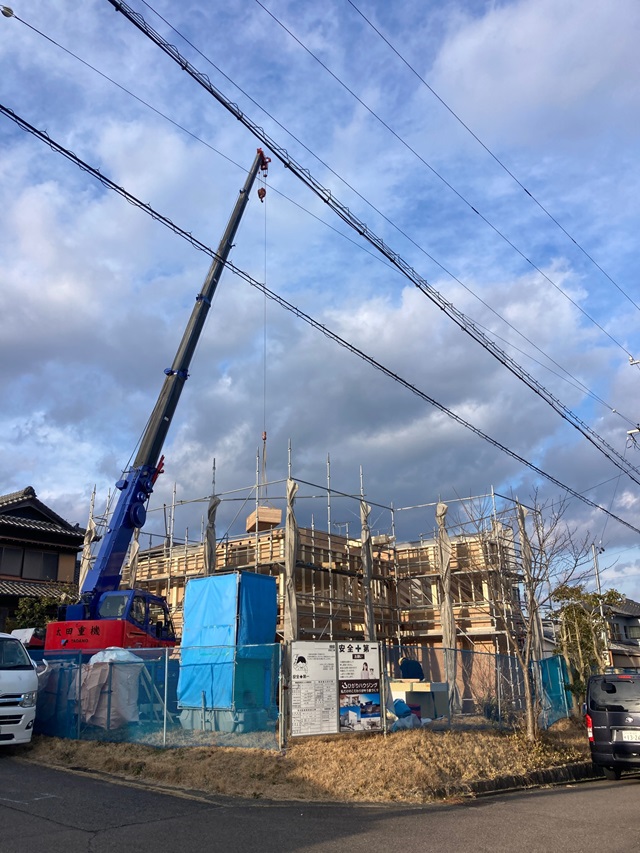

朝から現場で建方工事が始まりました。
工場でカットされたパネルがトラックで現場に運ばれてきます。
現場ではクレーンを使って吊り上げ、複数の大工さんが協力して図面通りに組み立てていきます。

2024.1.30

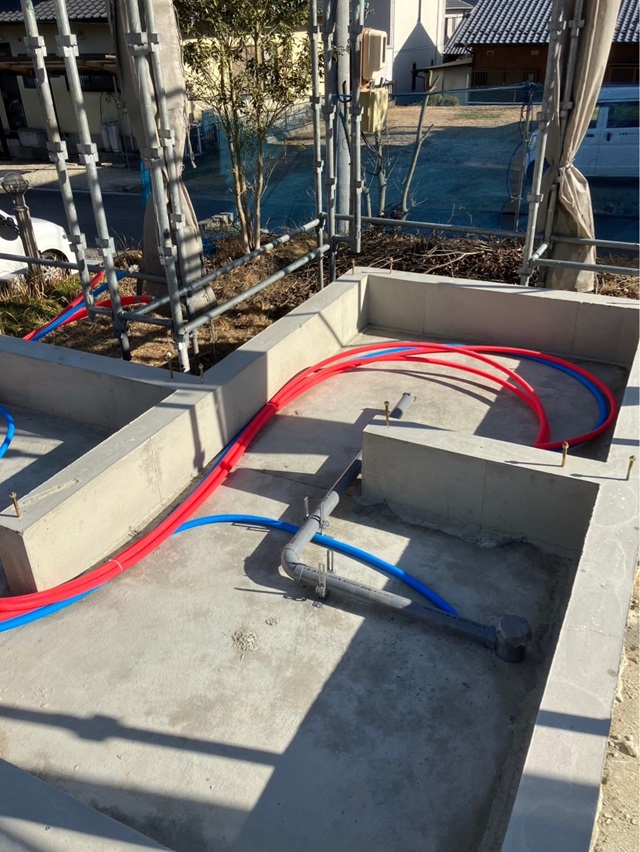

基礎内に水道の給排水管の引き込みが行われました。
足場も組まれ、いよいよ建方工事が行われます。

2024.1.28

玄関ポーチ部分にコンクリートが流し込まれ基礎工事が完了します。

2024.1.27

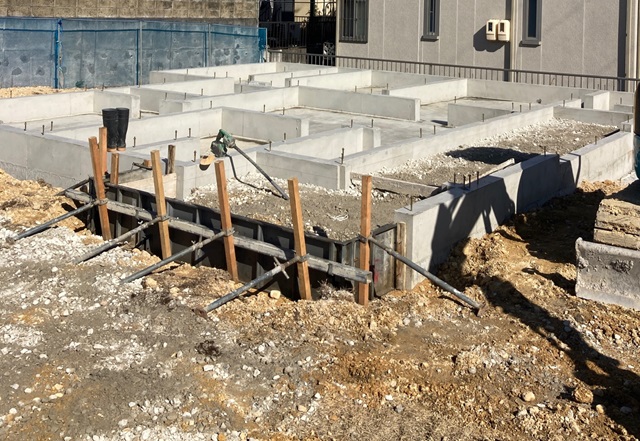

コンクリートは土台部分、立ち上がり部分と2回に分けて流し、固めていきます。
立ち上がり部分も固まり型枠が外れました。

2024.1.17

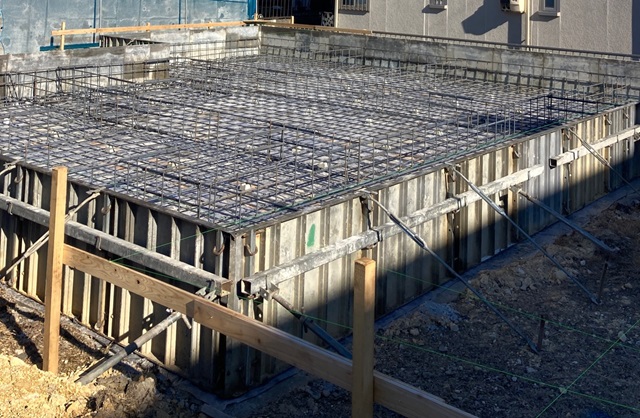

基礎の配筋が組まれました。
第三者機関による施工検査を受け、検査をクリアした後にコンクリートを流していきます。

2024.1.12

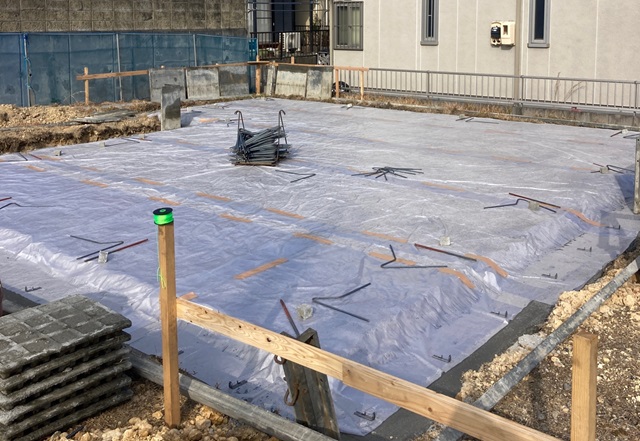

地面からの湿気を防ぐために防湿シートが施工されました。
この後、基礎の配筋を組んでいきます。

2024.1.11

地鎮祭を終え、工事が始まっていきます。

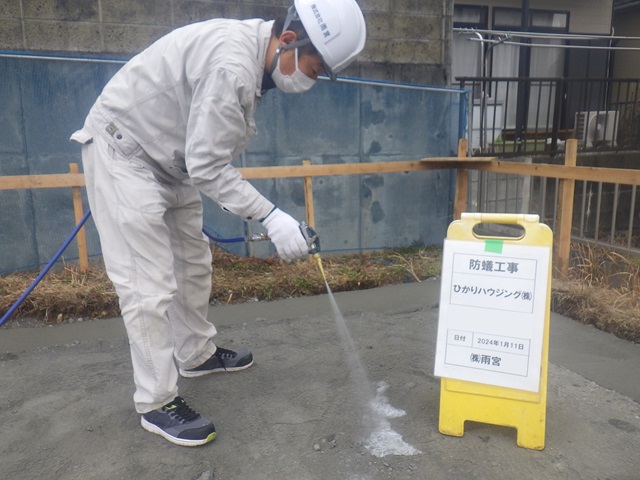

基礎工事前、基礎の下になる土壌に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌からしっかりと対策を行います。
