岐阜県多治見市宝町 新築工事
岐阜県多治見市宝町 新築工事
2024.9.15

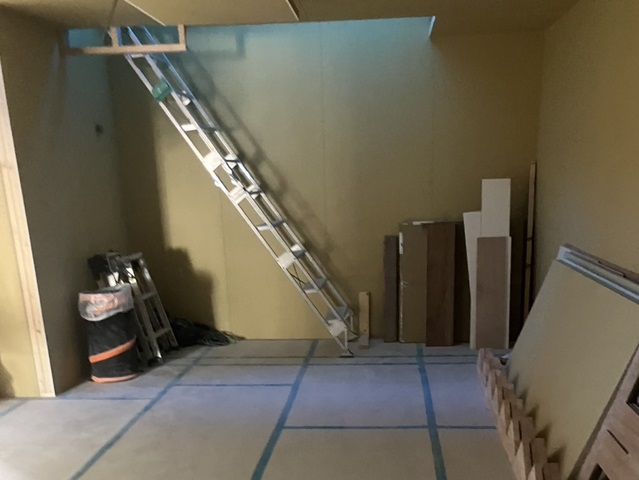

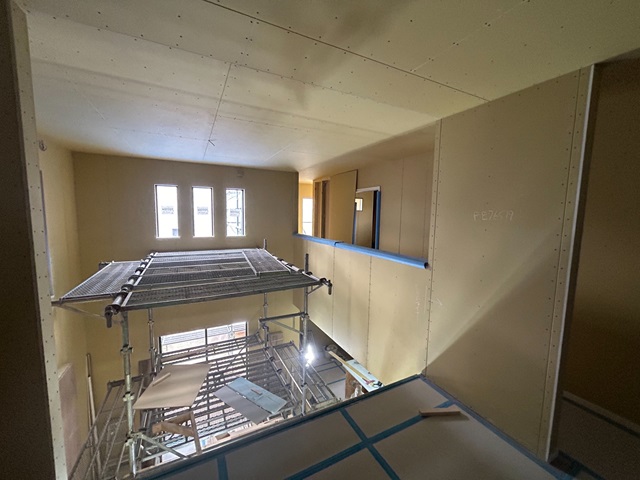

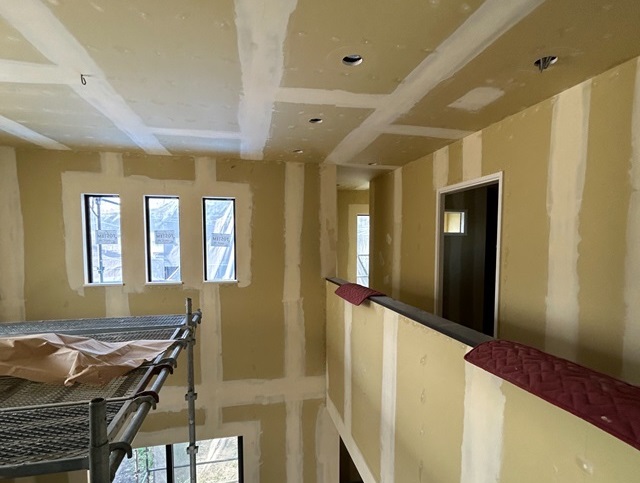

天井もボードが施工されました。

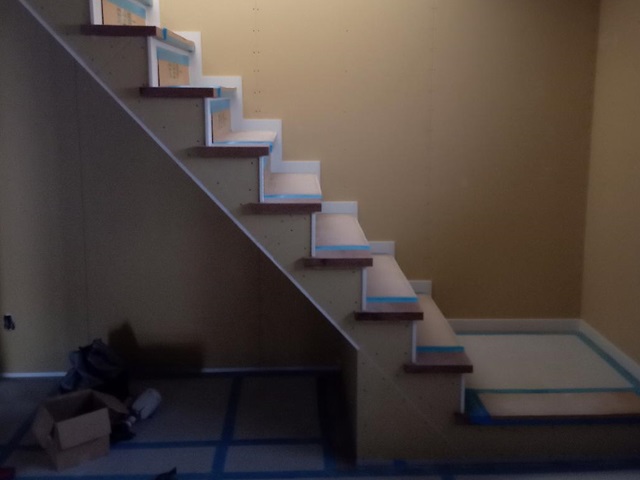

階段の材料が運ばれてきていますね。
仮の階段(梯子)から来週には階段が出来上がっているでしょうか。
2024.9.8

壁にボードが貼られて空間が仕切られてきました。
ドア枠も取り付けられ、傷防止の養生も行われています。
2024.9.8

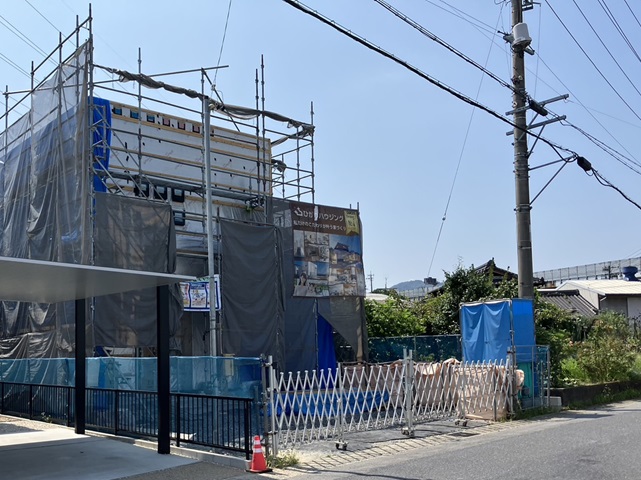

外壁の工事も進んでいます。
防水シートの施工が終わり、外壁の下地が打たれています。
2024.9.1
フローリングの施工が終わりしっかりと養生が行われています。
天井部分にも断熱材の施工が行われました。
2024.8.27

フローリングの施工が行われています。
施工後は傷や汚れから守るため養生を行います。
全体が見えるようになるのはクリーニングの時になります。
楽しみですね。
2024.8.25

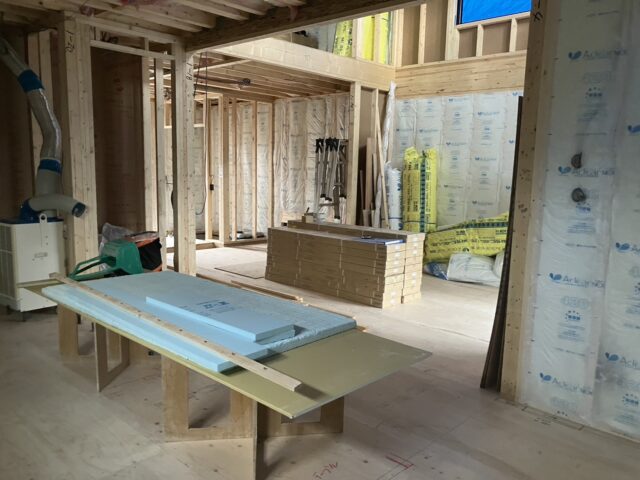

大工工事が進み、壁面に断熱材の施工が行われています。
この後、ボードを貼って壁を仕上げていきます。
2024.8.20

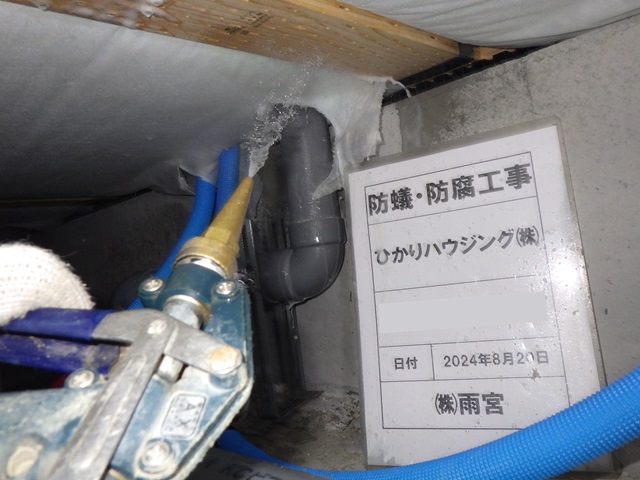

床下にも防蟻・防腐の薬剤を散布しました。
2024.8.19

外壁に防水シートの施工が行われてます。
施工不良があると雨漏りなどの原因にもなってしまうので、施工後は第三者機関による施工検査を受けます。
検査をクリアしてから外壁材の施工を進めていきます。
2024.8.18
サッシの取り付けが終わっていますね。
毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理や整理整頓・清掃状態などを細かくチェックしています。
チェックの様子は全社で共有され、きれいな現場づくりを徹底しています。
2024.8.17

建物内、電気や水道の工事が行われました。
配管・配線は断熱材や壁の施工で見えなくなってしまう部分ですが、家中を走っています。
2024.8.11

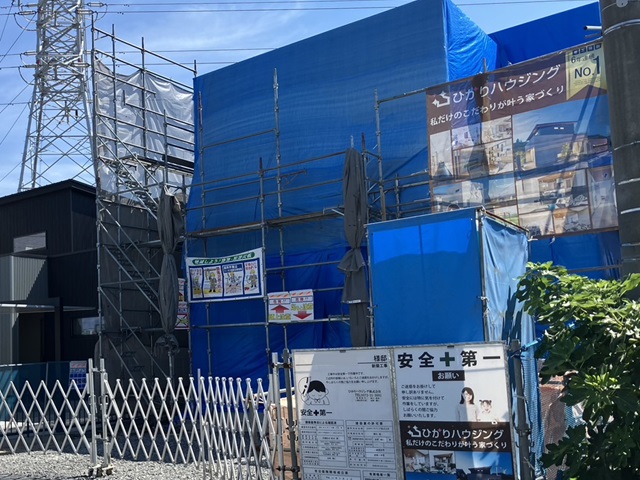

外壁は、防水シートの施工が行われるまではブルーシートでしっかりと覆っています。
2024.8.10

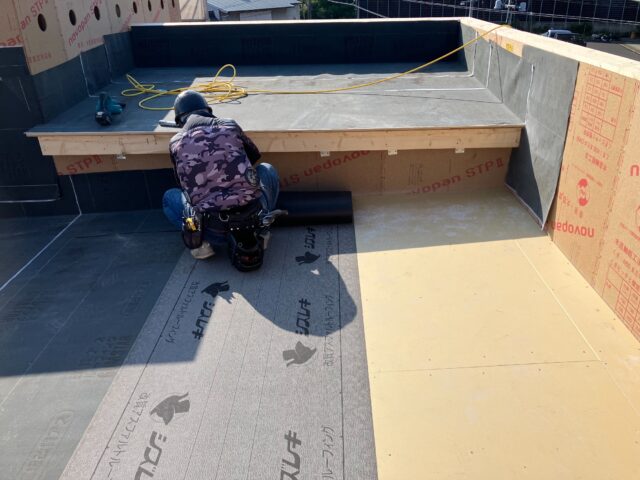

屋根工事が行われています。
まずは、防水シートのアスファルトルーフィングを施工しています。
暑い中の作業ですが、しっかりと施工していきます。
2024.8.10

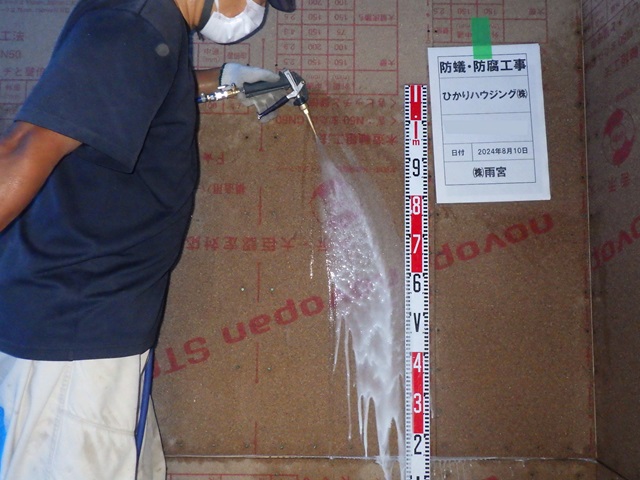

玄関や水回りには防蟻・防腐の薬剤を散布します。
高さ1m部分まで丁寧に施工していきます。
2024.8.10

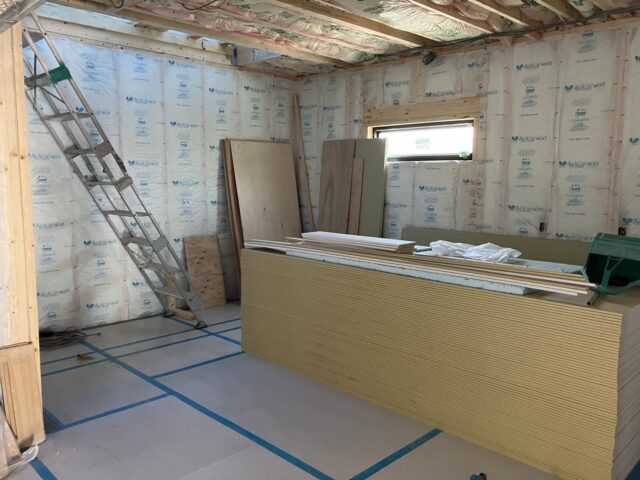

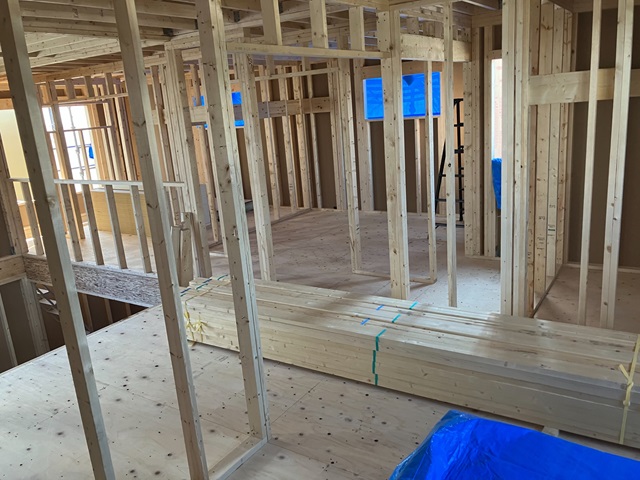

建方直後の内部の様子です。
さっそく始まる大工工事、資材が少しずつ運ばれてきます。
2024.8.9

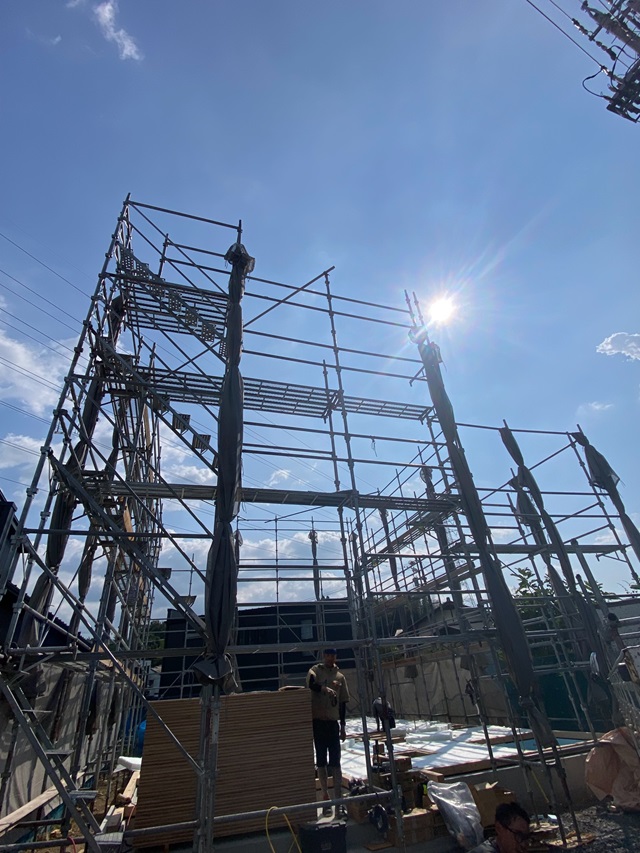

朝から行われた建方工事は、夕方には屋根まで組みあがります。
2024.8.9

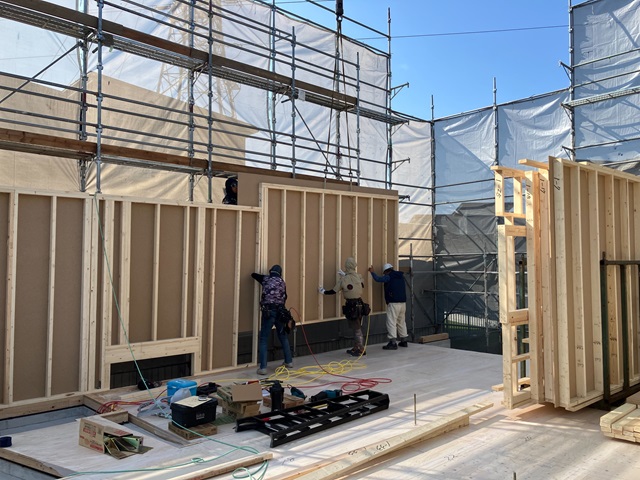

複数の大工さんが協力してパネルを固定していきます。
2024.8.9

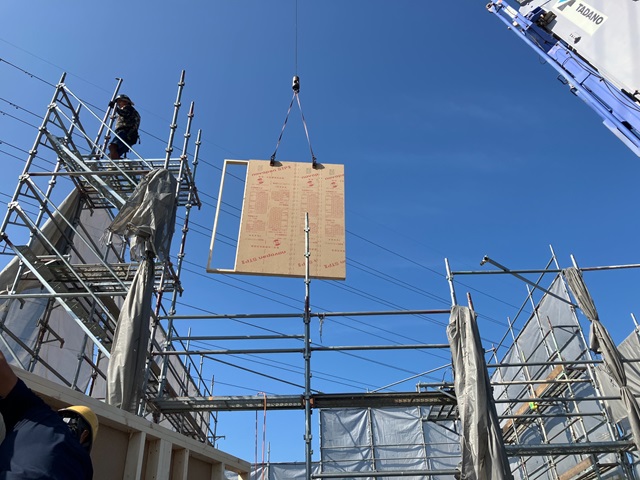

朝から、工場でカットされたパネルがトラックで運ばれてきます。
現場ではクレーンを使って一枚ずつ吊り上げ、図面に沿ってパネルを配置していきます。

2024.8.8
足場が組まれ、1階部分の土台伏せ工事が行われています。
断熱材を敷き、合板を施工しています。
この後いよいよ建方工事が行われます。
2024.8.2

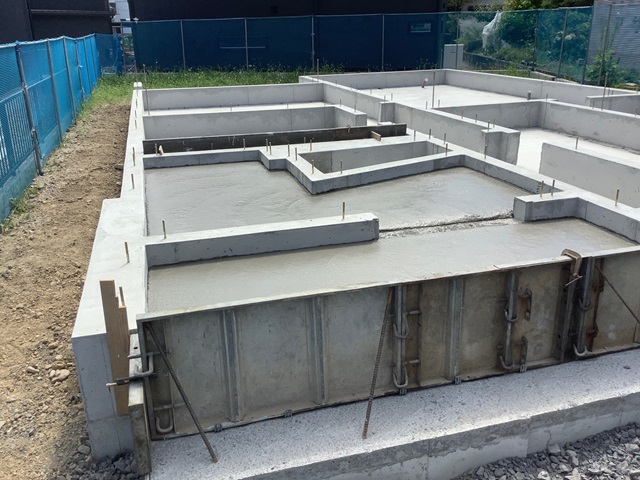

基礎が完成し型枠が外れました。

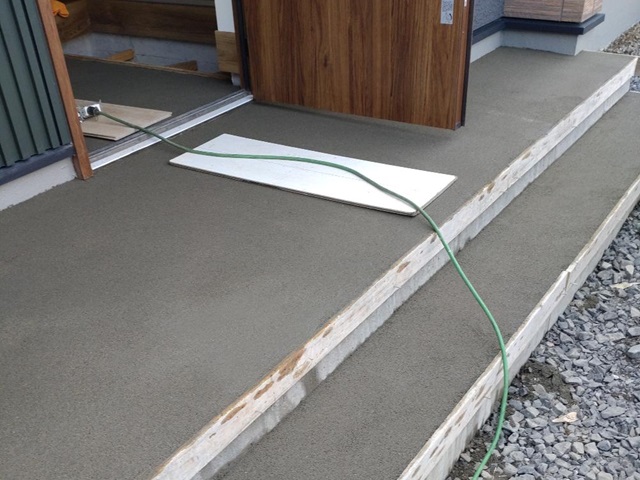

玄関ポーチ部分にはさらにコンクリートを入れています。
基礎から出ている金物は、基礎と建物を固定するためのアンカーボルトです。
2024.7.31

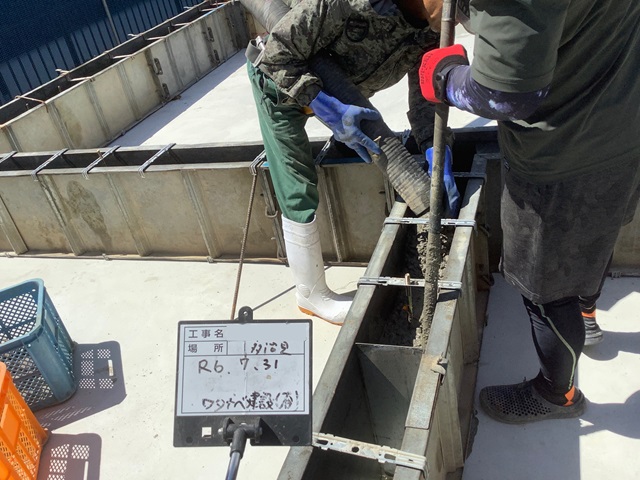

土台部分のコンクリートが固まり、立ち上がり部分のコンクリートが流し込まれています。
2024.7.26
土台部分のコンクリートがきれいに施工されています。
数日間養生期間を置き、固まった後立ち上がり部分の枠が組まれます。
2024.7.26

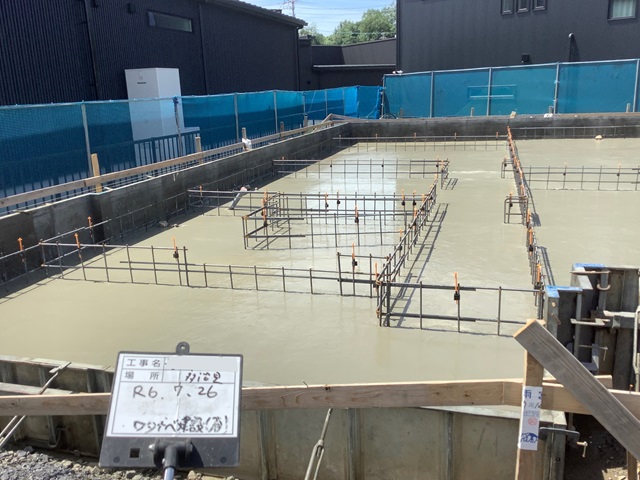

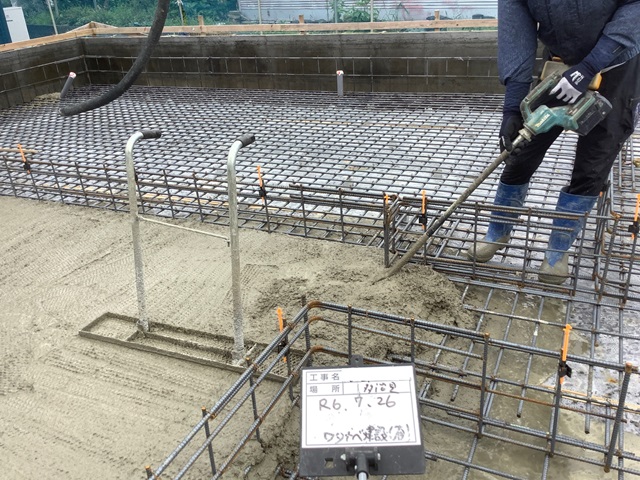

配筋検査をクリアし、コンクリートが流し込まれました。
振動を与えながら空気を抜いていきます。
その後、平らに均していきます。
2024.7.23
基礎配筋が組まれました。

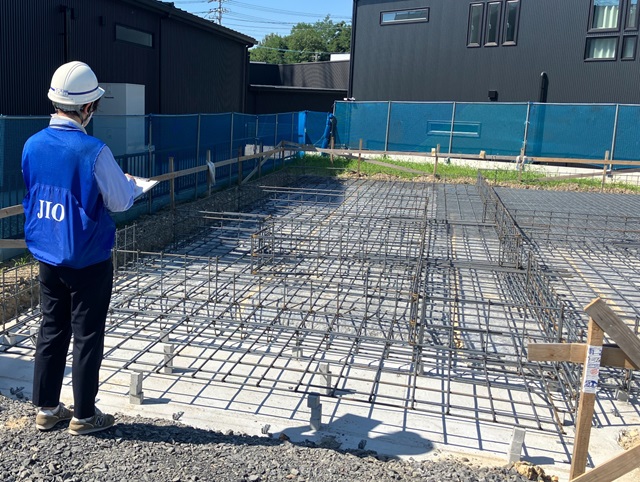

第三者機関による配筋検査を受けました。
鉄筋の間隔、太さなど細かなチェックを受けます。
検査をクリアしてからコンクリートを流し固めていきます。
2024.7.17

地面から基礎内への湿気の侵入を防ぐため、防湿シートが施工されました。
この後基礎の配筋を組んでいきます。
2024.7.16

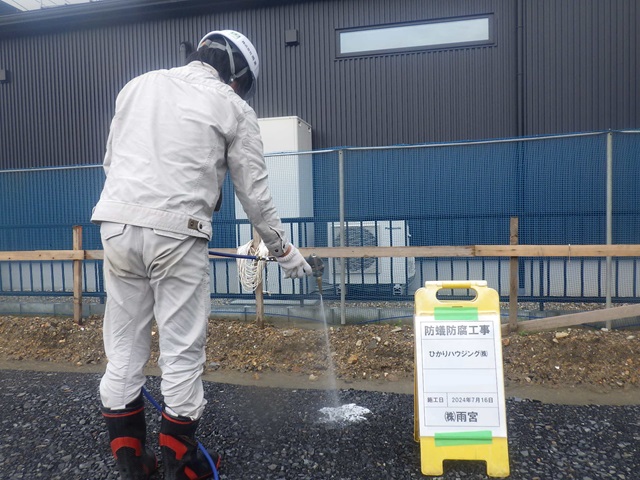

建築予定地の土壌に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌から徹底的に対策を行います。
