Instagram Facebook you tube TikTok

現場レポート

中津川市

岐阜県中津川市福岡 新築工事

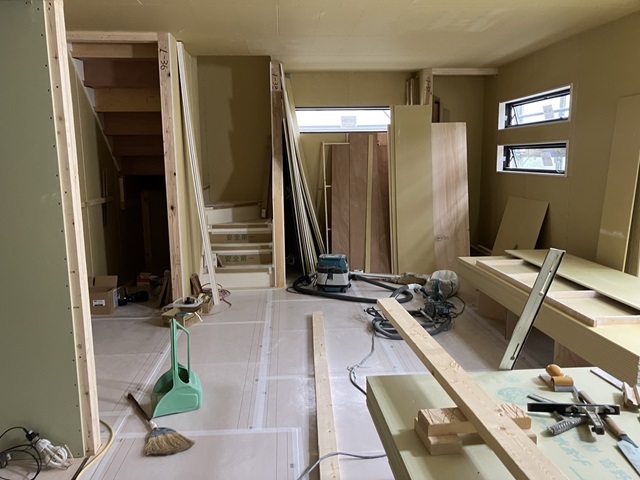

2024.9.29

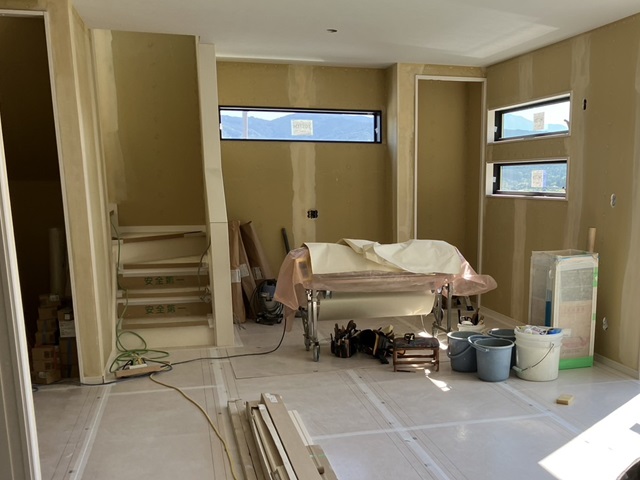

今日も大工工事が行われています。
ボードがはられ壁が出来上がってきました。
階段もかけられました。

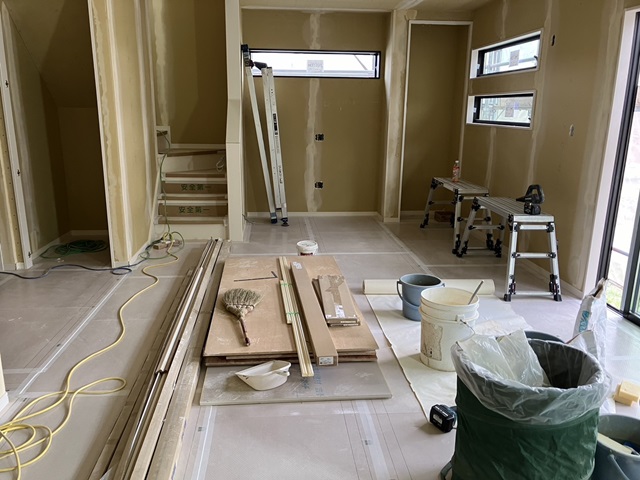

2024.9.14

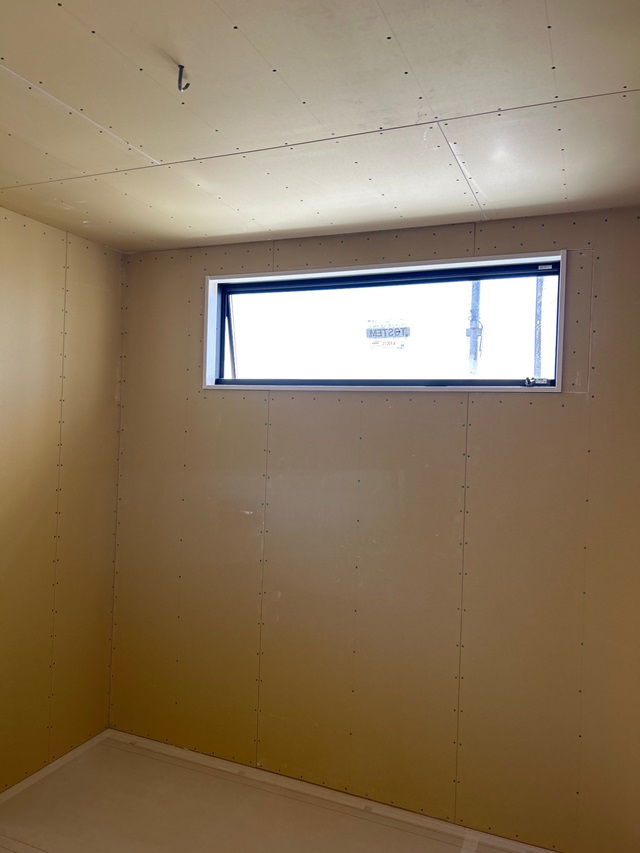

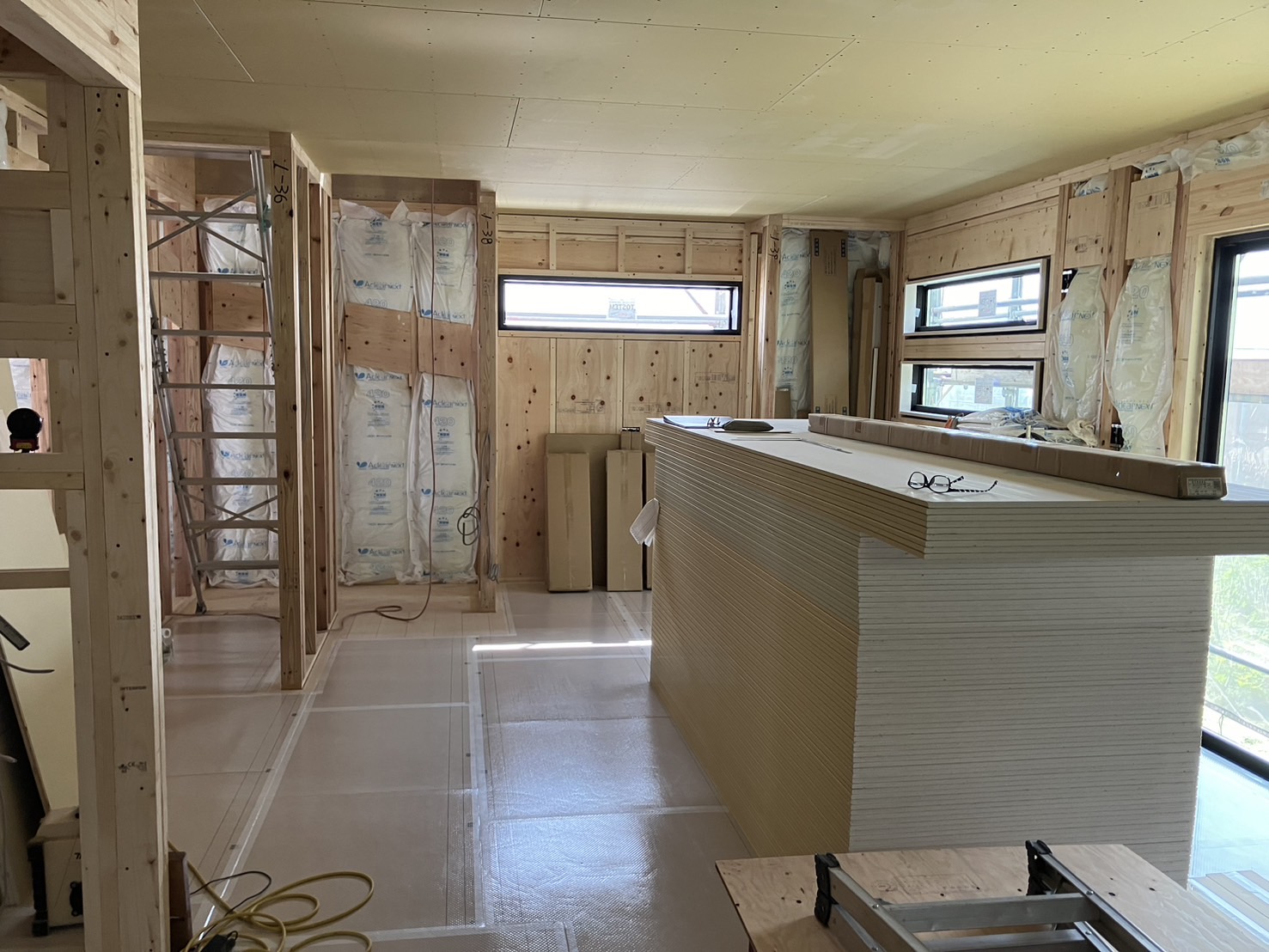

壁や天井にボードがはられ1つのお部屋が出来上がってきています。
大工工事はまだまだ続きます。

2024.9.8

建物内部、ボードがたくさん運ばれてきました。
壁が出来てきますので、空間が仕切られていきます。

2024.9.1

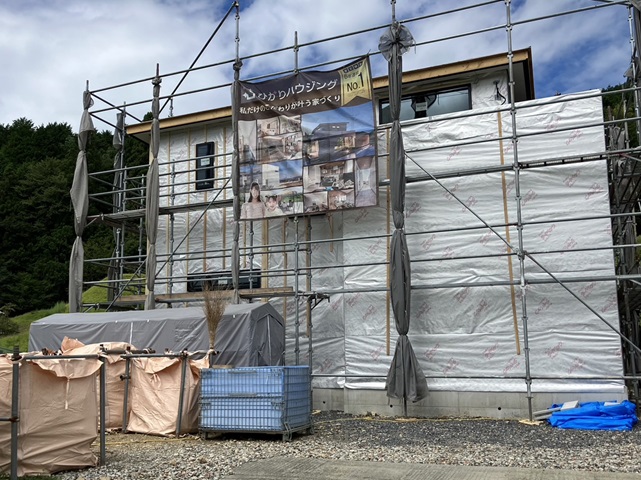

外壁に防水シートの施工が行われました。
第三者機関による施工検査を受けた後、外壁材の施工が行われます。
施工不良は雨漏りなどの原因にもなりますので、細かな検査を受けます。

2024.9.1

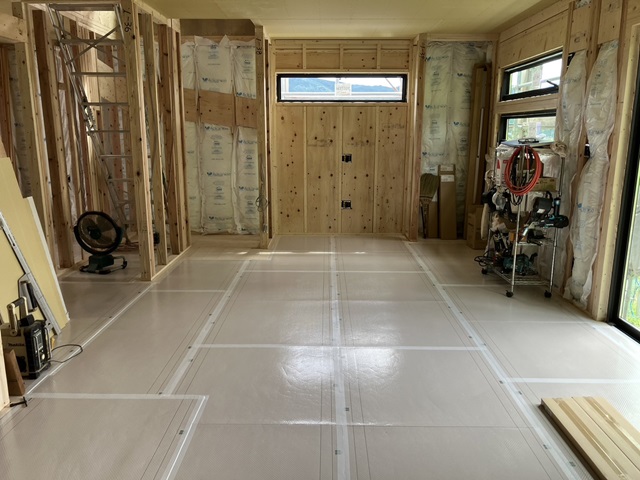

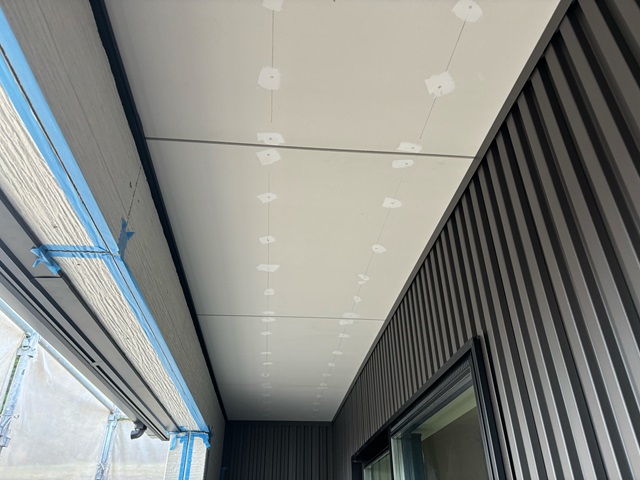

天井にボードが貼られました。
床施工も終わり、しっかりと養生されていますね。

毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理・整理整頓・清掃状態など全現場を回りチェックしています。
チェックの様子は全社LINEで共有されています。
裸足でもあるける現場づくりを徹底しています!

2024.8.28

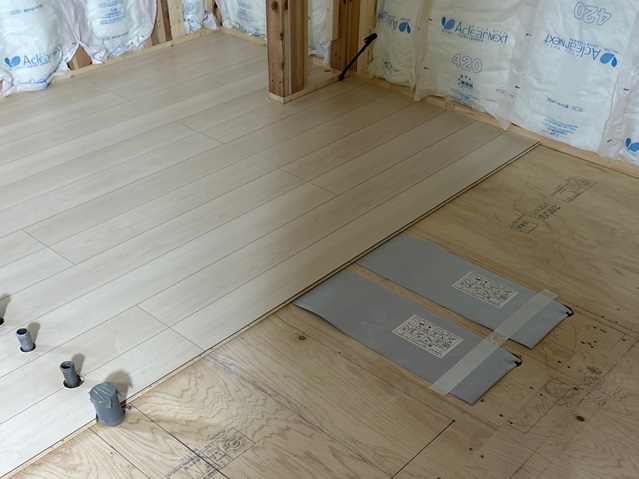

フローリングの施工が行われています。
施工後は傷や汚れを防止する為、養生を行いますので、全体が見えるようになるのはクリーニングの時になります。
楽しみですね。

2024.8.26

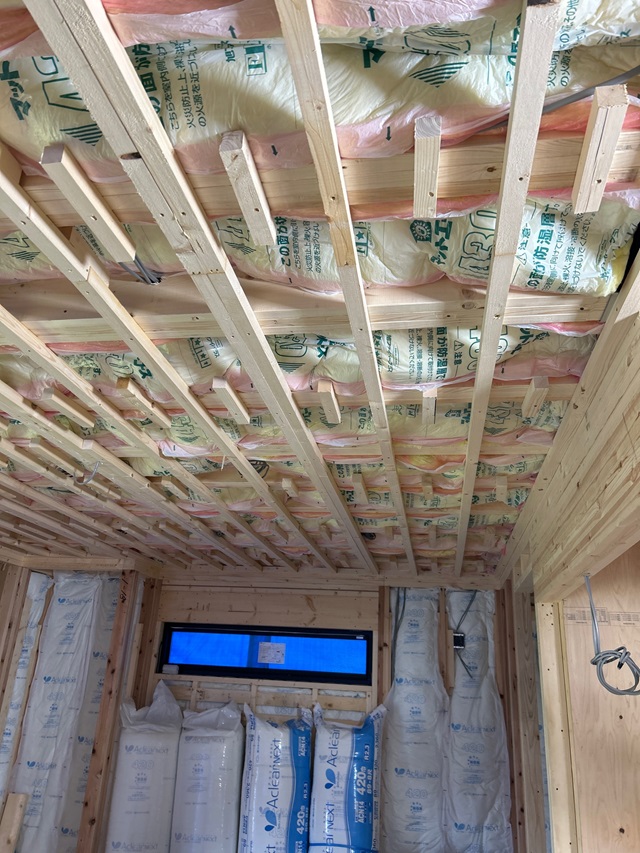

天井・壁の断熱材の施工が行われています。
この後ボードを貼って仕上げていきます。

2024.8.19

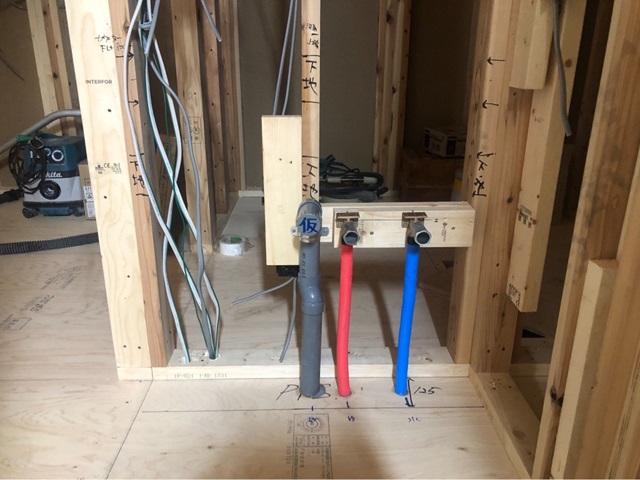

水道の工事も行われました。

2024.8.18

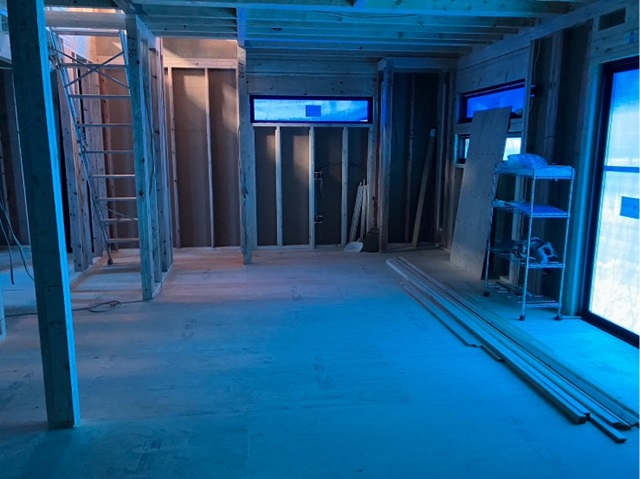

大工工事が進んでいます。
サッシの搬入・取り付け工事が終わっていますね。
建物内、電気配線工事も行われ、たくさんの配線が見られます。
断熱材の施工が終わると配線も隠れてしますが、すごい数ですよ。

2024.8.10

床下にもしっかりと防蟻・防腐の薬剤を散布しました。
大切なお家を守るためしっかりと対策を行います。

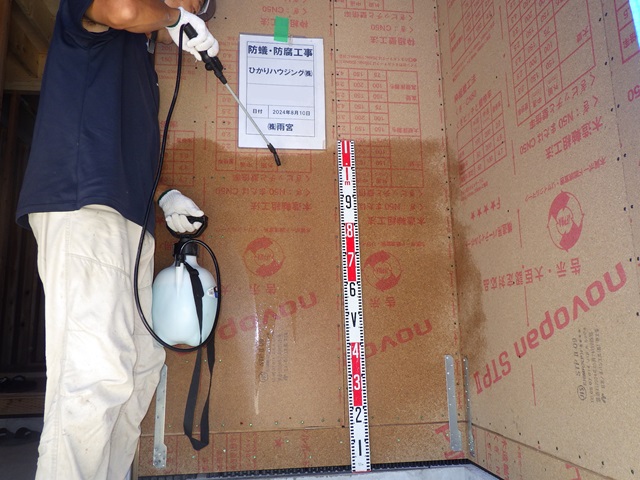

2024.8.10

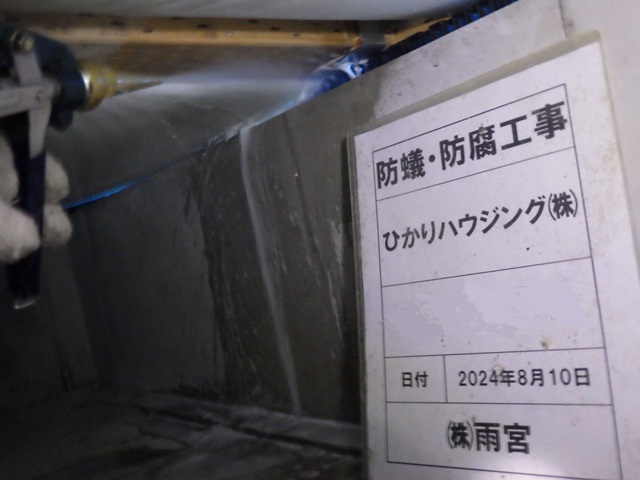

上棟後すぐに、玄関回り・水回りなどの面材部に防蟻・防腐の薬剤を散布しました。

2024.8.8

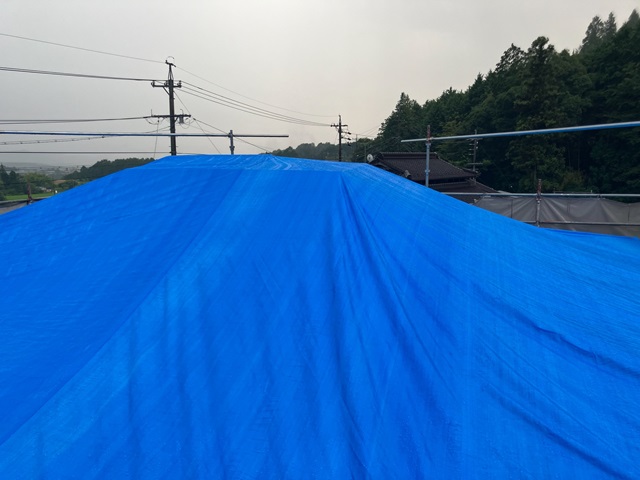

夕方には屋根まで組みあがりました。
雨対策でブルーシートで養生を行います。

2024.8.8

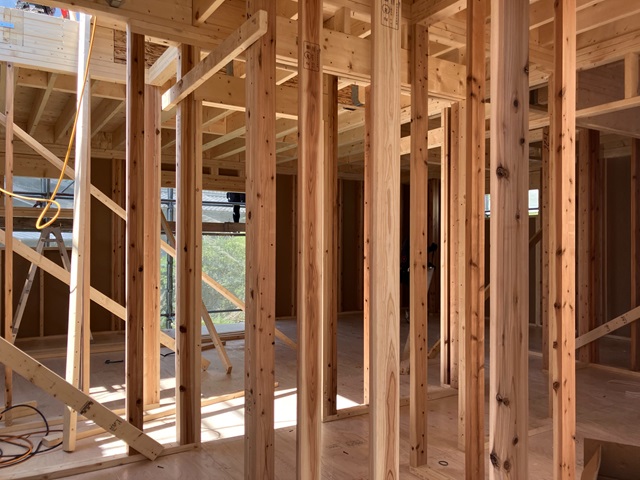

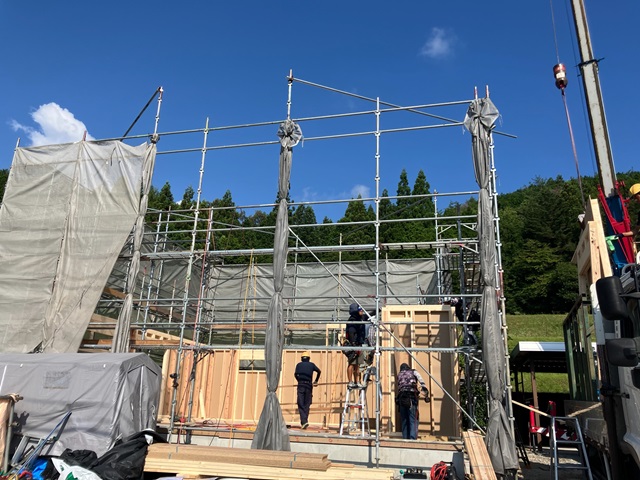

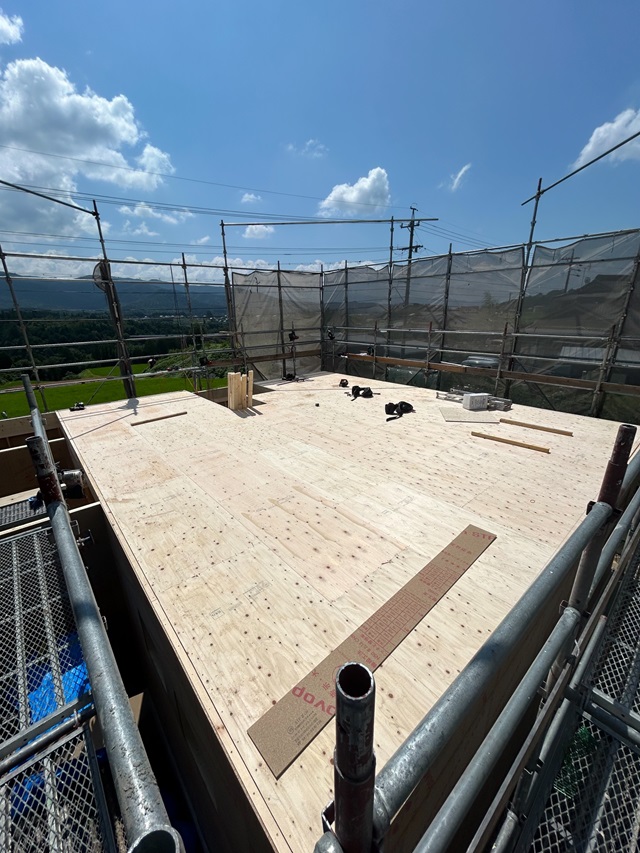

朝から始まった建方工事、約3時間後には1階部分が立ち上がりました。
この後、夕方までに2階・屋根部分まで立ち上がります。

2024.8.8

角度をしっかり調整しながら組み立てられていきます。

2024.8.8

工場でカットされたパネルがトラックで運ばれてきます。
現場ではクレーンを使って吊り上げられていきます。
複数の大工さんが協力をしながら図面に沿ってパネルを組み立てていきます。

2024.8.7

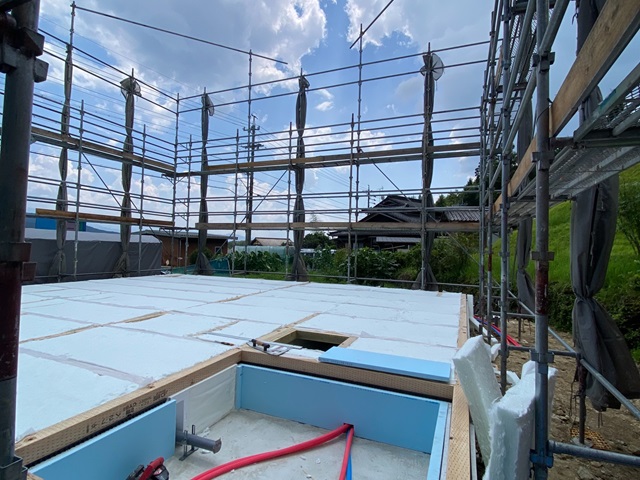

基礎内に水道の給排水管の引き込み孤児も行われました。
1階部分の土台伏せ工事が行われています。
断熱材を施工し、床を伏せて行きます。
足場が組まれ、建方工事が始まっていきます。

2024.7.26

立ち上がり部分のコンクリートがが固まり型枠が外れました。
玄関ポーチ部分に再度コンクリートを流し固めていきます。
基礎から出ている金物は、基礎と建物を固定するための大事な金物です。

2024.7.20

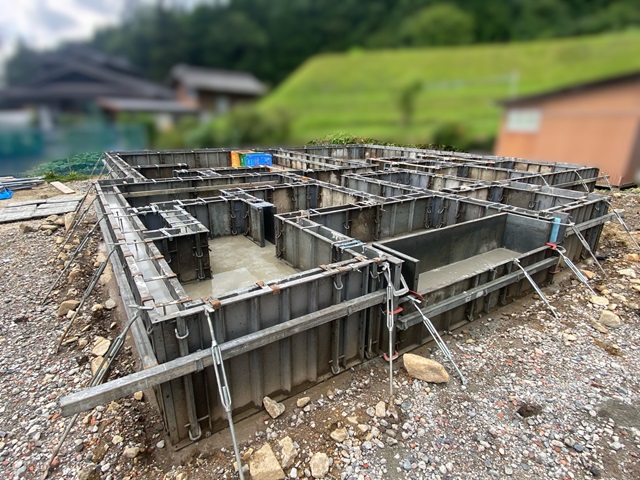

立ち上がり部分のコンクリートが流し込まれ固まってきました。

2024.7.19

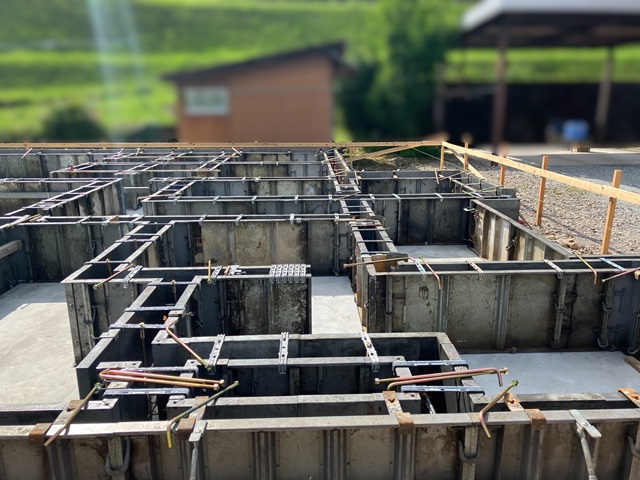

立ち上がり部分の型枠が組まれました。

2024.7.18

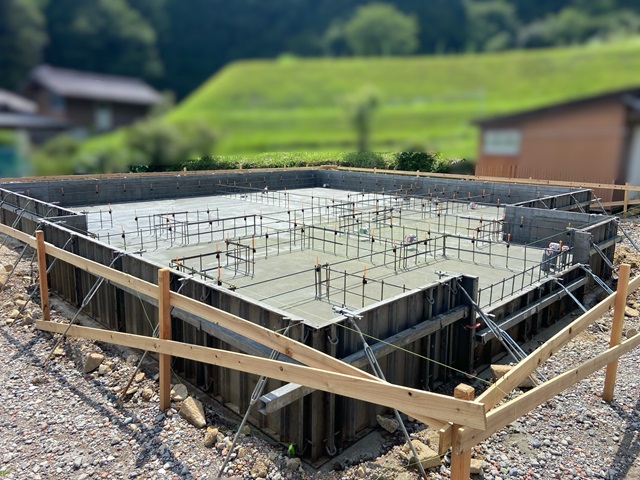

基礎の配筋検査をクリアし、土台部分のコンクリートが流し込まれました。
数日間養生期間を置き、立ち上がり部分の型枠を組み、コンクリートを流していきます。

2024.7.15

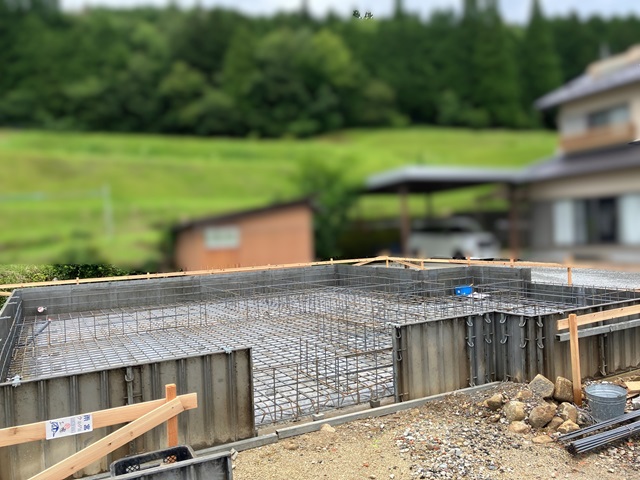

地面からの湿気を防ぐために防湿シートの施工が行われました。
そして、基礎の配筋工事行われました。
水道管の引き込みも行われています。
このあと、第三者機関による配筋検査を受けます。
検査をクリアしてからコンクリートを流していきます。

2024.7.11

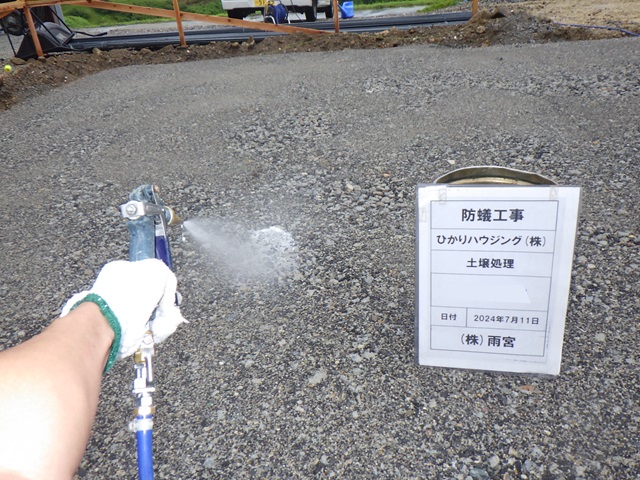

建築予定地の土壌に防蟻の薬剤を散布しました。
大切なお家を守るために土壌からしっかりと対策を行います。
