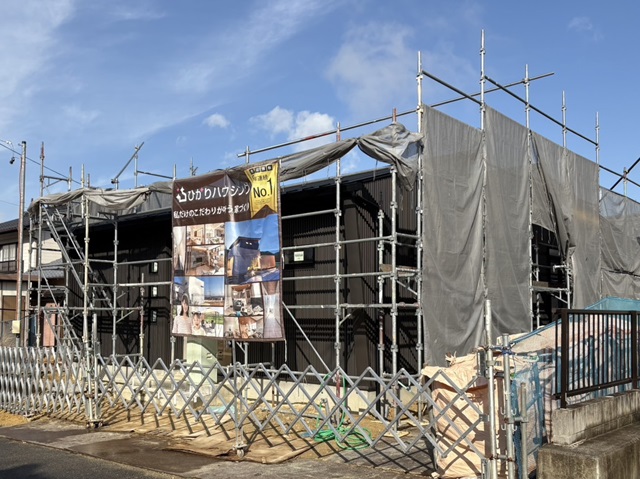

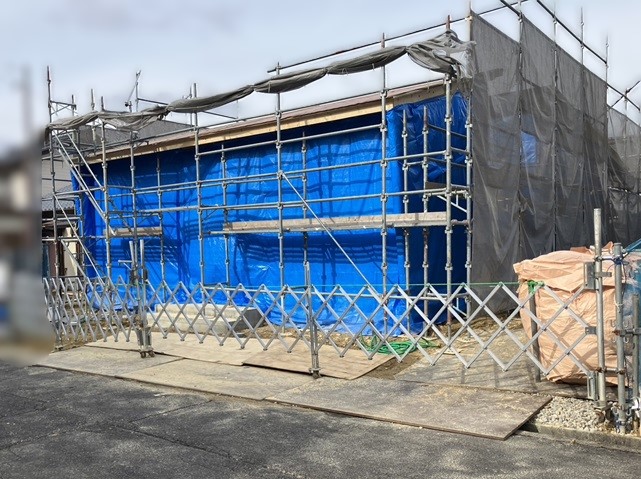

岐阜県恵那市長島町 新築工事
岐阜県恵那市長島町 新築工事
2025.2.2
外壁施工が進んでいます。

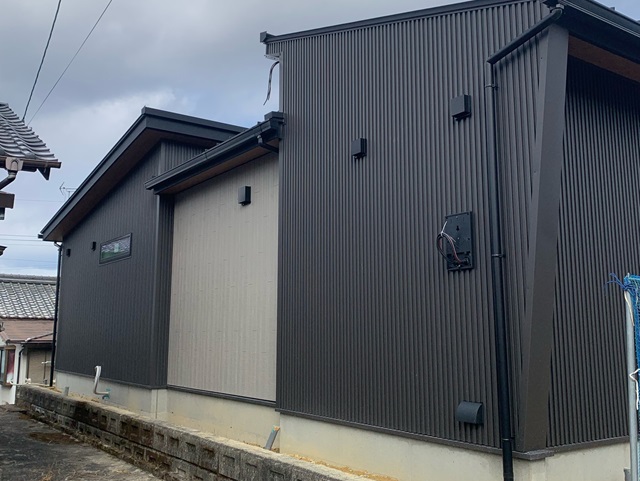

ガルバリウム鋼板のが施工が進んでいますね。
2025.2.2

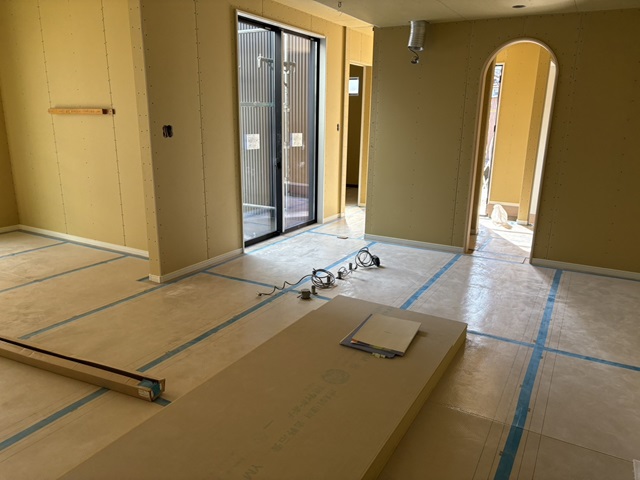

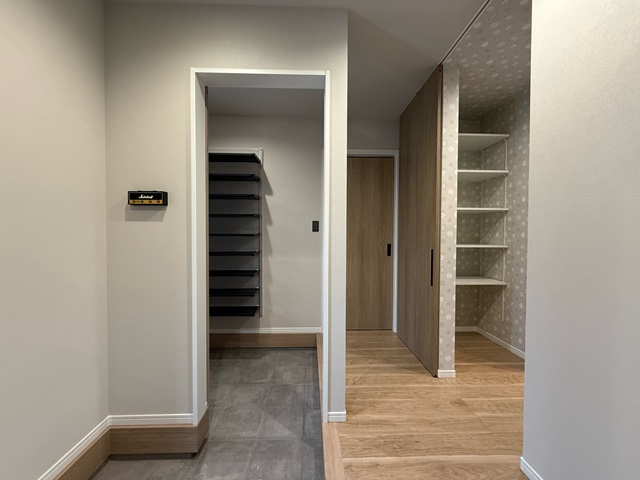

フローリングの施工が行われています。

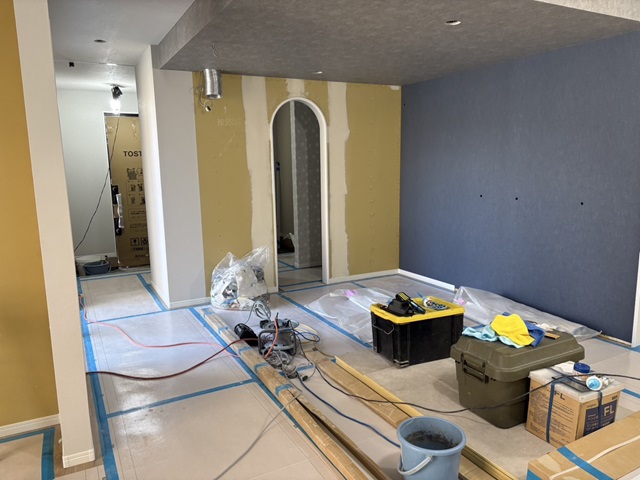

施工後は傷や汚れを防止する為に養生を行っていきます。

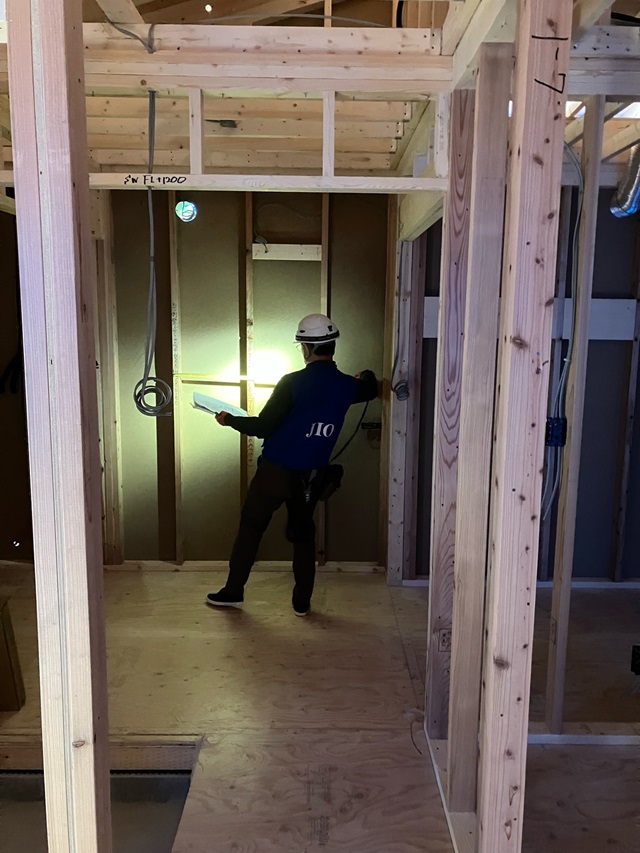

2025.1.27

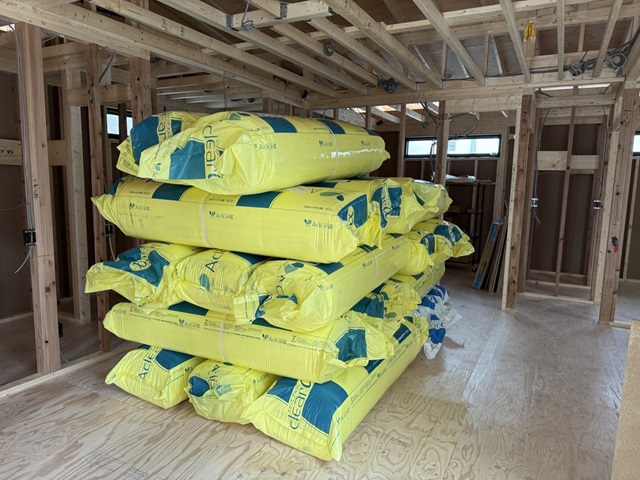

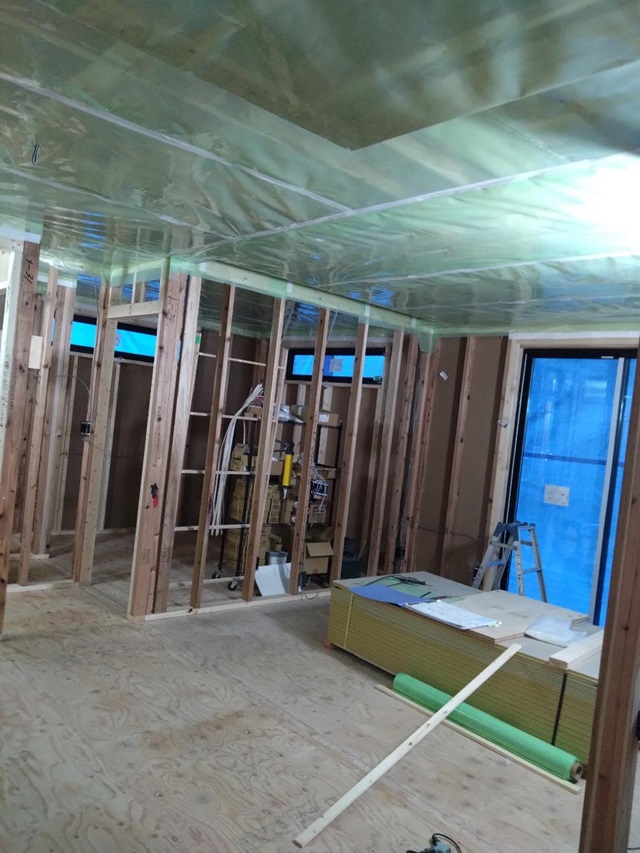

気密性を上げるために、断熱材の上に気密シートを施工しました。

2025.1.19
建物内に資材が運ばれてきています。
現場がこれから進んでいきますが、きれいな現場を徹底していきます。
毎週日曜日には社長自ら現場をパトロールを行い現場の進捗確認・清掃状況など細かくチェックしています。
2025.1.19

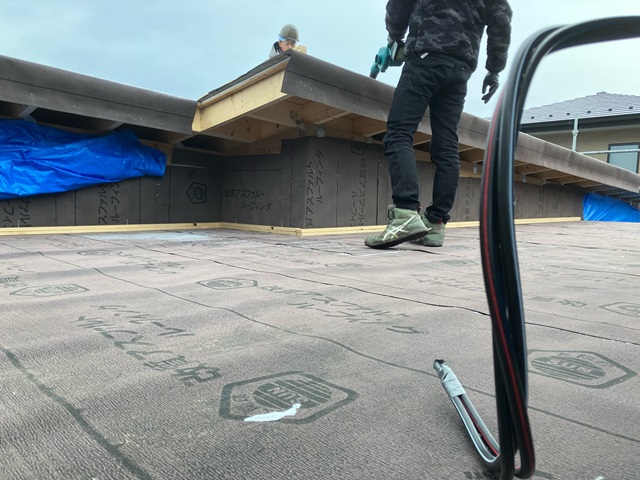

屋根の工事が行われました。
外壁材の防水シートの施工も行われました。
こちらも第三者機関による施工検査を行い、検査をクリアしてから外壁材の施工を行っていきます。
2025.1.9

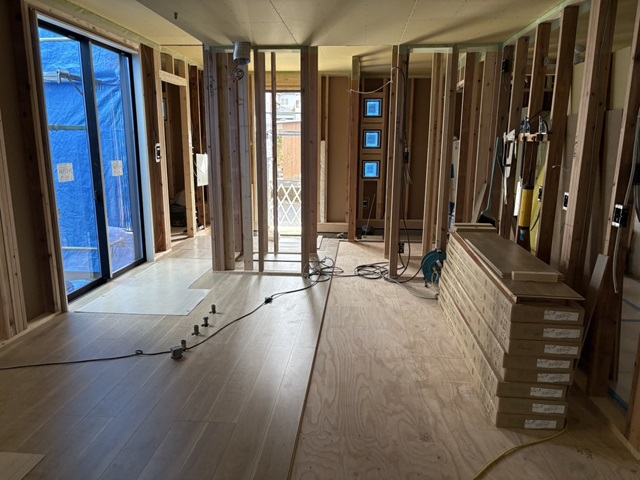

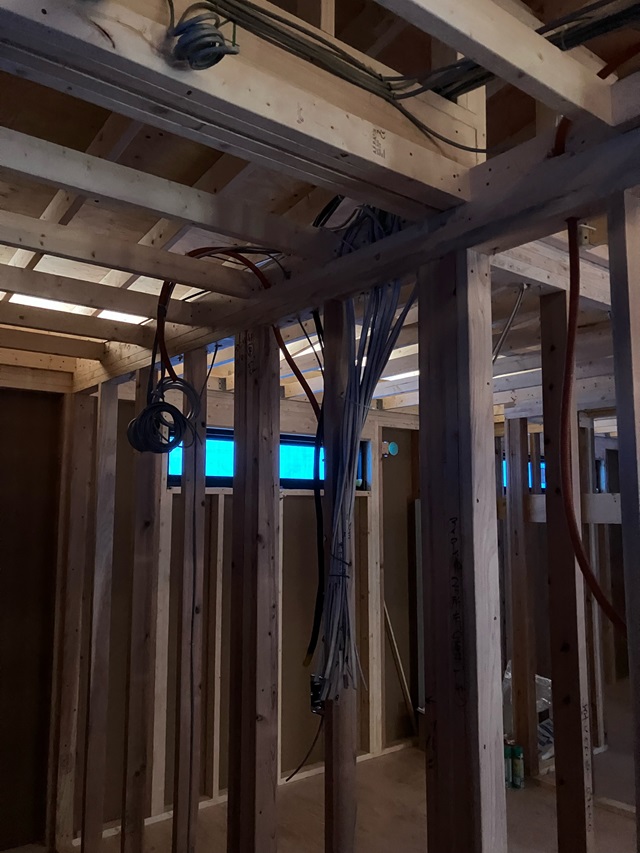

電気の配線工事も行われています。
断熱材の施工が行われると、見えなくなっていきますが、建物内にはたくさんの配線が走っています。
2025.1.9

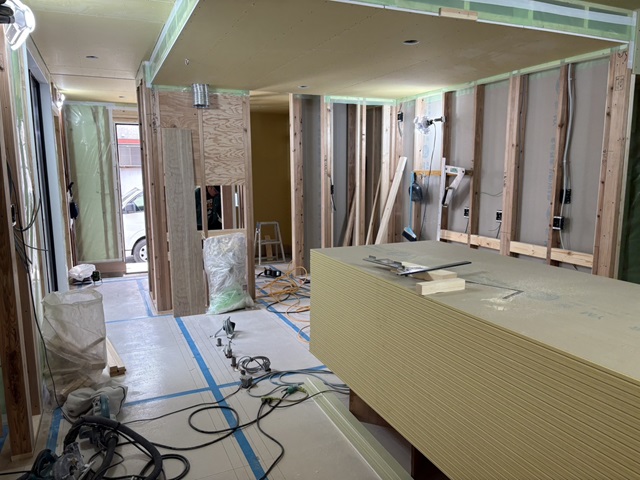

内部工事も始まっています。

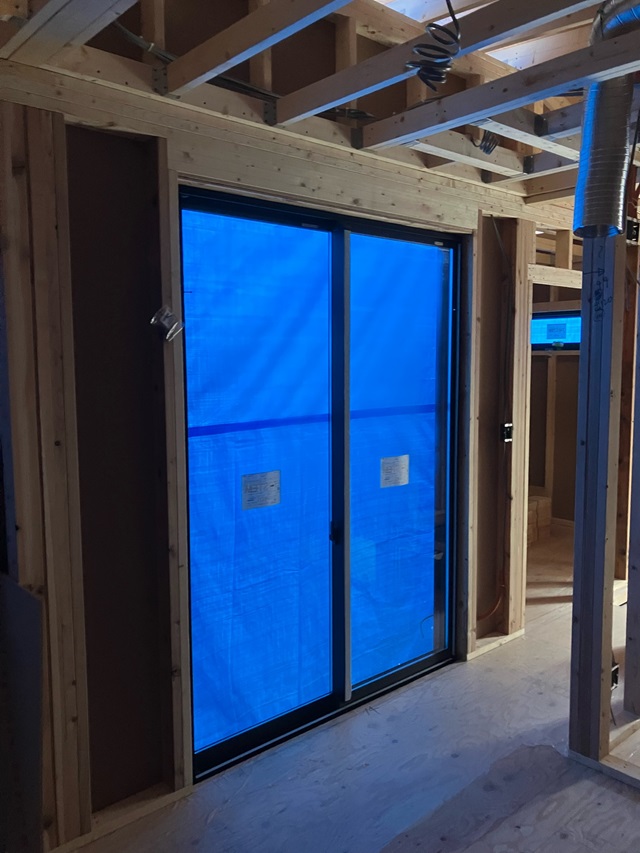

サッシの取り付けが行われました。
2025.1.9
建物内も細かくチェックを受けています。
2025.1.9

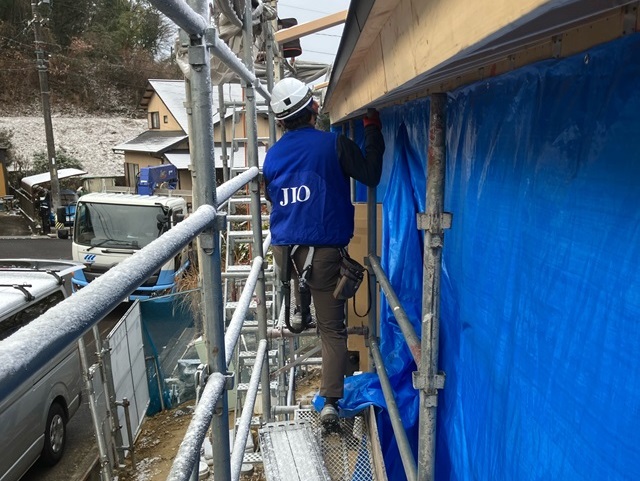

第三者機関による施工チェックが行われています。
図面通りに建物が建てられているかなどチェックを受けます。
2025.1.9
屋根の防水シートの施工が行われていきます。
この後、屋根材の施工を行います。
2025.1.5
上棟後、外壁の防水シートの施工が行われるまでブルーシートで養生を行っていきます。
2024.12.26

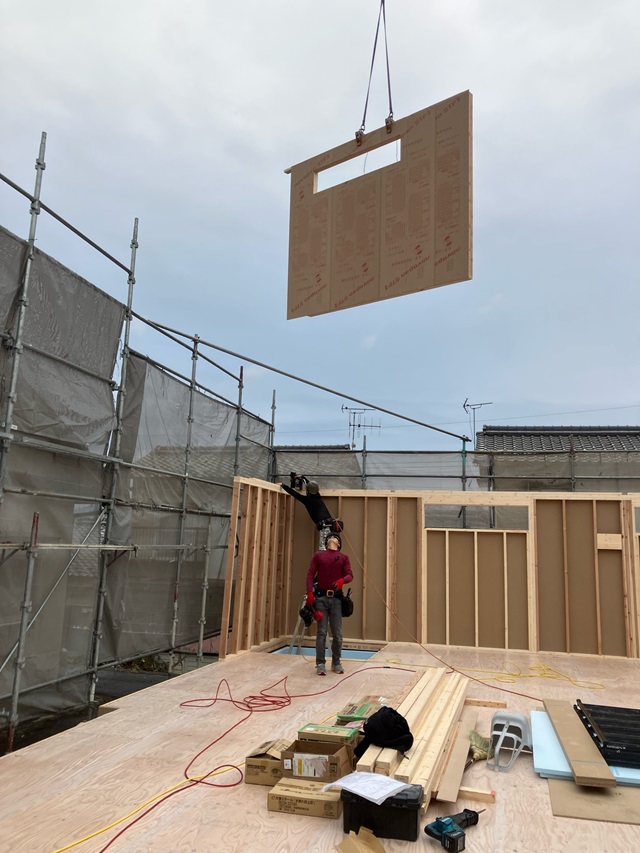

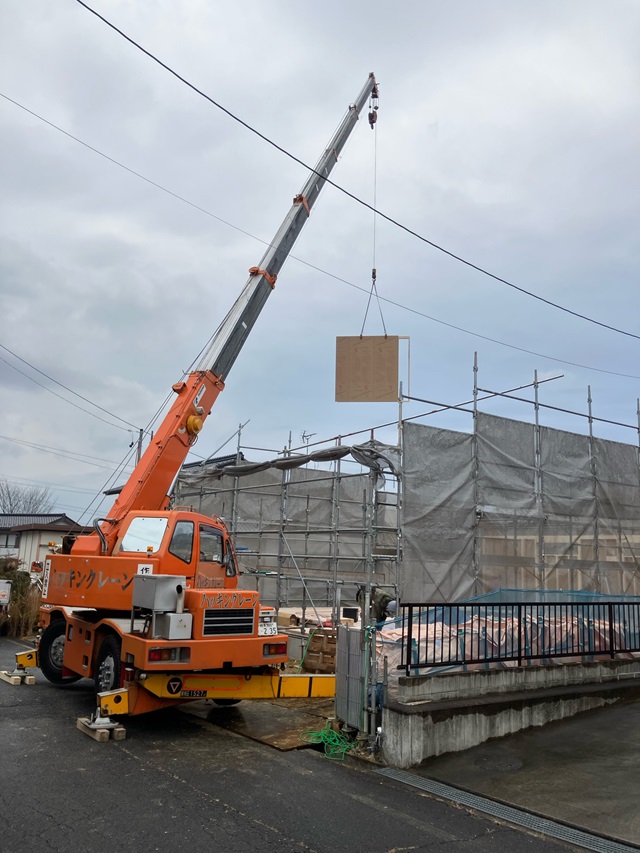

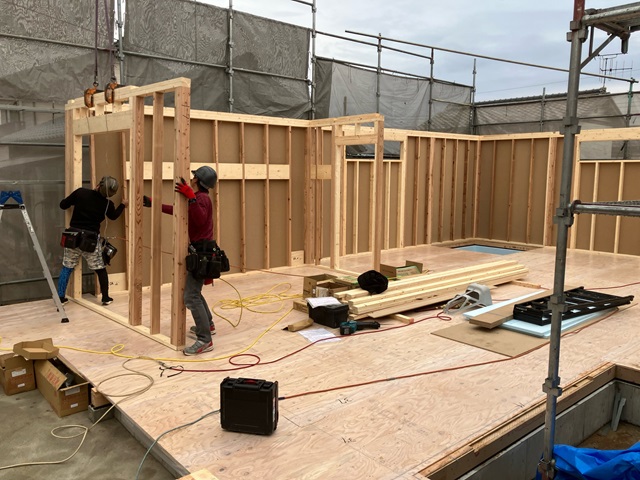

朝から行われる建方工事は、夕方には建物が立ち上がります。
細かく角度の調整も行っていきます。
2024.12.26
吊られたパネルを複数人の大工さんで図面に沿って固定していきます。
2024.12.26
1階の床伏せ工事が終わり、朝から建方工事が行われています。
工場でカットされたパネルがトラックで運ばれてきました。
現場ではクレーンを使って、パネルを組み立てていきます。
2024.12.23

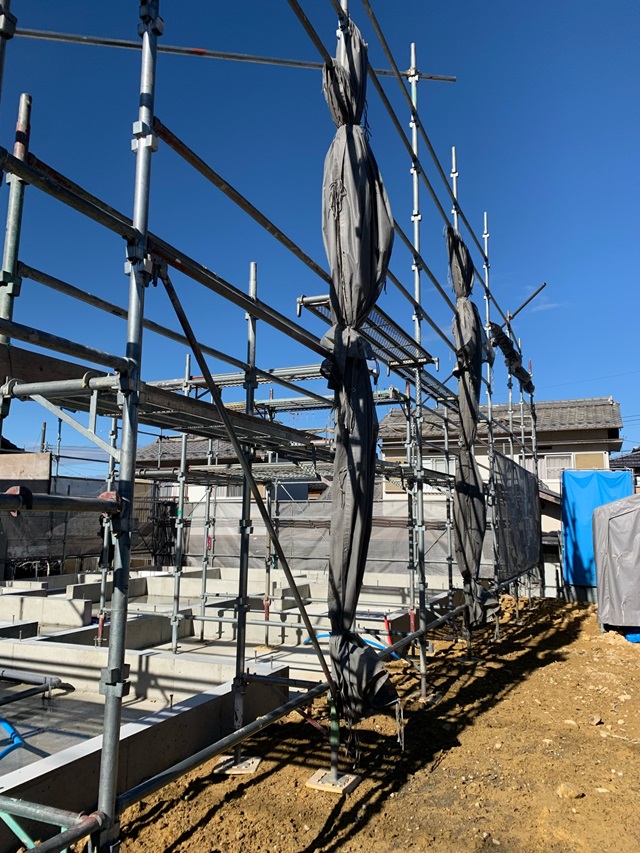

基礎工事が完了し、足場が組まれました。
この後建方工事が行われていきます。
2024.12.21

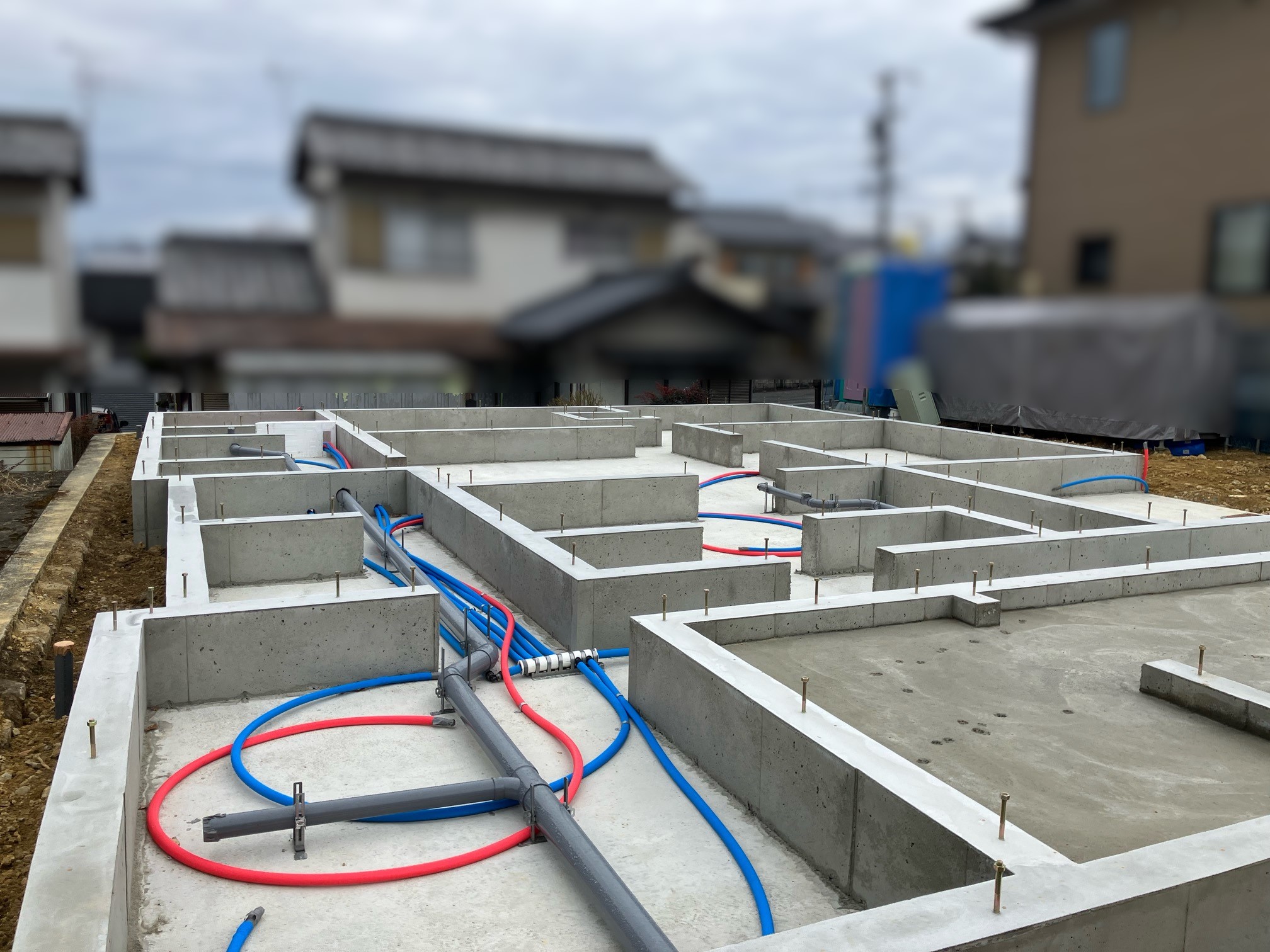

基礎内に水道の給排水管の引き込みも行われました。
2024.12.17

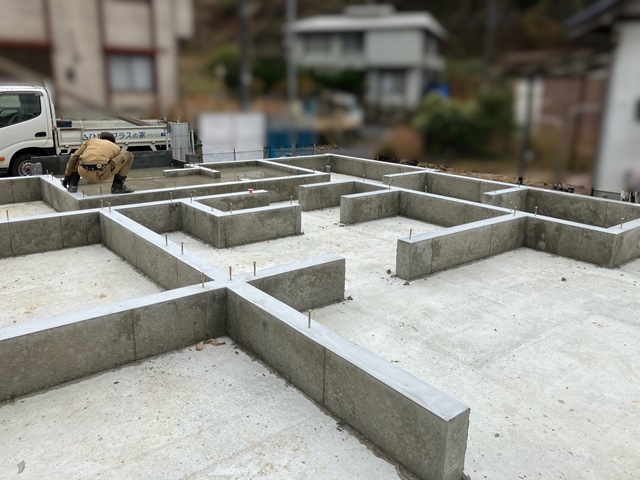

基礎の型枠が外れました。
立ち上がり部分から出ている金物は基礎と建物を固定するための金物です。
2024.12.11
土台部分のコンクリートが固まり、立ち上がり部分の型枠が組まれました。
立ち上がり部分のコンクリートを流して行きます
2024.12.9

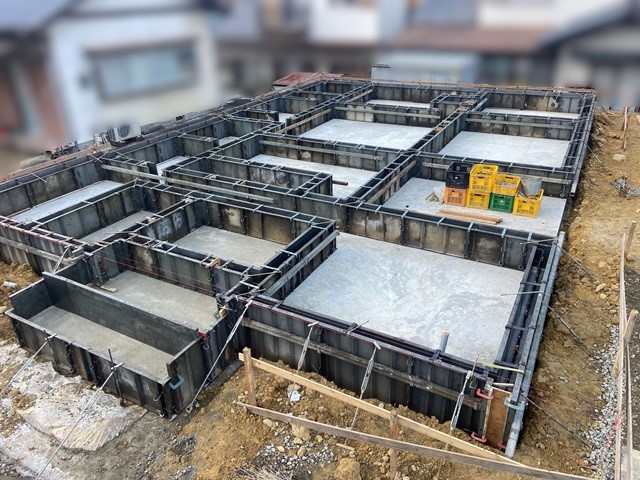

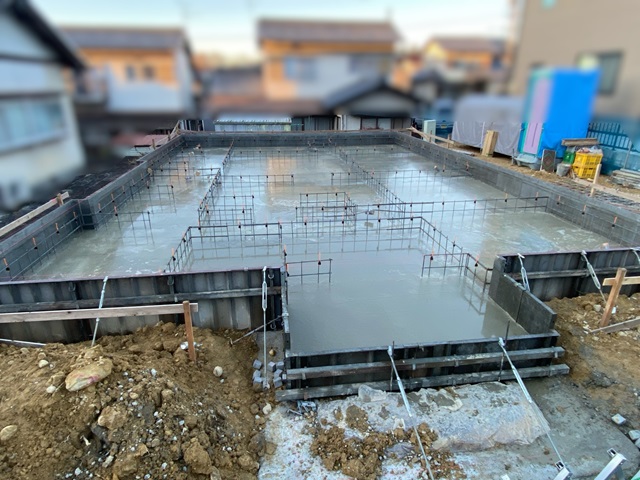

検査を無事クリアし、コンクリートを流し込まれました。
まずは土台部分のコンクリートを流し、数日間の養生を置きます。
土台部分が固まったら立ち上がり部分の型枠を組みます。
2024.12.9

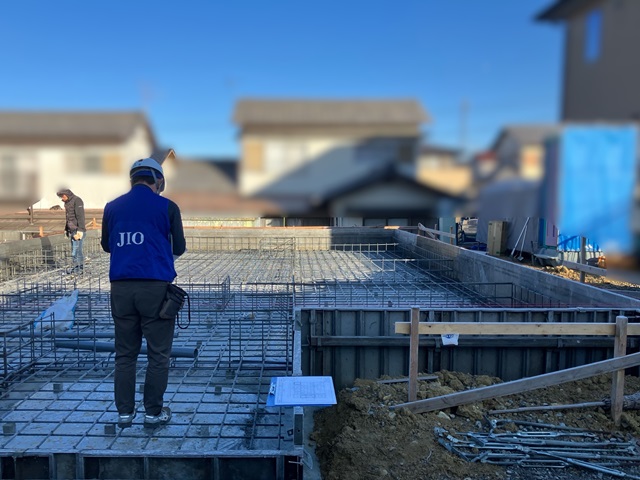

検査を受けています。
鉄筋の太さや間隔など規定通りに施工されているかしっかりと検査を行います。
2024.12.8

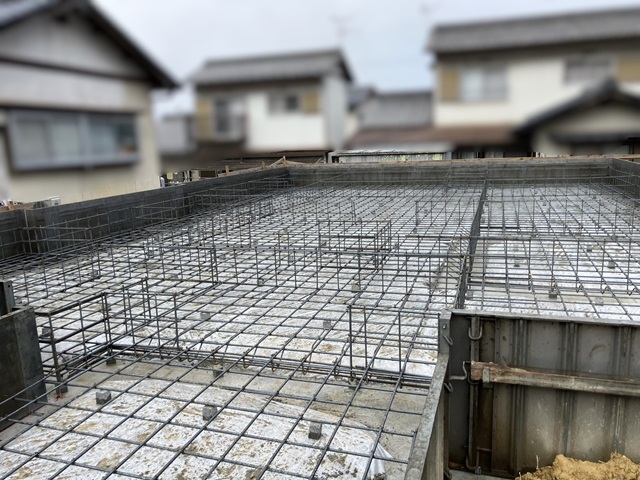

地面からの湿気の侵入を防ぐために防湿シートを施工し、基礎の配筋が組まれました。
第三者機関による検査をクリアしてからコンクリートを流し入れます。
2024.12.5
地盤調査の結果を受けて地盤補強工事を行っています。

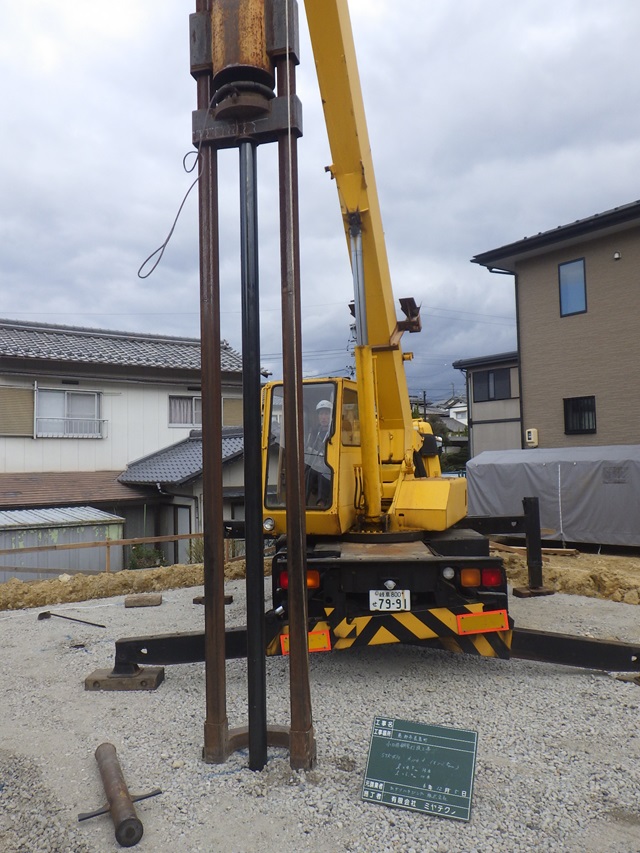

鋼管杭を打設する工事が行われました。
補強工事は調査をしてみないとわからないので、予算組はしておく必要がありますね。
2024.12.3

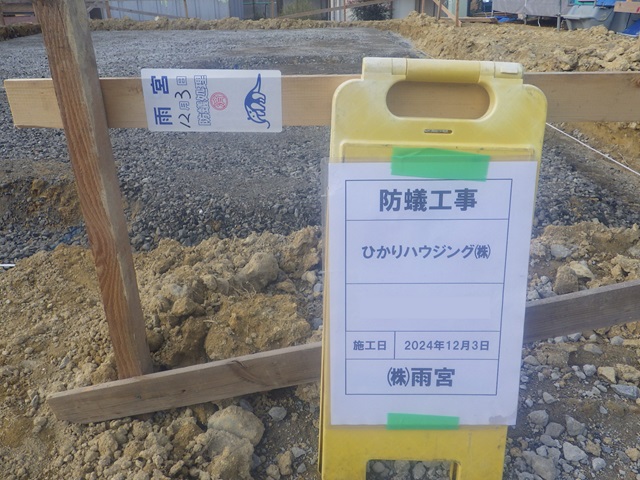

建築予定地の土壌に防蟻の薬剤を散布しました。
地面からしっかりと対策を行います。
2024.11.28

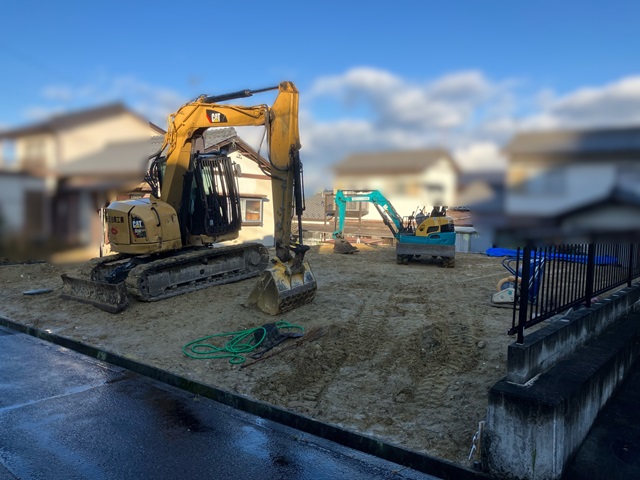

造成工事が始まっています。
