現場レポート

可児市

岐阜県可児市皐ケ丘 新築工事

2025.5.18

天井、壁に断熱材の施工が行われています。
この後ボードが貼られて壁や天井が出来上がっていきます。

2025.5.11

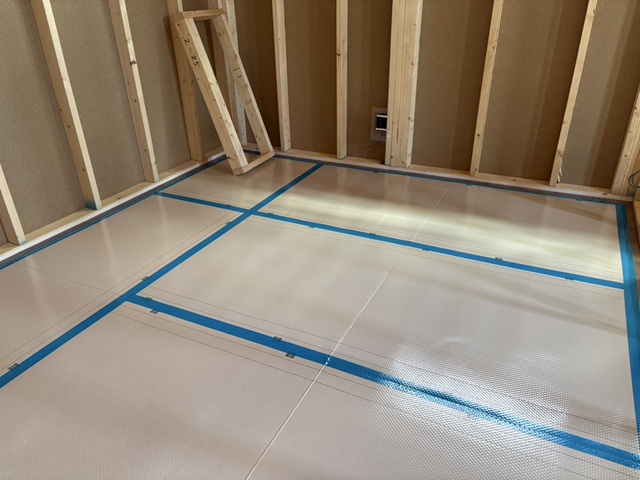

フローリングの施工が行われています。
施工後、傷や汚れを防止する為にしっかりと養生を行います。

2025.5.11

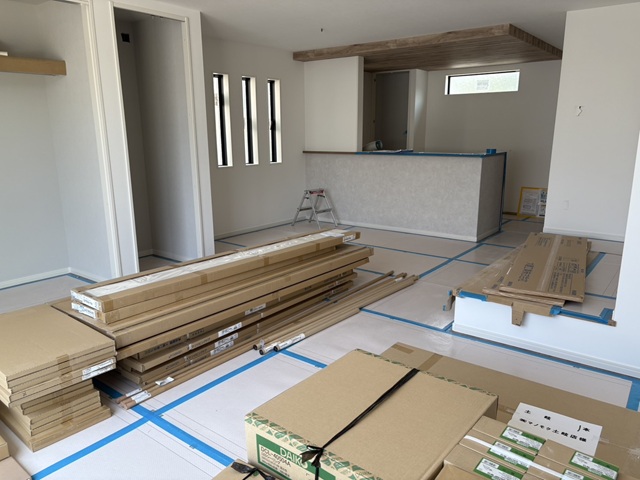

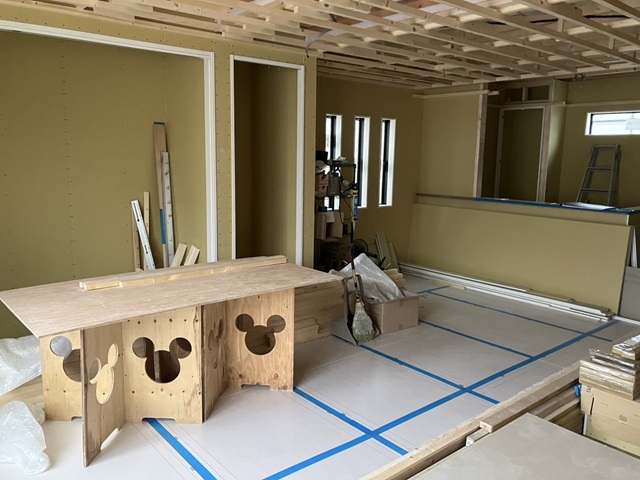

内部の大工工事も始まっています。
サッシの取り付けも終わり、資材が運ばれてきています。
毎週日曜日は弊社社長による現場パトロールが行われています。
現場の進捗確認はもちろん、安全管理や整理整頓など細かくチェックをしています。
パトロールの様子は全社で共有し、きれいな現場づくりを徹底しています。

2025.4.26

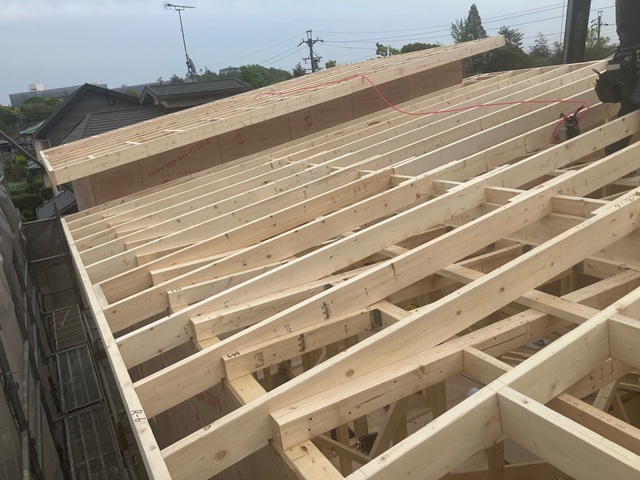

屋根工事が進んでいます。

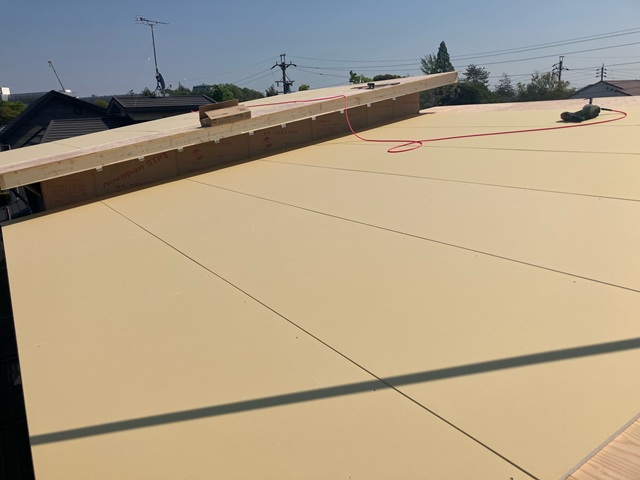

この後ガルバリウムを施工し屋根ができていきます。

2025.4.26

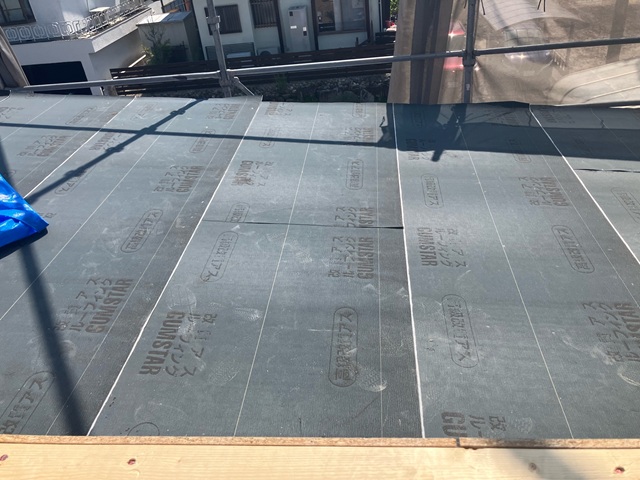

屋根部分に防水シートを施工しました。
この後、屋根材を施工していきます。

2025.4.25

外壁部分には防水シートの施工が行われるまでブルーシートを施工していきます。

2025.4.25

夕方には屋根まで組みあがりました。

2025.4.25

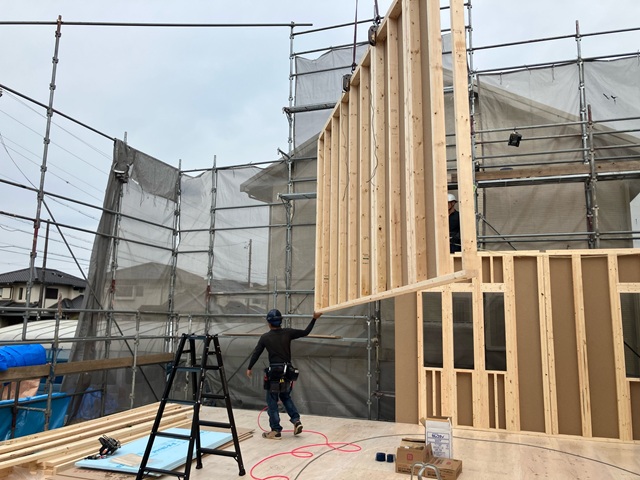

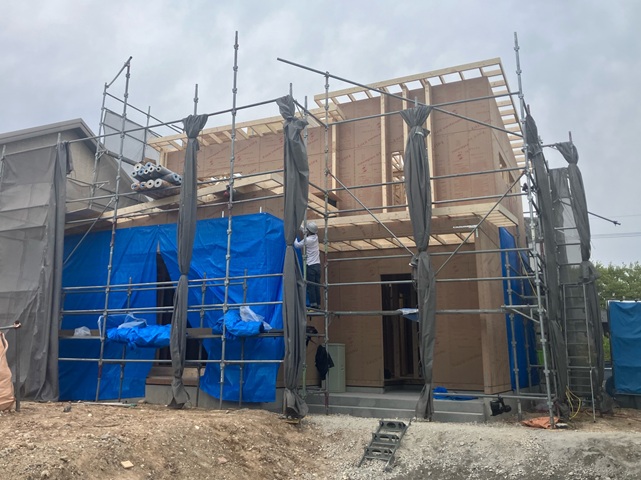

傾きのないように角度を調整しながらパネルを組み立てていきます。
午前中に1階部分は立ち上がりました。

2025.4.25

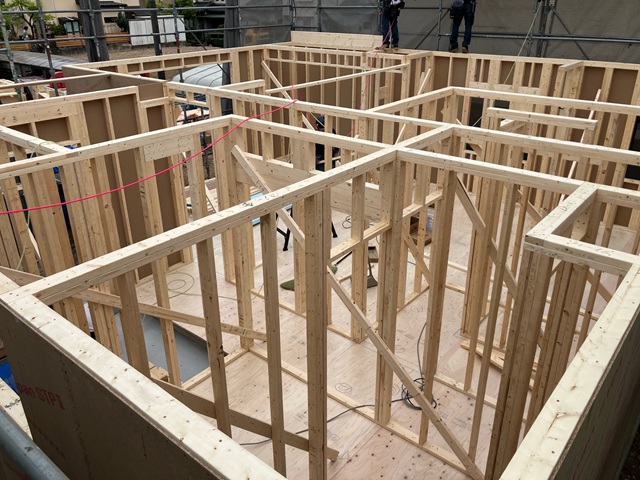

パネルを固定し、骨組みができていきます。

2025.4.25

工場でカットされたパネルがトラックで現場に運ばれてきました。
現場ではクレーンを使ってパネルを吊り上げ、複数の大工さんが図面に沿ってパネルを組み立てていきます。

2025.4.24

断熱材を施工し、床を伏せていきました。

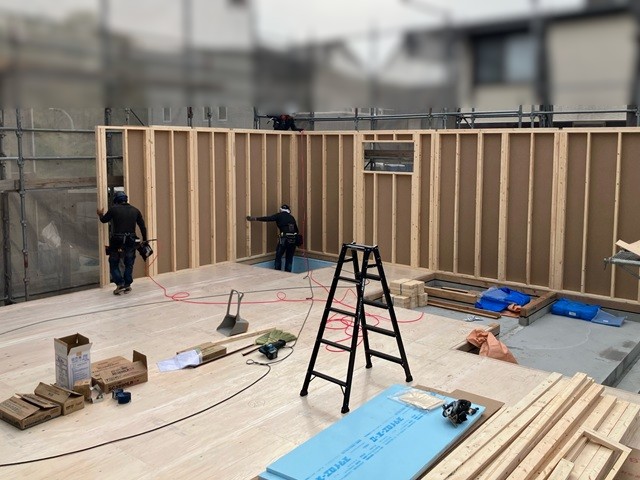

足場が組まれ、いよいよ建物が立ち上がります。
建方工事は朝から行われ、夕方には建物が立ち上がります。

2025.4.20

玄関ポーチ部分にコンクリートが追加され、基礎工事が完了しました。
この後建方工事が行われます。

2025.4.19

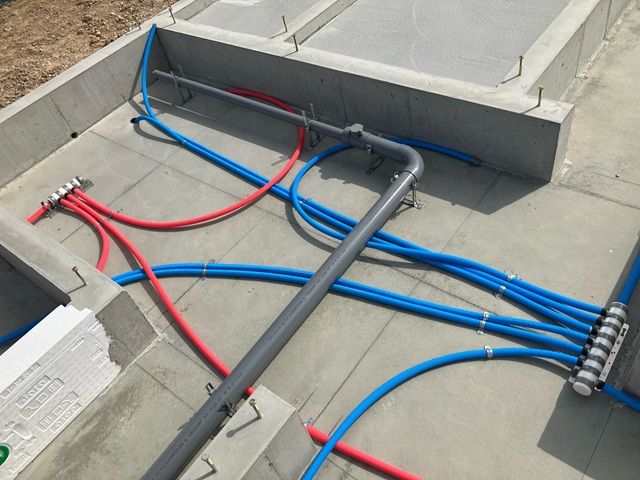

基礎内に水道の給排水管の引き込みが行われました。

2025.4.13

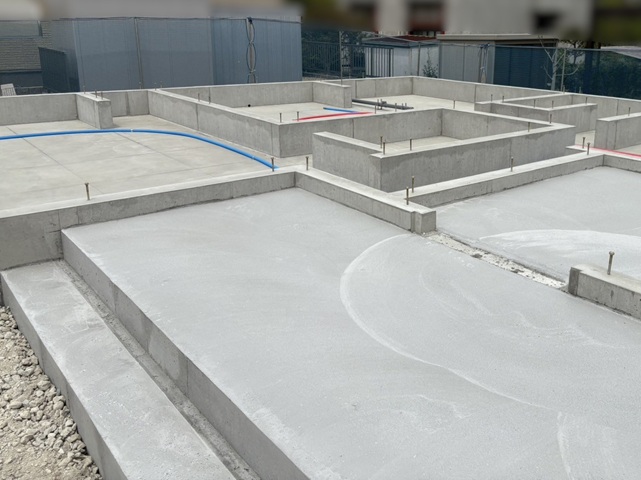

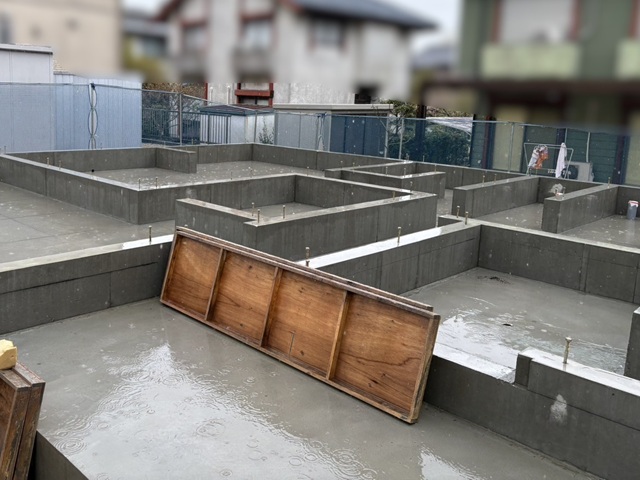

土台部分、立ち上がり部分のコンクリートが固まり、型枠が外れました。
基礎から出ている金物は、基礎と土台部分を固定するための金物です。

2025.4.8

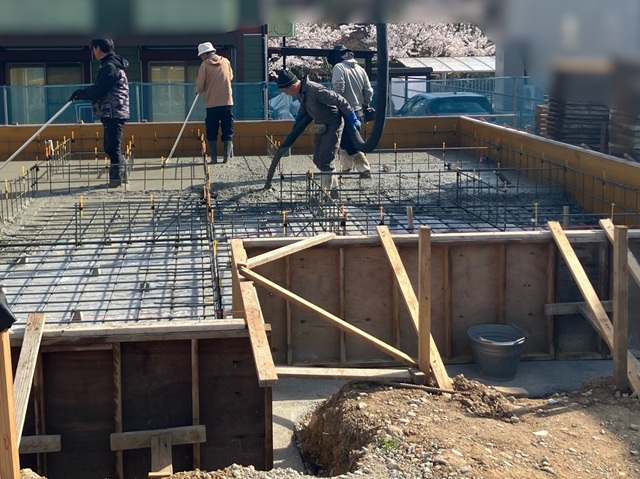

コンクリートを流し込んでいます。
振動を与えながら空気を抜き、平らに均していきます。
コンクリートは土台部分と立ち上がり部分と、2度に分けて流し込みます。

2025.4.7

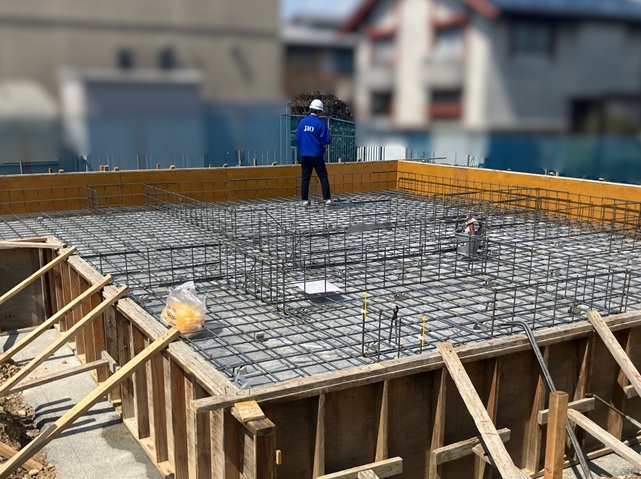

第三者機関による検査を受けました。
細かな検査を受けた後、コンクリートを流し固めていきます。

2025.4.6

地面からの湿気の侵入を防ぐため防湿シートを施工しました。

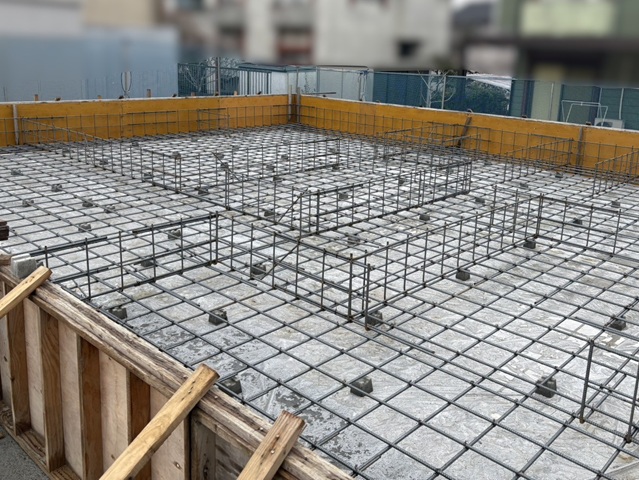

コンクリート用の枠が組まれ、基礎の配筋が組まれました。
この後第三者機関による配筋検査を受けます。
配筋の太さや、間隔など細かいチェックを受けます。

2025.3.29

建物が建つ場所の土壌に、防蟻の薬剤を散布しました。
大切なお家を守る為、土壌からしっかりと対策を行います。

2025.3.25

地鎮祭が終わり、工事が始まりました。
基礎工事が行われています。
