岐阜県中津川市駒場 新築工事
岐阜県中津川市駒場 新築工事

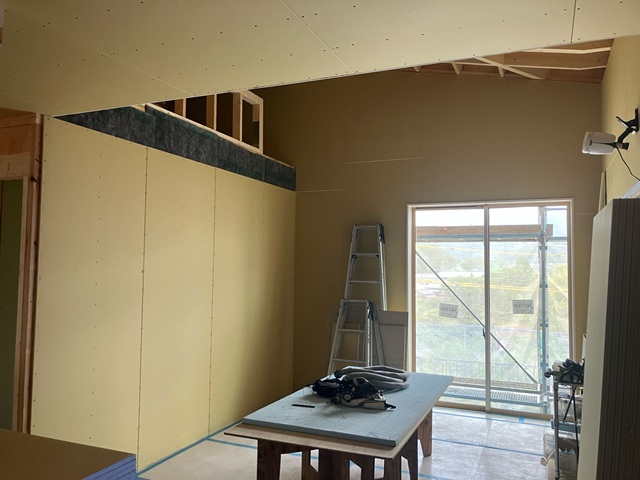

2025.5.21
外壁工事が進んでいます。
サイディングが貼られていますね。
2025.5.18

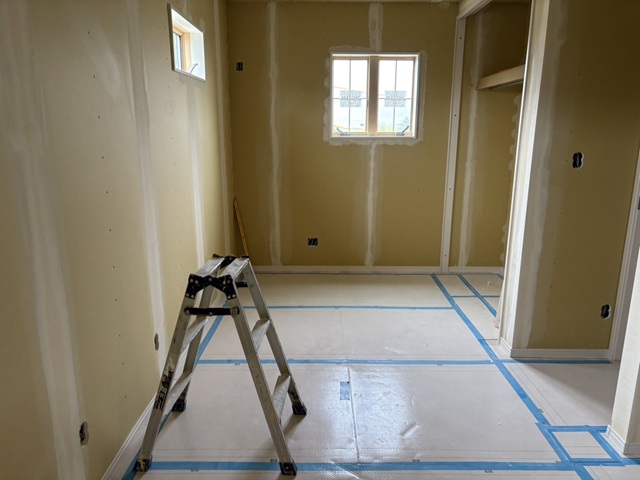

天井部分に石膏ボードが貼られています。天井ができてきました。
毎週日曜日は弊社社長による現場パトロールが行われています。
現場の進捗確認はもちろん、安全管理、整理整頓などをチェックしきれいな現場を徹底しています。
2025.5.12

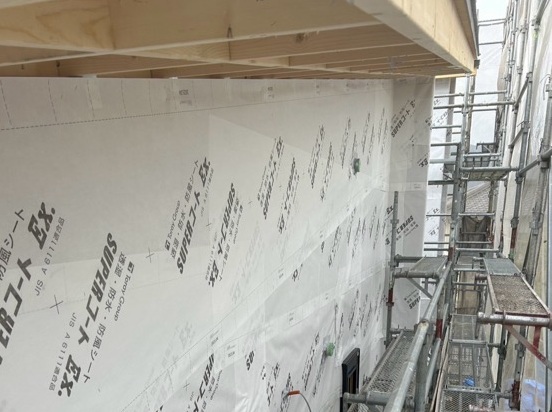

外壁に防水シートの施工が行われました。
この後第三者機関による施工チェックを受けます。
防水シートの不備は雨漏りなどの原因になります。
しっかりと検査を受けてから外壁工事を進めていきます。

2025.5.11
毎週日曜日は弊社社長による現場パトロールを実施しております。
現場の進捗確認はもちろん、安全管理や整理整頓などきれいな現場づくりを徹底しています。
パトロールの様子は全社LINEにて共有し、すぐに是正を行います!
2025.5.11

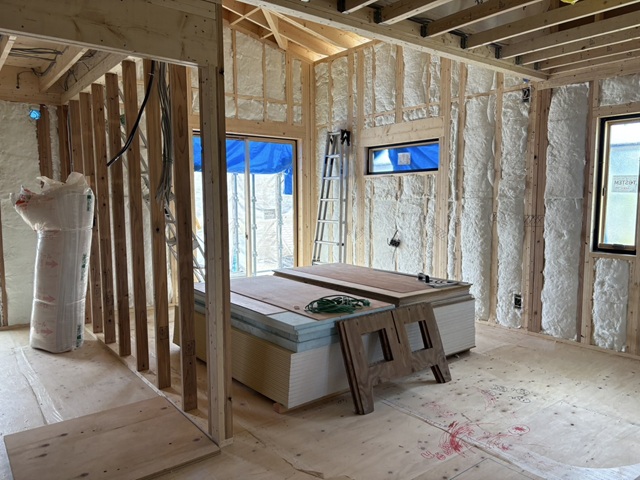

断熱材の施工が行われています。
この後気密性を上げるための気密シートを施工し、ボードをはって壁を仕上げていきます。
2025.5.1
サッシの搬入が行われこの後取り付けが行われます。

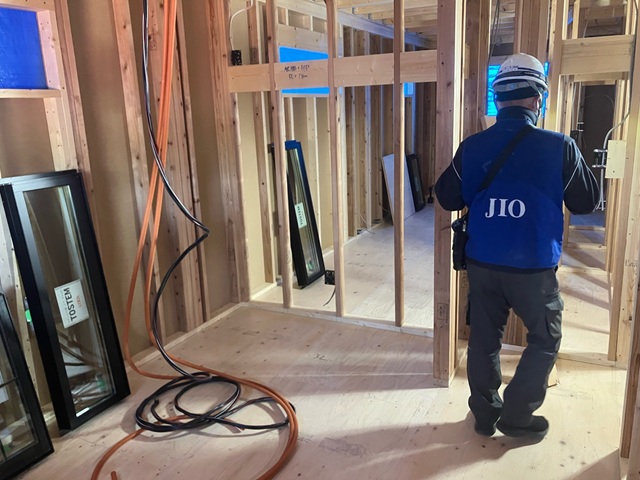

本日、上棟後図面通りに建物が建っているかどうかなど第三者機関による検査を受けました。
2025.5.1

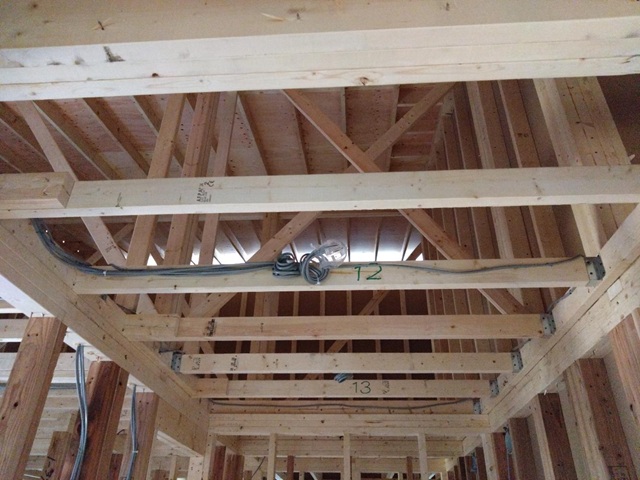

上棟後電気配線工事が行われました。
断熱材の施工が行われると見えなくなってしまいますが、家中をかなりの数の配線が走っています。
2025.4.29

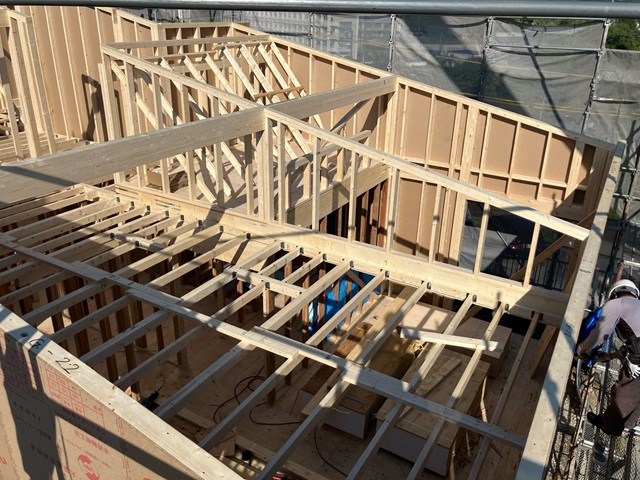

朝からの工事で夕方には建物が立ち上がります。
外壁などは防水シートの施工が行われるまでブルーシートで養生を行っていきます。
2025.4.29
朝からの工事で午前中には1階部分の壁面がどんどん出来上がっていきます。
2025.4.29

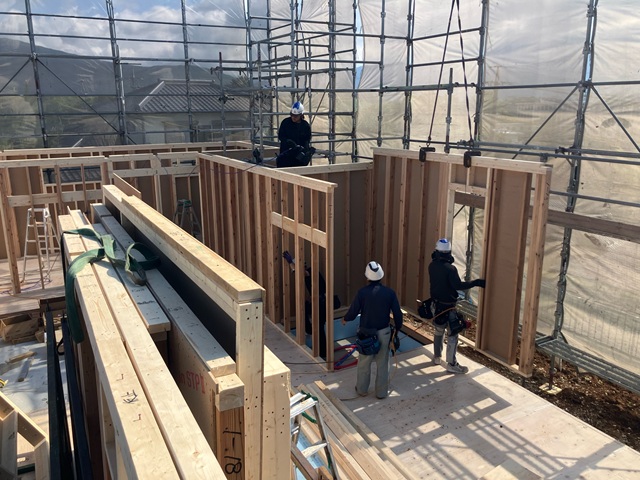

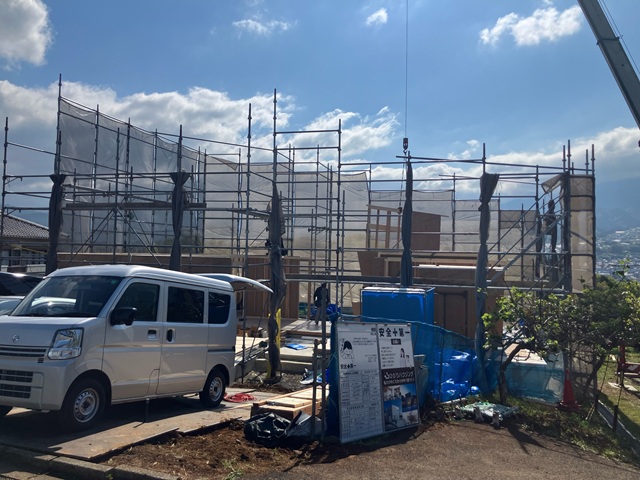

朝から建方工事が始まりました。
工場でカットされたパネルがトラックで運ばれてきました。
クレーンを使って吊り上げ、複数の大工さんが図面に沿って固定していきます。
2025.4.27

1階の土台伏せ工事が終わっています。
断熱材を敷き、1階の床を伏せました。
2025.4.25

基礎・水道関係の工事が終わり足場が組まれました。
この後建方工事が行われます。
2025.4.20

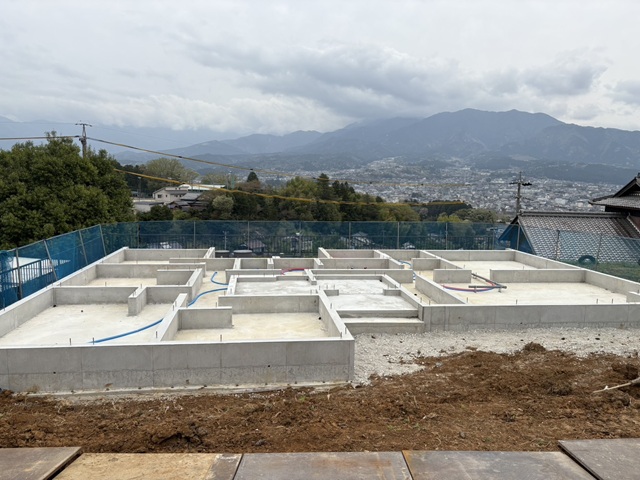

基礎の型枠が外れました。
基礎内に水道の給排水管の引き込みが行われています。
基礎から出ている金物は基礎と土台を固定する金物です。
2025.4.13

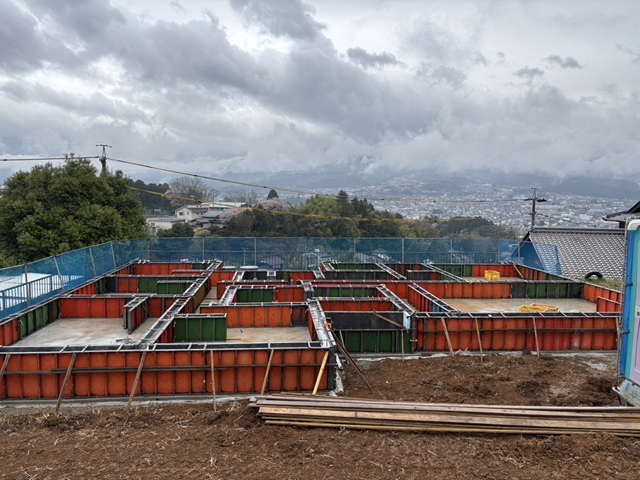

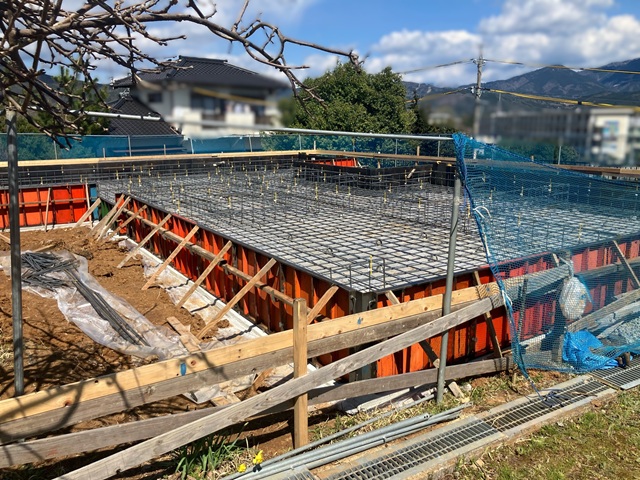

配筋検査をクリアしコンクリートが流し込まれました。
土台部分、立ち上がり部分2度に分けてコンクリートを流し入れていきます。
2025.4.4
基礎配筋工事が終わりました。
コンクリートを流し込む前に、第三者機関による配筋検査を行います。
大切なお家を支える基礎です。施工不備などないようしっかりと検査をクリアしてからコンクリートを流します。
2025.4.1

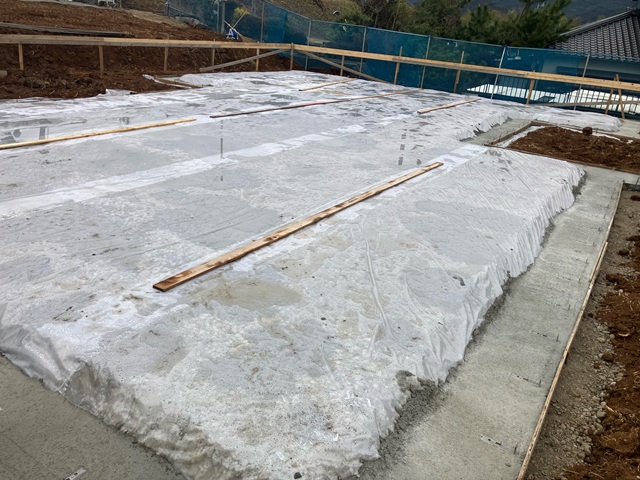

地面からの湿気の侵入を防ぐため、防湿シートを敷きました。
この後、基礎の配筋を組んでいきます。
2025.4.1
基礎工事が始まりました。
2025.3.31

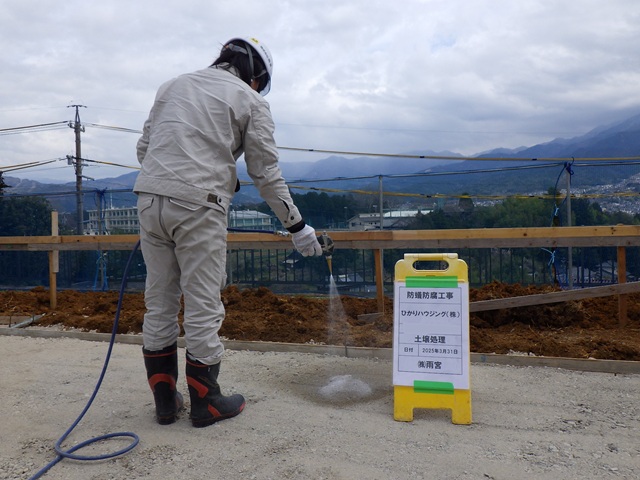

地鎮祭が終わり、現場が動き出しました。
まずは建築予定地になる土地に防蟻の薬剤を散布しました。
