現場レポート

多治見市

岐阜県多治見市美坂町 新築工事

2025.5.30

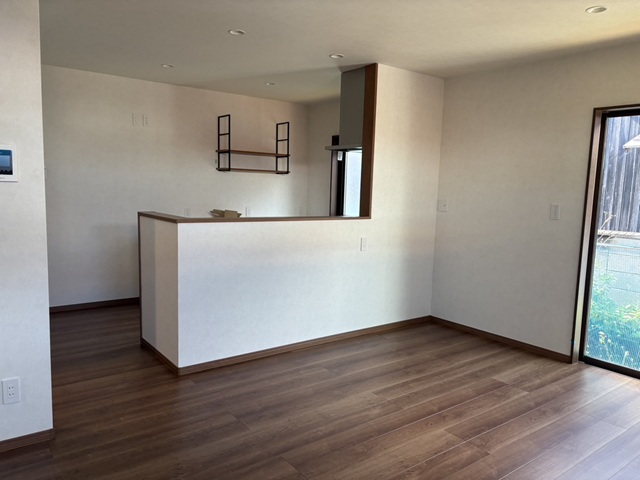

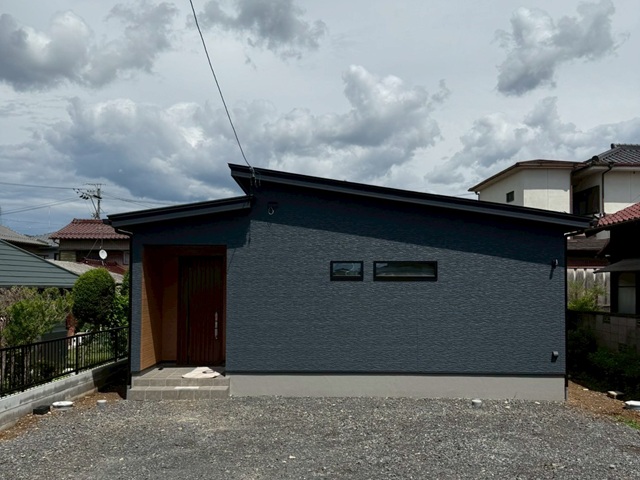

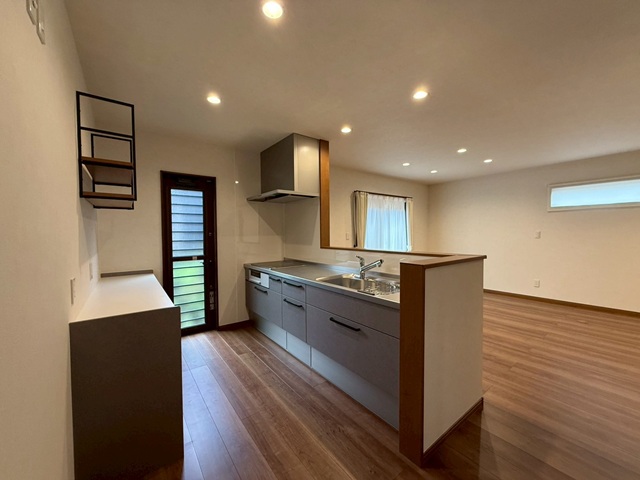

落ち着いた印象の平屋住宅が完成です!

2025.5.30

カーテン取り付け、クリーニング、社内検査も完了しました。
すべての工事が完了し、いよいよお客様へのお引渡しです。

2025.5.30

玄関内部、大容量のシューズクローゼットを設けています。
一部ハンガーパイプを設置し、コートやバッグ、傘などかけて収納ができます。
これだけあれば玄関もスッキリですね!

2025.5.19

照明などの取り付け工事も行われ建物工事が概ね完了しています。
クリーニング、社内検査などを終えてお客様へのお引渡しとなります。

2025.5.12

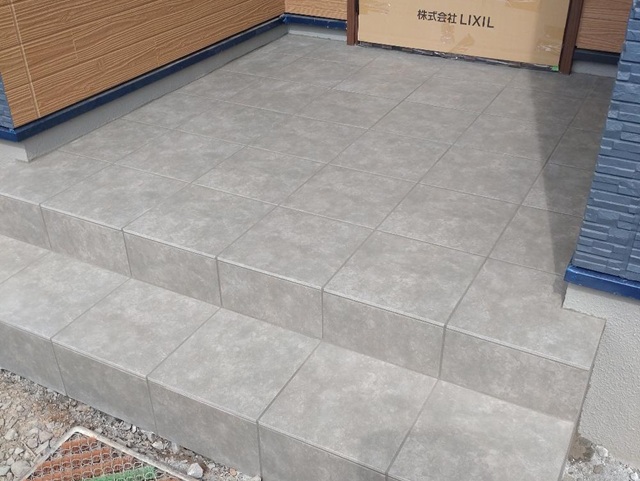

玄関ポーチのタイル仕上げが完了しました。
タイルが貼られると一気に雰囲気が変わります。

2025.5.9

玄関ポーチの左官工事も行われています。
この後タイルを施工して仕上げていきます。

2025.5.9

足場が解体され、外部では左官工事が行われています。
こちらは基礎の化粧仕上げの写真です。
基礎は土台部分と立ち上がり部分と2度に分けてコンクリートを流しこむためどうしても継ぎ目ができます。
左官仕上げできれいに仕上がりました。

2025.5.6

内部のクロス工事が完了しています。
この後照明などの取り付け工事が行われます。

2025.5.1

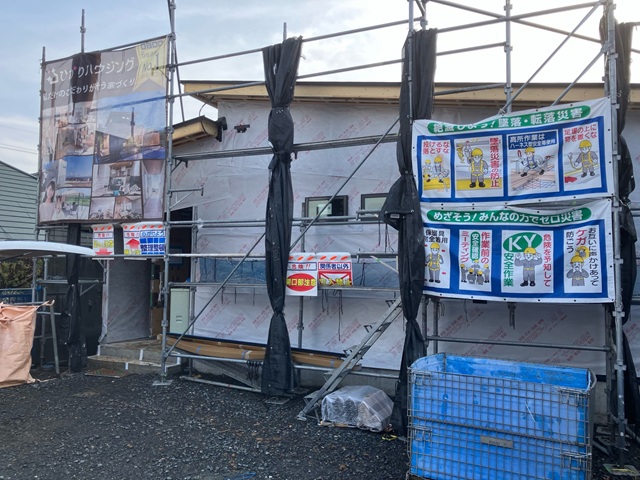

外壁工事が終わり、破風や雨樋などの取り付け工事が行われています。
これらの工事が終わると足場が解体されます。

2025.4.29

クロス工事が始まっています。
まずは、ボードの継ぎ目などの凹凸をパテで平らに均していきます。
その後、クロスを貼っていきます。

2025.4.22

内部大工工事が概ね終わりました。
この後内部工事はクロス工事へと移っていきます。

2025.4.22

防水シートの検査をクリアし外壁材の施工が行われています。

2025.4.14

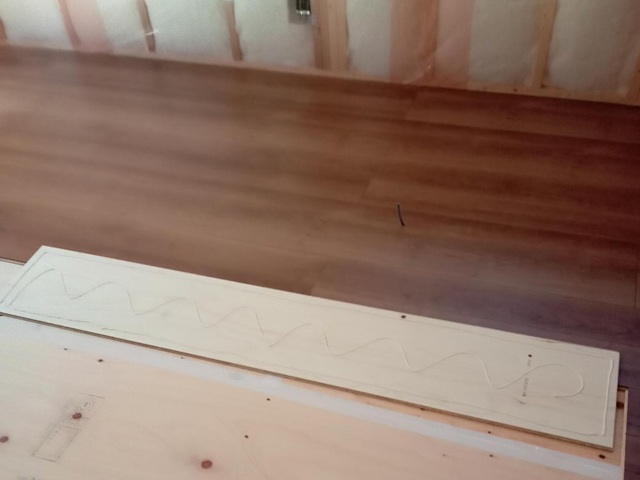

フローリングの施工が行われています。
施工後は傷や汚れを防止する為にしっかりと養生を行います。

2025.4.13

断熱材の上に気密シートの施工が行われました。
この後ボードを貼って壁や天井ができていきます。

毎週日曜は弊社社長による現場パトロールが行われています。
現場の進捗確認はもちろん、安全管理、整理整頓などチェックして回っています。
パトロールの様子は全社LINEで共有し、全社できれいな現場づくりを徹底しています。

2025.4.11

屋根工事が終わっています。
外壁に防水シートの施工が行われました。
この後、第三者機関による施工検査を受けます。
施工不備は水漏れの原因となってしまいます。
施工不備がないように検査をクリアしてから外壁工事が進んでいきます。

2025.4.9

水道関係の引き込み工事が行われました。
こちらはトイレの配管です。

2025.4.8

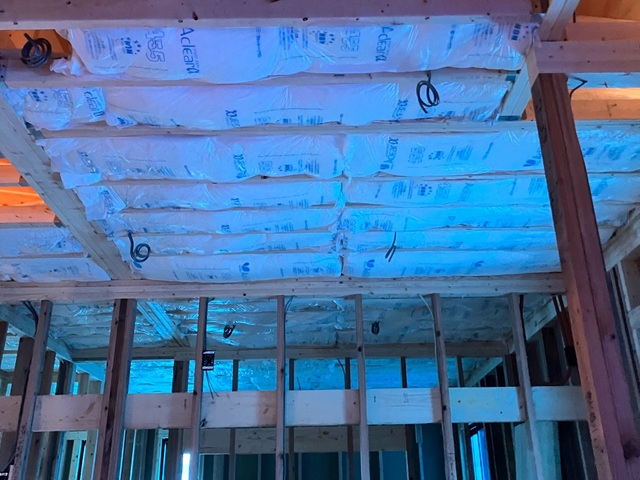

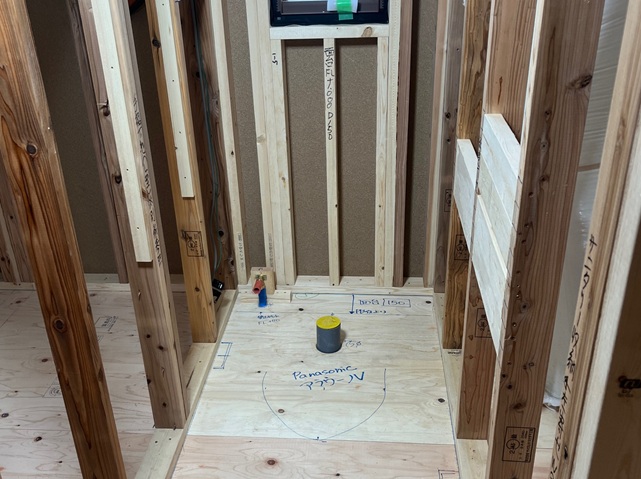

天井や壁の断熱施工が行われています。

2025.4.3

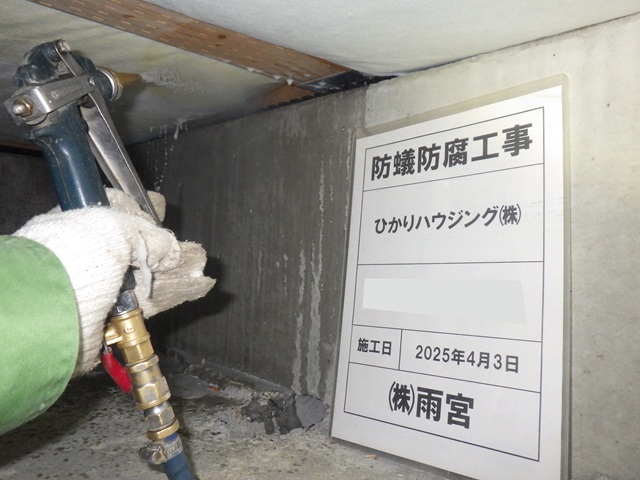

床下、水回り、玄関回りの面材部などに防蟻・防腐の薬剤を散布しました。

2025.4.3

サッシの搬入が行われました。
この後取り付け工事が行われていきます。
今日は図面通りに建物が立ち上がっているか、第三者機関による検査を受けました。

2025.4.3

上棟後、電気配線工事が行われました。

2025.4.3

上棟後すぐに、屋根工事が行われていきます。

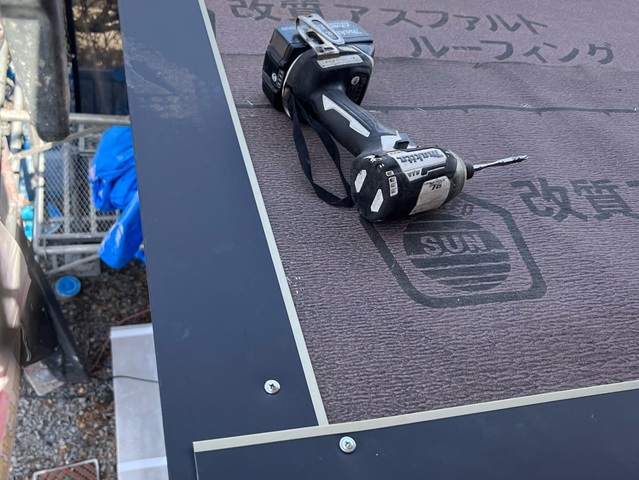

防水シート(アスファルトルーフィング)の施工が行われました。

2025.4.1

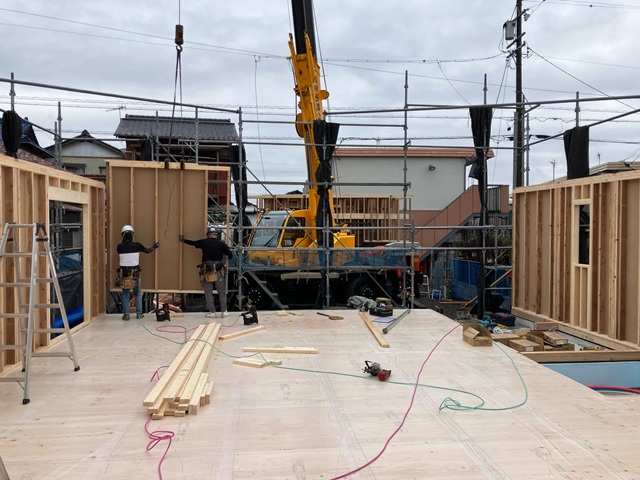

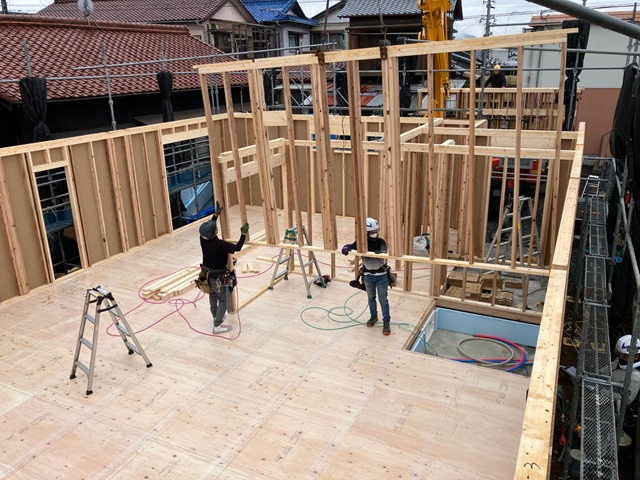

クレーンを使ってパネルを吊り上げ、図面に沿ってパネルを組み立てていきます。
複数の大工さんが角度などを調整しながらパネルを固定していきます。
朝から工事が始まり、夕方には建物が立ち上がります。

2025.4.1

足場が組まれ1階の土台伏せ工事が行われました。
本日朝から建方工事が始まりまっています。
工場でカットされたパネルがトラックで現場に運ばれてきました。

2025.3.27

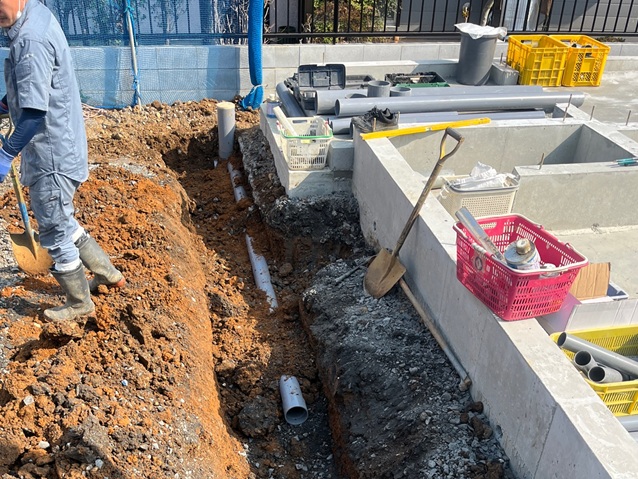

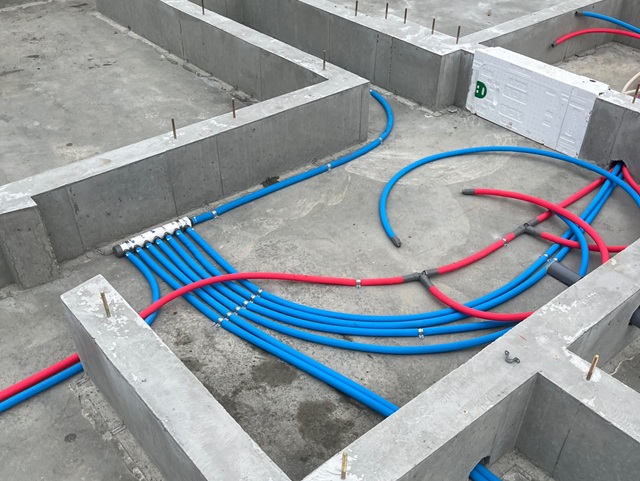

基礎内への給排水管の引き込み工事も行われました。
床下になるので見えなくなりますが、たくさんの管があちこち走っています。

2025.3.27

基礎工事が完了し、水道管の引き込み工事が行われています。

2025.3.25

玄関ポーチ部分にコンクリートが追加されました。
型枠が外れると基礎工事が完了です。

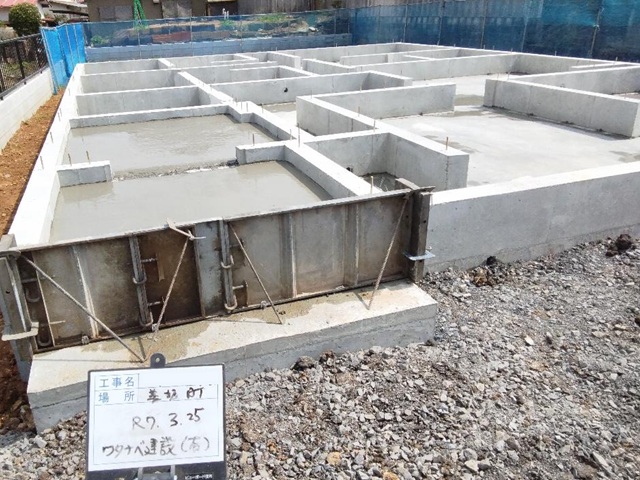

2025.3.25

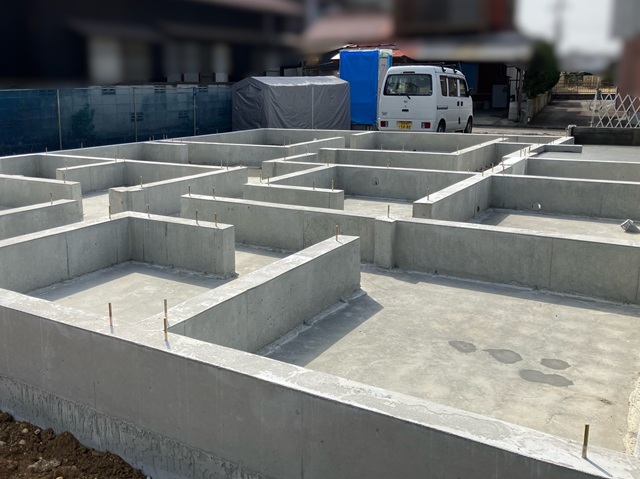

立ち上がり部分のコンクリートも固まり型枠が外れました。
基礎上部からひょっこり出ているのは、建物と基礎を固定するための金物です。

2025.3.18

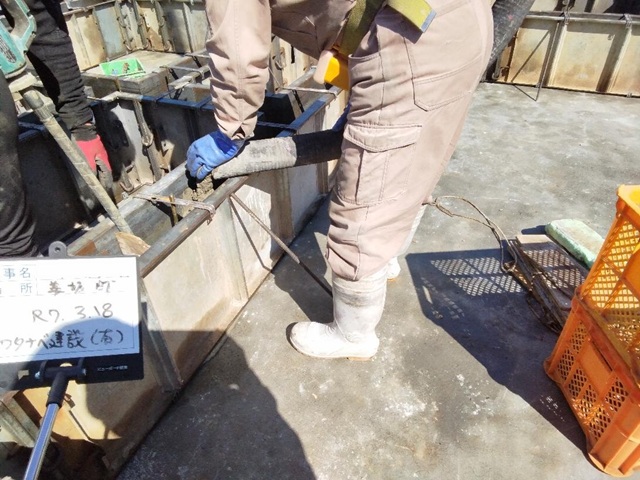

立ち上がり部分に型枠が組まれコンクリートが流し込まれています。
再び養生期間を置きます。

2025.3.14

土台部分のコンクリートが流し込まれ、ここから数日間養生期間を置きます。
その後、立ち上がり部分のコンクリートを流していきます。

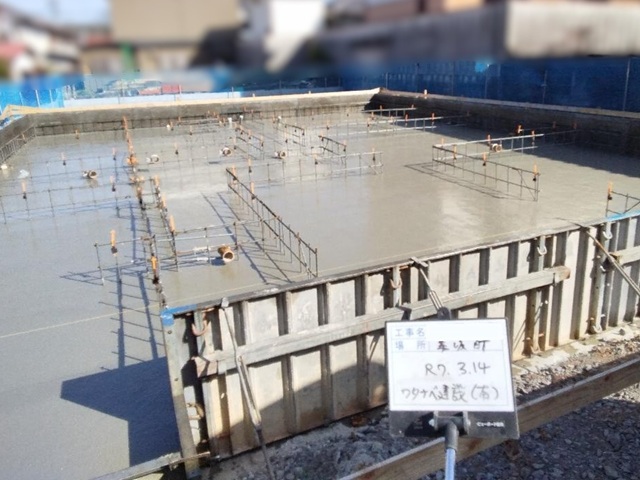

2025.3.14

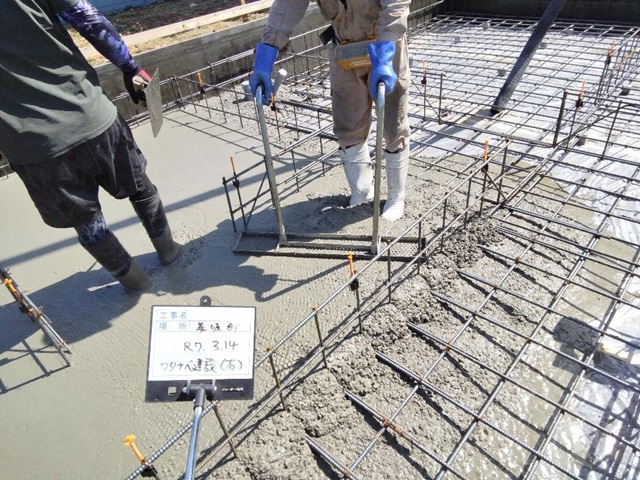

検査をクリアし、コンクリートを流し入れました。
振動を与えながら空気を抜き、平らに均していきます。

2025.3.11

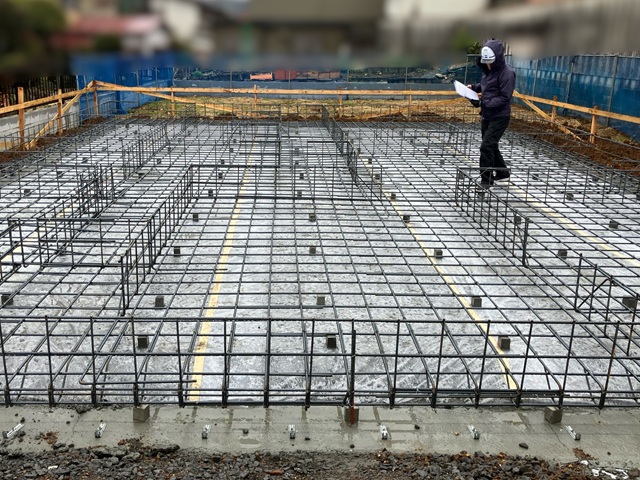

基礎配筋工事が行われました。
コンクリートを入れる前に、第三者機関による配筋検査を受けました。
鉄筋の太さ、間隔、図面通りに施工されているかなど細かく検査を受けました。
お家を支える基礎ですからしっかりと検査をクリアしてから次の工程へ移っていきます。

2025.3.9

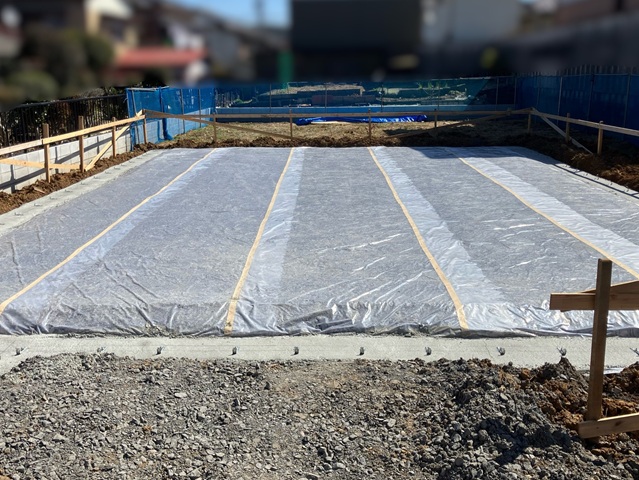

地面からの湿気の侵入を防ぐために防湿シートの施工が行われました。
この後基礎の配筋工事が行われます。

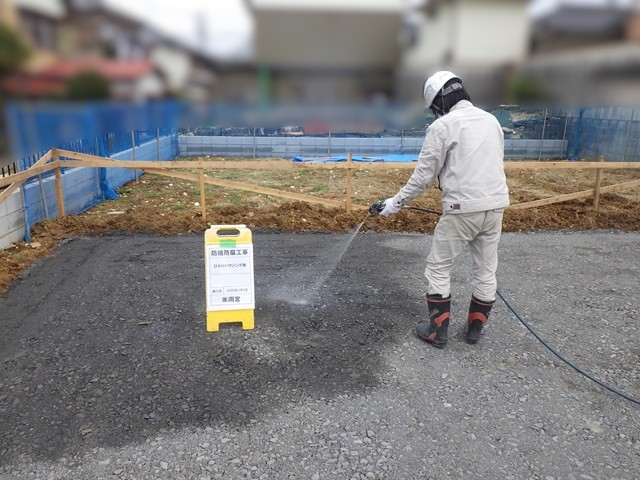

2025.3.6

転圧が終わり、防蟻の薬剤を散布し土壌処理を行いました。

2025.3.5

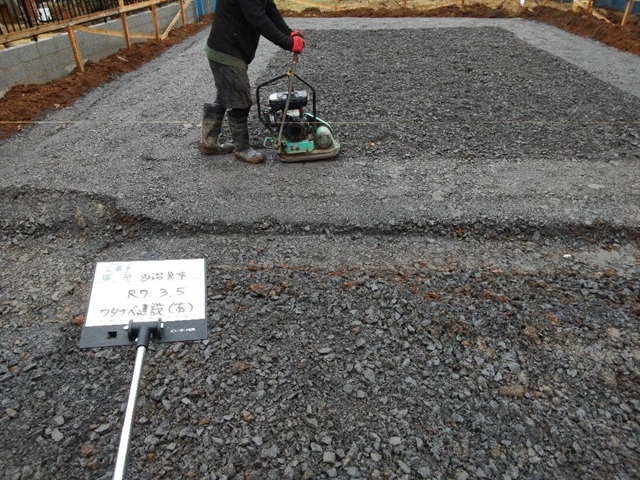

基礎工事が始まりました。
基礎の地盤を転圧を行いました。しっかりと転圧を行わないと地盤沈下などが生じてしまいます。
