岐阜県可児市下恵土 新築工事
岐阜県可児市下恵土 新築工事
2025.9.11

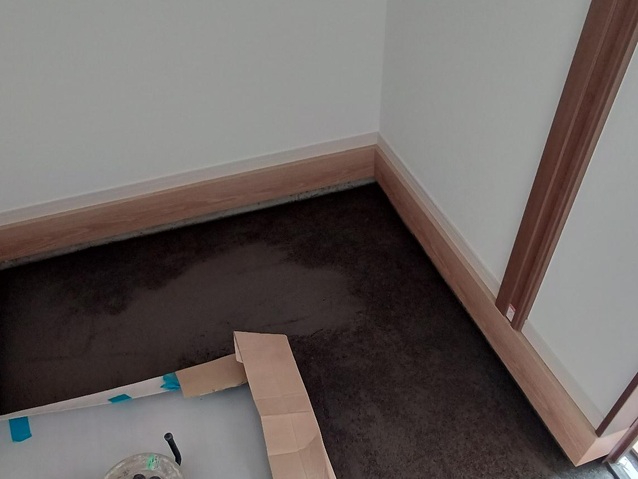

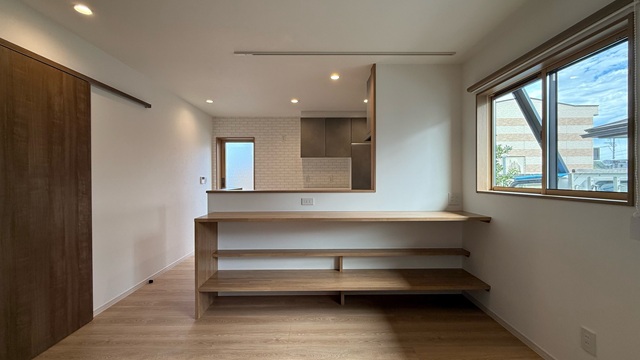

建具や照明、畳などの施工が終わりました。
クリーニング後、社内チェックを行いお客様へお引渡しとなります。
2025.9.4

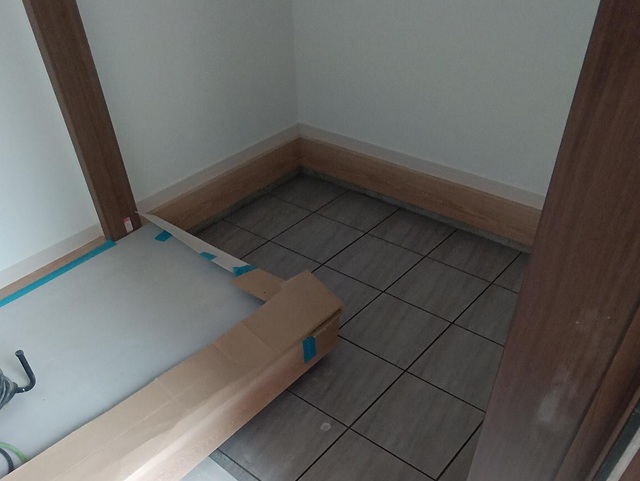

玄関ポーチ、タイルが施工されました。
玄関の印象もキリっとしましたね。
完成が近づいています!
2025.9.3
足場が解体されて、左官工事が行われています。
基礎の化粧仕上げ、玄関ポーチなどの工事が行われていきます。
2025.8.31

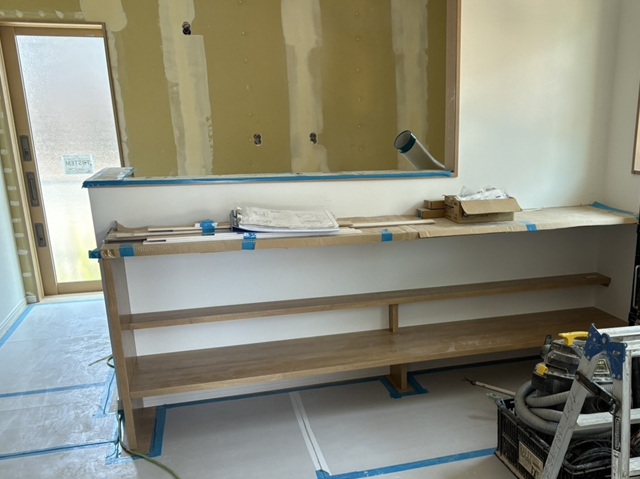

内部はクロス工事が進んでいます。
ボードの継ぎ目やビス穴などの凹凸をパテで平らに均し、クロスを貼って仕上げていきます。
クロス工事が終わると照明などの取り付けが行われます。
2025.8.24

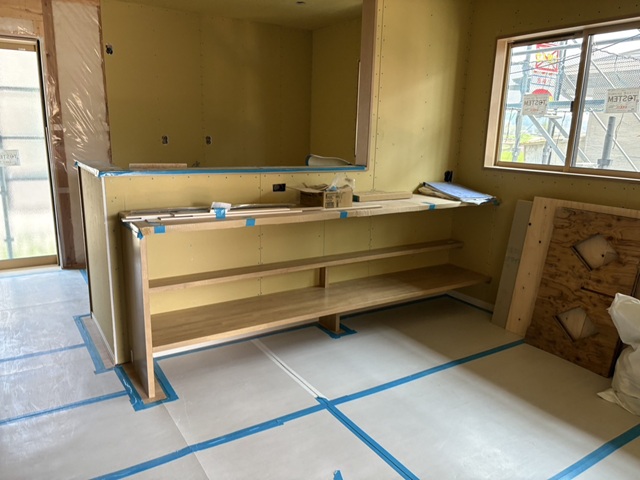

限られた敷地の中での間取りの工夫。
ダイニングテーブルを配置せず、カウンターを設け食事ができるように。

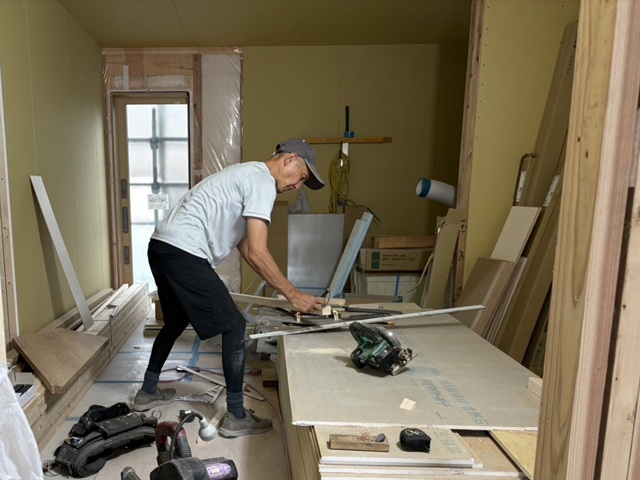

大工工事が終わります。
この後はクロス工事へと移っていきます。
2025.8.10
ボードが貼られ居室が仕上がってきていますね。
2025.8.2

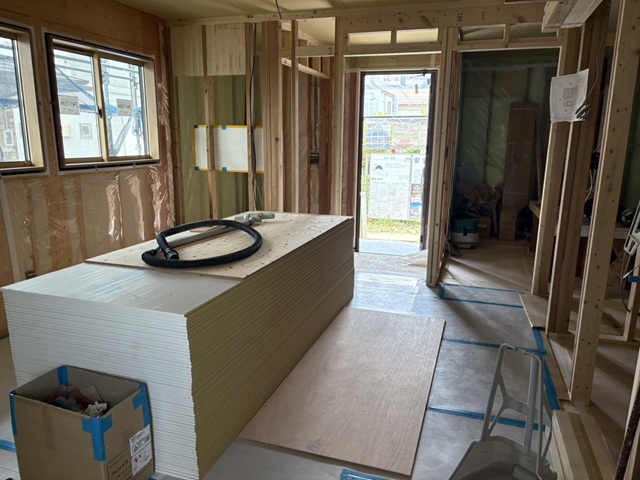

フローリングの施工が終わり床養生が行われています。
ボードが運ばれてきています。
この後、壁が仕上がっていきます。
2025.7.28

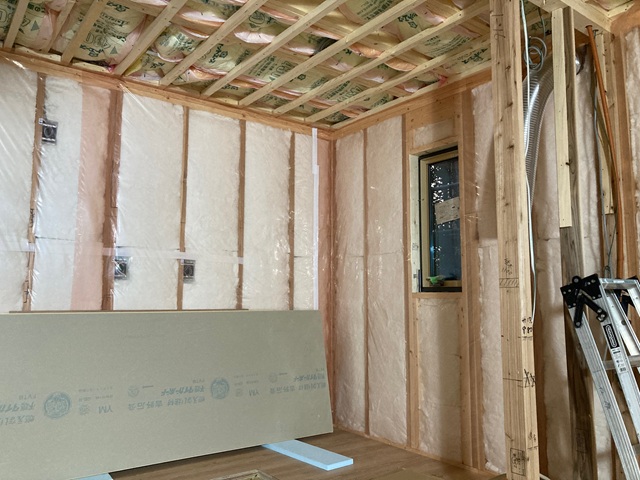

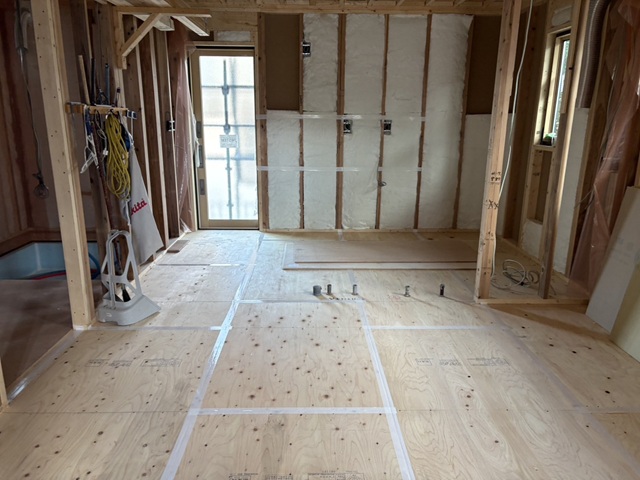

天井や壁に断熱材の施工が行われました。
断熱材の上に、気密を上げるための気密シートを施工しています。
2025.7.27
毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理、整理整頓、清掃状況などチェックしています。
パトロールの様子は全社で共有し、きれいな現場づくりを徹底しています。
こちらはきれいに整頓された現場です!
2025.7.24

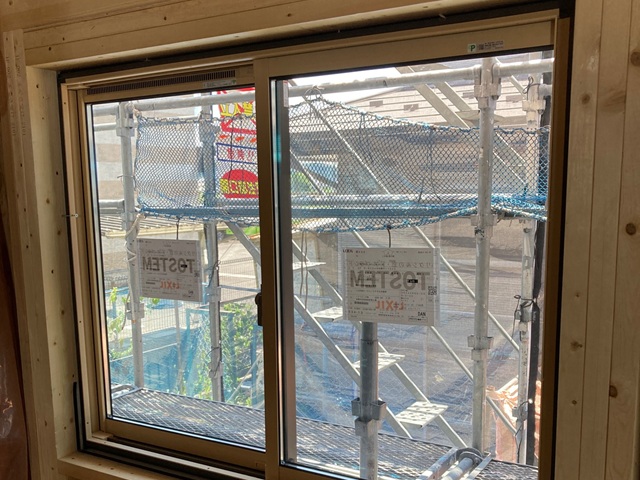

サッシの取り付けが完了しています。
毎日暑いですが、大工工事、着々と進んでいます!

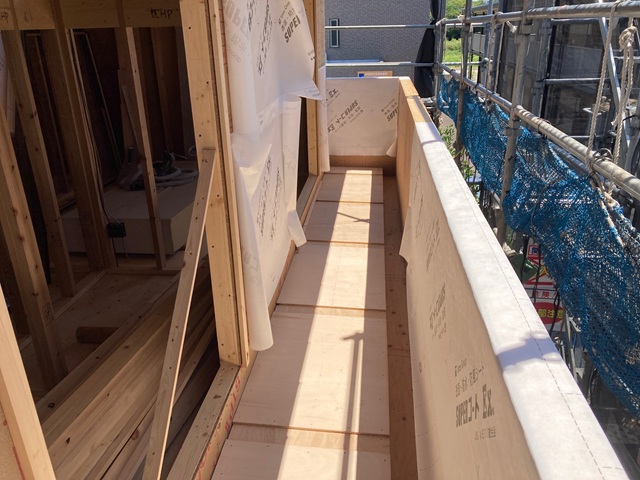

2025.7.24
外壁の防水シートの施工が行われています。
防水シート施工後は、施工不備がないか第三者機関による施工検査を行います。
防水シートの施工不良は雨水の侵入などの原因になりますので、しっかり施工されていることをチェックしてから外壁工事が進んでいきます。
2025.7.20

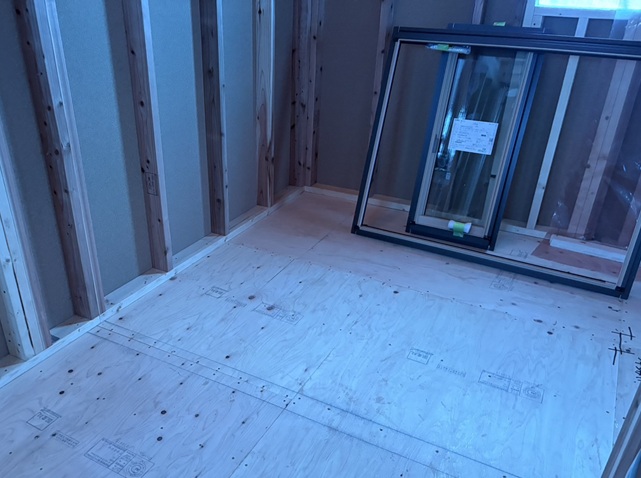

サッシの搬入が行われました。
2024.7.15

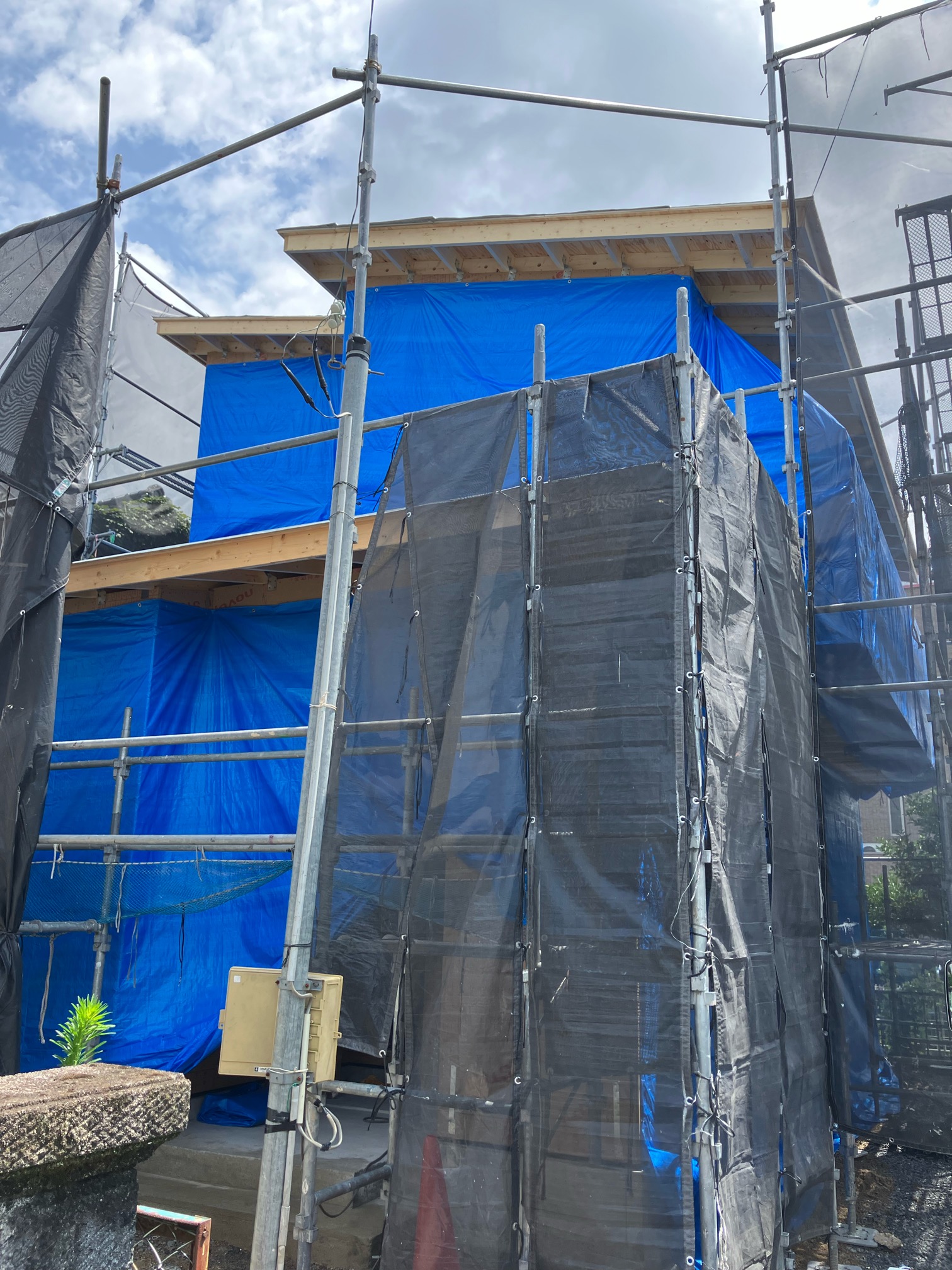

建方工事が完了しました。
外壁の防水シートの施工が行われるまではブルーシートで覆っています。
2025.7.12

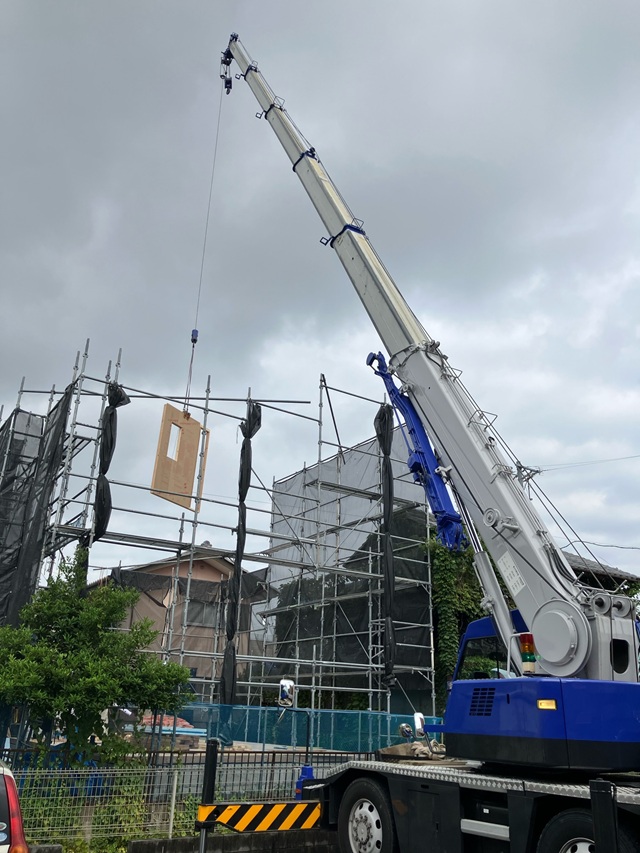

朝から建方工事が行われています。
トラックで運ばれてきたパネルを現場でクレーンを使って吊り上げます。
現場では複数の職人さんが図面に沿ってパネルを組み立てていきます。
2025.7.11

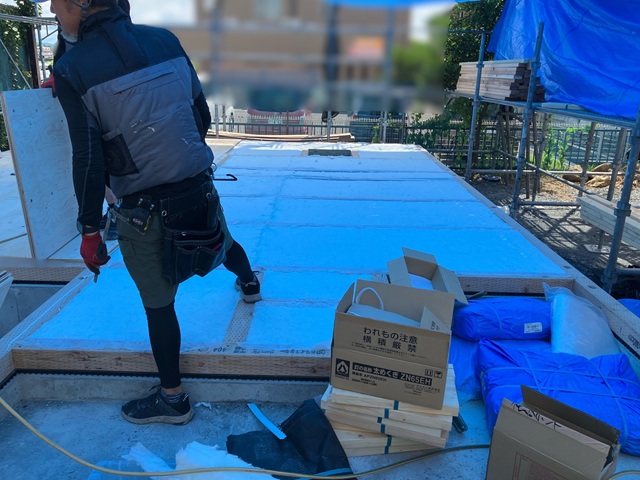

足場が組まれて、この後建方工事が行われていきます。
本日は、1階の床伏せ工事が行われています。
断熱材を施工し板を貼っていきます。
2025.7.9
基礎工事が完了し、基礎内へ水道の給排水管の引き込みが行われました。
2025.7.5
立ち上がり部分のコンクリートが固まり型枠が外れました。
玄関ポーチ部分も基礎工事でコンクリートを固めていきます。
2025.6.25
土台部分のコンクリートが固まり、立ち上がり部分の型枠が組まれました。
この後、立ち上がり部分にもコンクリートを流し固めていきます。
2025.6.25

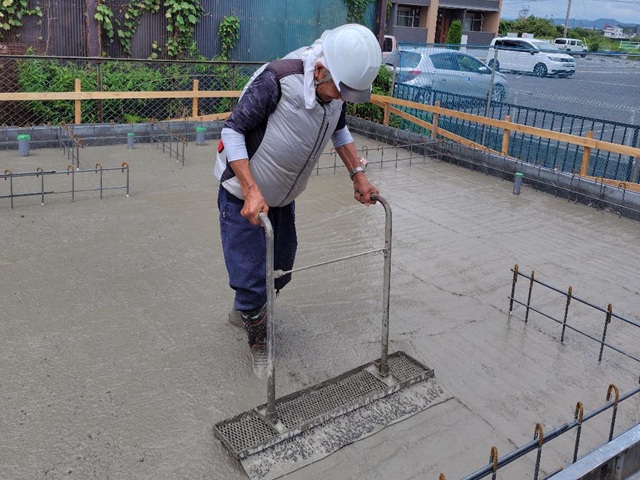

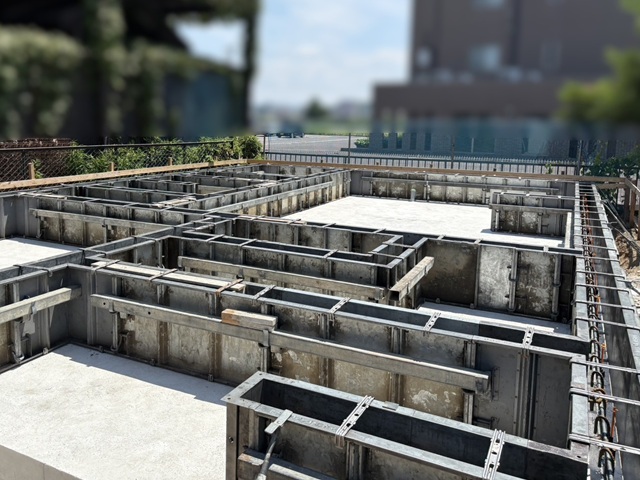

検査をクリアしコンクリートを流し込みました。
流し込んだコンクリートを職人さんの手で平らに均していきます。

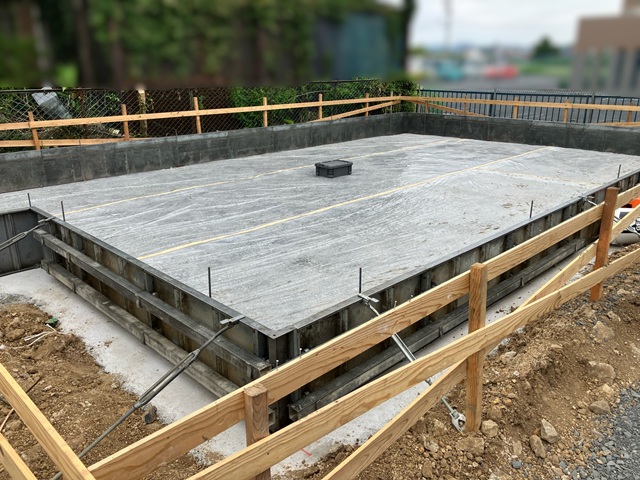

2025.6.22

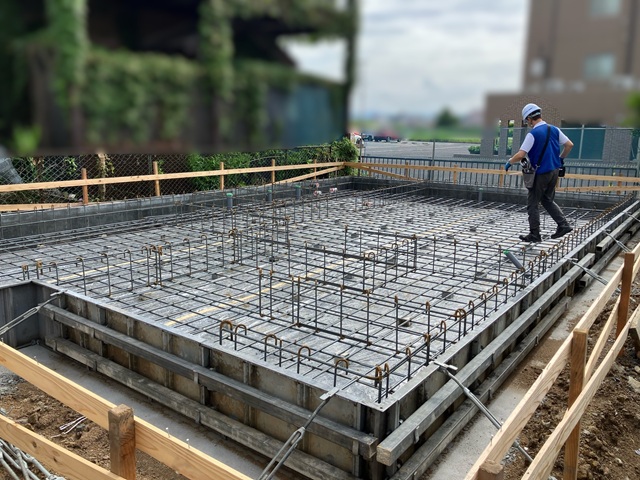

基礎配筋が組まれました。
決められて間隔で、しっかり配筋が組まれているか、第三者機関による検査を受けました。
細かな検査を受け、クリアしてからコンクリートを流し固めていきます。
2025.6.22
地面からの湿気の侵入を防ぐために防湿シートを施工しています。
基礎の型枠が組まれ、この後、配筋を組んでいきます。
2025.6.17

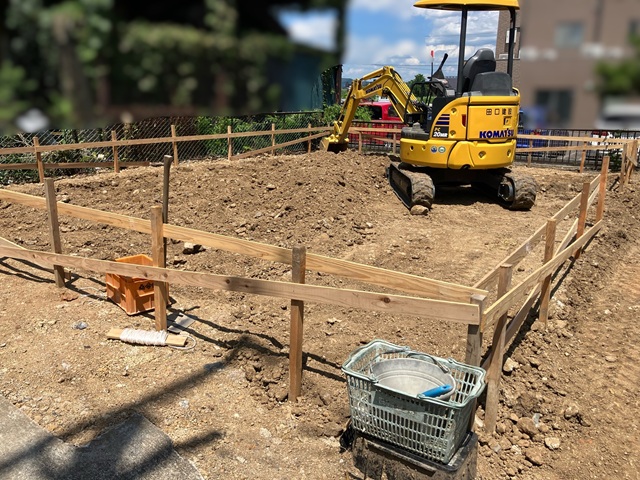

基礎工事が始まっています。
根切工事が行われ、基礎の基礎を作っていきます。
この後、型枠を組んでいきます。
