岐阜県中津川市千旦林 新築工事
岐阜県中津川市千旦林 新築工事
2026.2.8

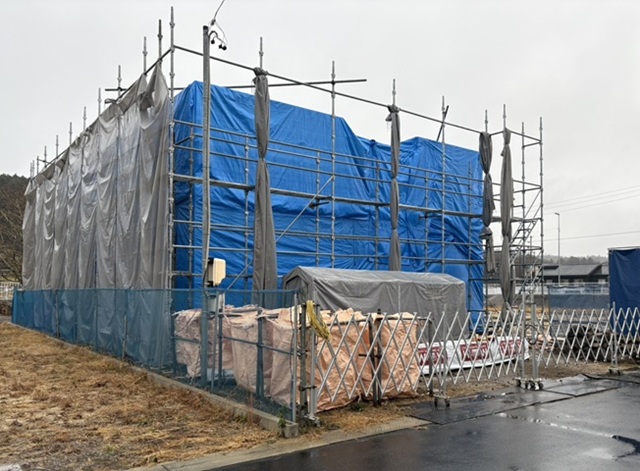

足場が解体されています。
ボックス型の外観がお目見えです✨
2026.2.8
クロス工事が進んでいます。
寝室やリビングなどはアクセントクロスで皆さん個性を出していますね。
クロスは将来貼り替えもできるので、気軽に取り入れやすいアクセントですね!
2026.2.1
クロス工事が始まっています、
ボードの継ぎ目などの凹凸をパテで平らに均し、その後クロスを施工していきます。
2026.1.25

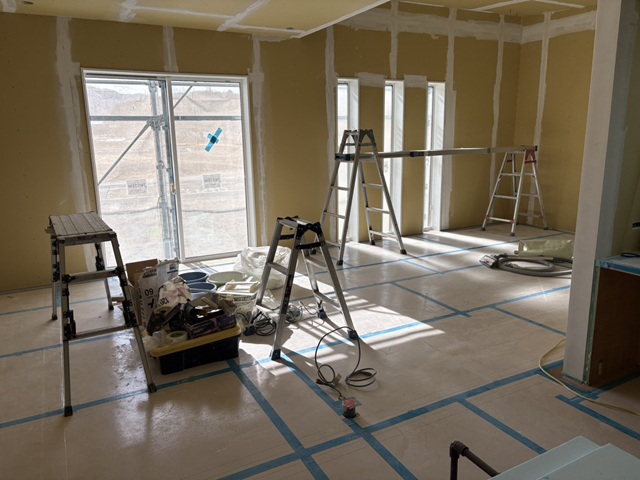

壁、天井など大工工事が順調に進んでいきました。
コンセントやスイッチ、照明の場所には穴が空けられこの後はクロス工事が進んでいきます。
電気系の工事はクロス工事後に行われます。
2026.1.19

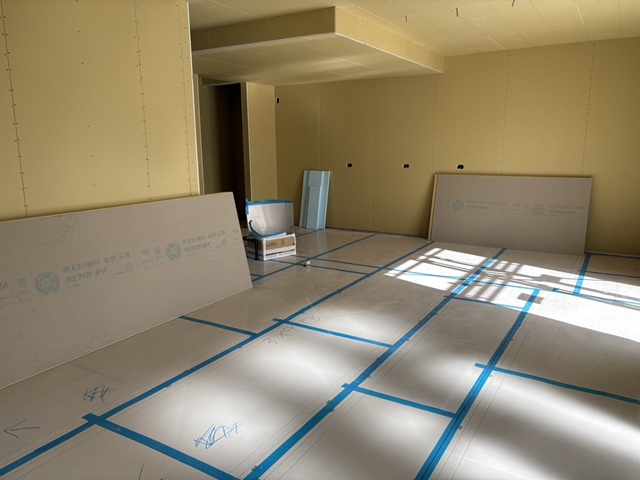

防水シートの上に外壁の下地を施工し、外壁材も施工されています。

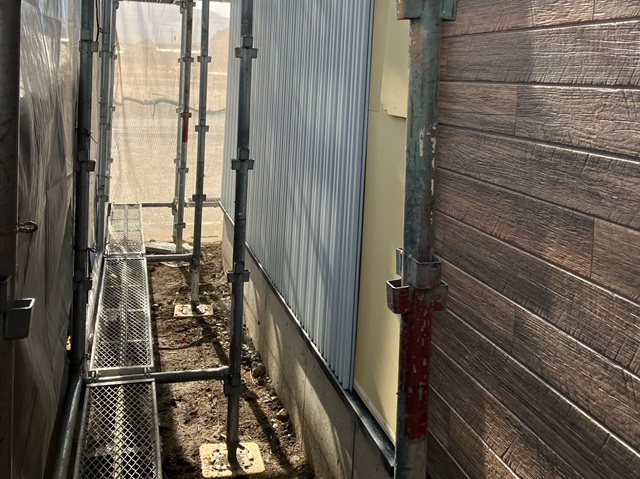

木目のサイディング、ガルバリウムの施工が進んでいます。
2026.1.18

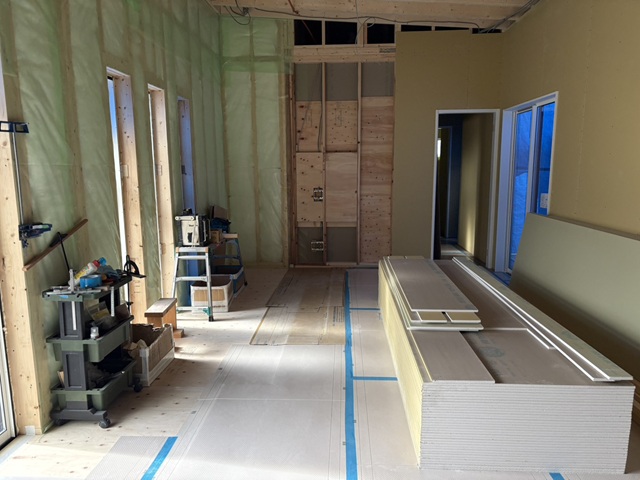

壁のボード貼りが終わり、天井のボード貼りが行われます。
重たいボードを持ち上げての作業は大変そうですね。
2026.1.11
壁にボードが貼られ、少しずつ空間が仕上がってきています。
まだまだ大工工事が続きます。
2025.12.28
毎週日曜日は弊社社長による現場パトロールが行われています。
現場の進捗確認はもちろん、安全管理・整理整頓・清掃状況を確認しながら全現場をパトロールしています。
パトロールの様子は全社で共有され、きれいな現場づくりを徹底しています。
こちらも資材が整頓されたきれいな現場です。
2025.12.24

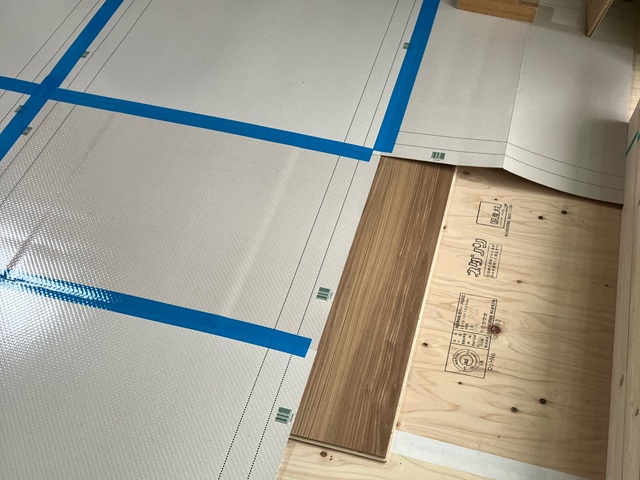

内部の大工工事はフローリングの施工が行われています。
施工後は、傷や汚れなどを防止するために養生を行っていきます。
全体が見えるようになるのはクリーニングの時になります。
2025.12.24

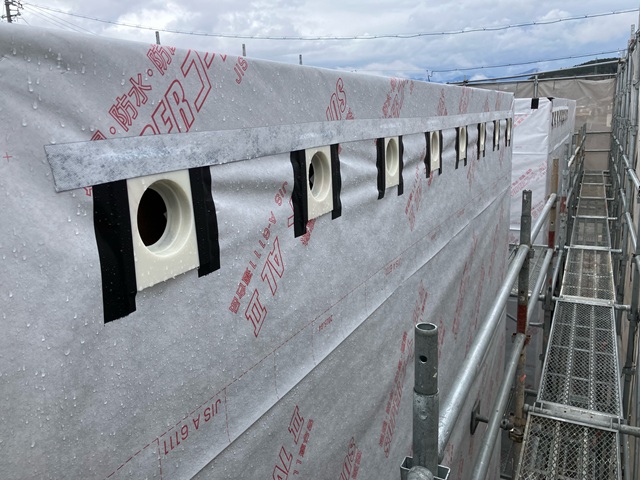

外壁の防水シートの施工が行われています。
防水シートの施工不良は躯体に雨水が浸透してしまうことになります。
第三者機関による施工検査を受けます。
検査をクリアしてから外壁材の施工を進めていきます。
2025.12.20

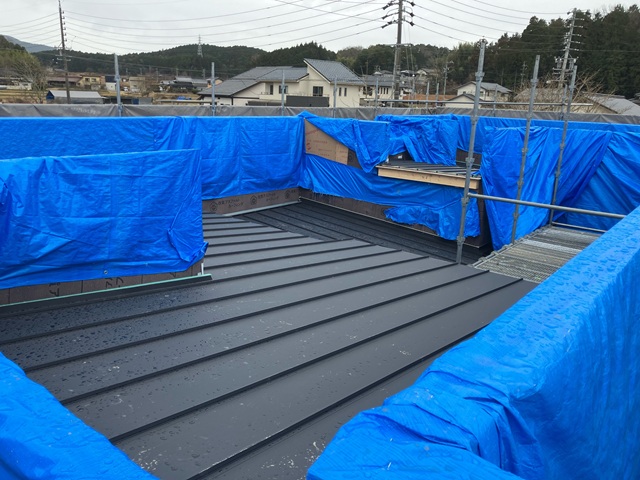

屋根には防水シートの施工が行われ、ガルバリウムが施工されました。
2025.12.20

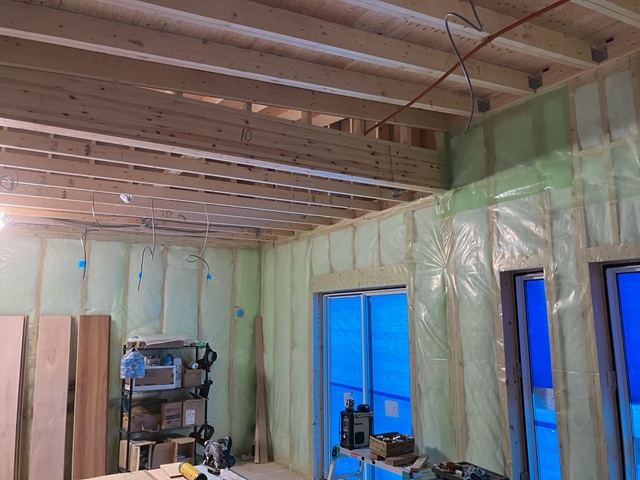

断熱材の施工が行われていきます。
建物内の気密性を上げるため、断熱材の上に気密シートの施工を行います。
その後、ボードを貼って壁や天井が仕上がっていきます。
2025.12.16
電気配線工事も行われました。
断熱材の施工が終わると見えなくなりますが、たくさんの配線が家中を走っています。
2025.12.14

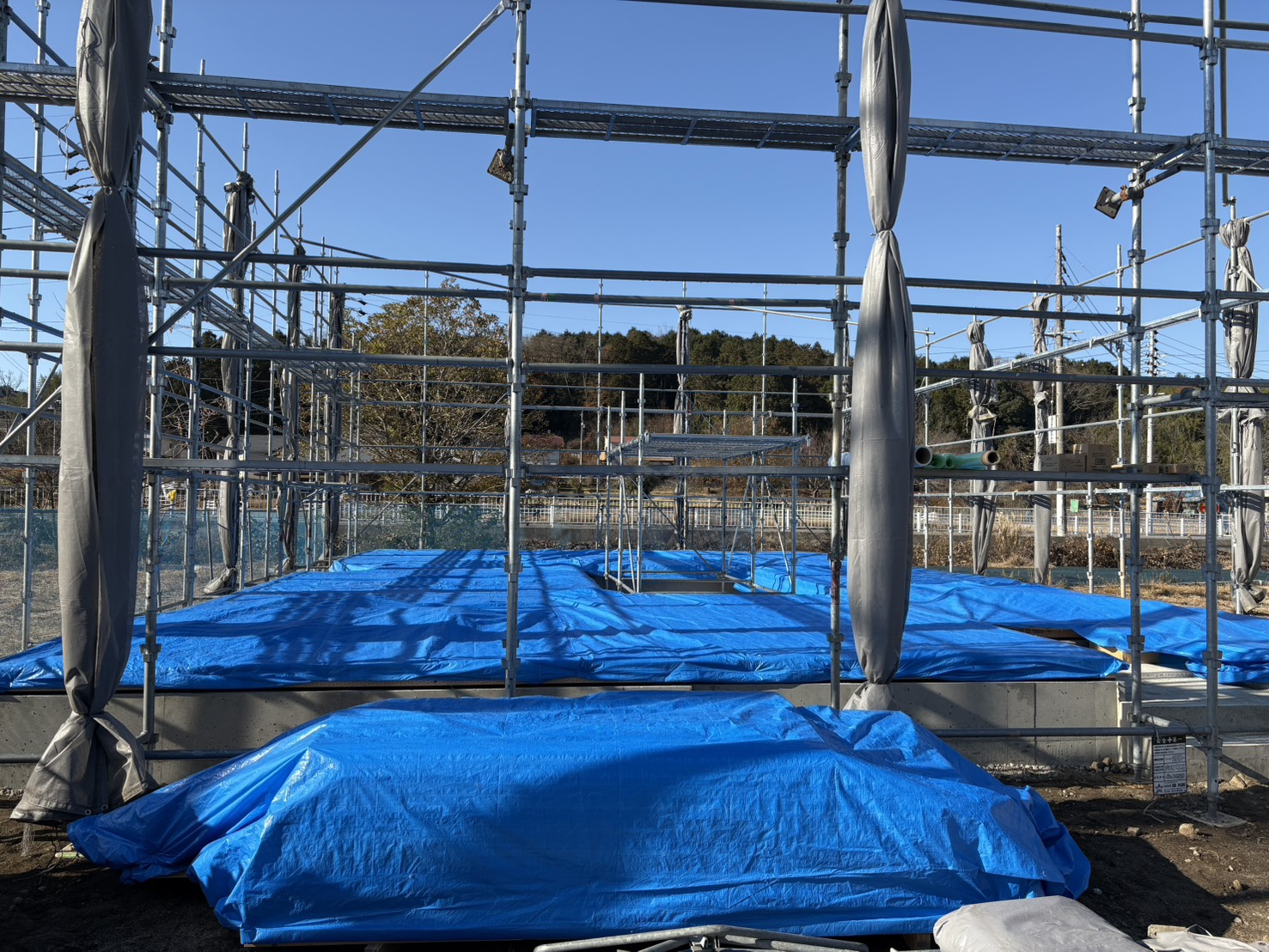

上棟後、外壁の防水シートの施工が行われるまではブルーシートで養生を行います。
これから屋根工事・外壁工事も進んでいきます。
2025.12.12
サッシの取り付けが行われました。
少しずつ資材が運び込まれ、大工工事が進んでいきます。
2025.12.11

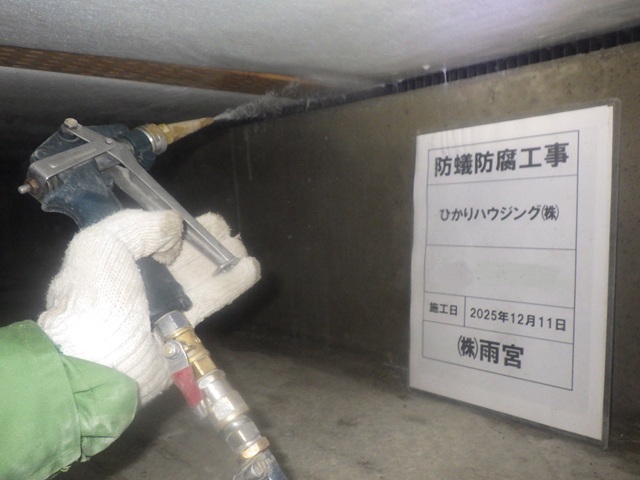

建方工事が終わりすぐに防蟻・防腐の薬剤を散布していきます。
床下、水回り、玄関回などの面材にしっかりと薬剤を散布し、大切なお家を守ります。
2025.12.9
複数の大工さんが角度を調整しながらパネルを固定していきます。
2025.12.9

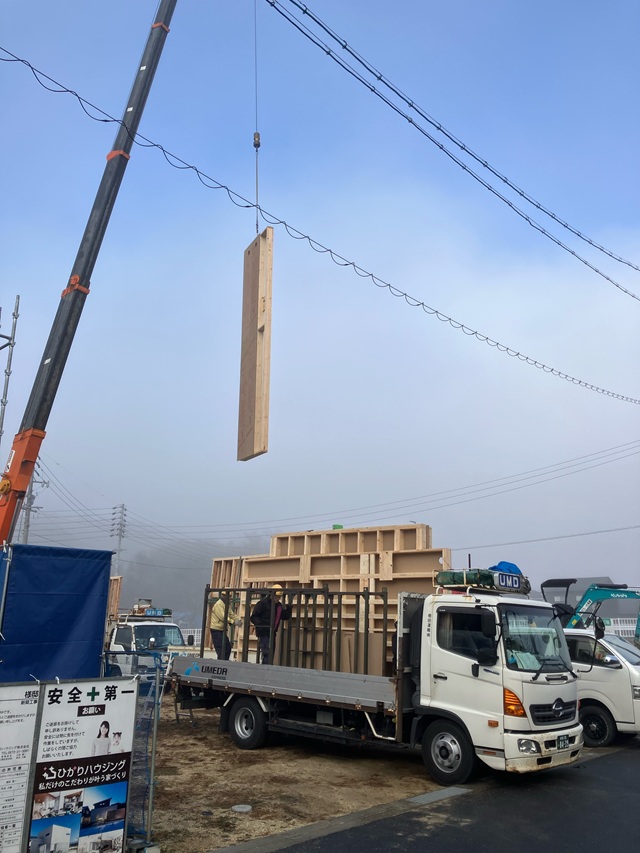

工場でカットされたパネルが、朝、トラックで運ばれてきました。
現場ではクレーンを使ってパネルを吊り上げ、
図面に沿ってパネルを固定していきます。
2025.12.7
1階床伏せ工事が終わり、いよいよ建方工事が行われます。
建方工事は朝から行われ、夕方には建物が立ち上がります。
2025.12.06
基礎工事が終わり、基礎内へ水道の給排水管の引き込みが行われました。
足場が組まれ、建方工事が進んでいきます。
基礎の上に、通気のための基礎パッキンを施工し、1階の床伏せ工事が行われています。
断熱材を施工し、床をはっていきます。
2025.11.29
土台部分のコンクリートが固まりました。
立ち上がり部分の型枠が組まれ、コンクリートが流し込まれました。
数日間、養生期間を置き型枠を外していきます。
2025.11.23

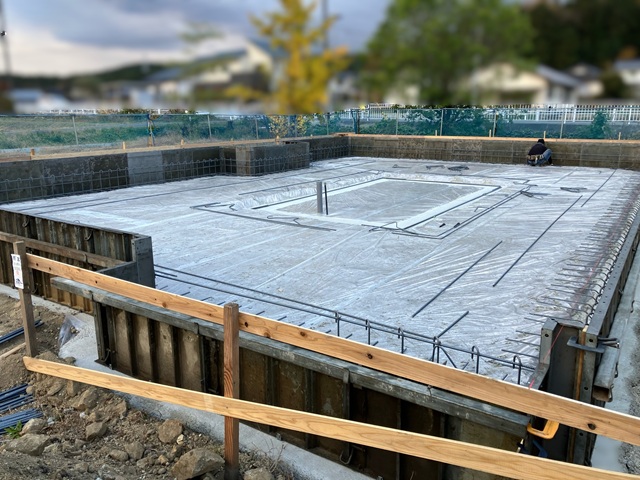

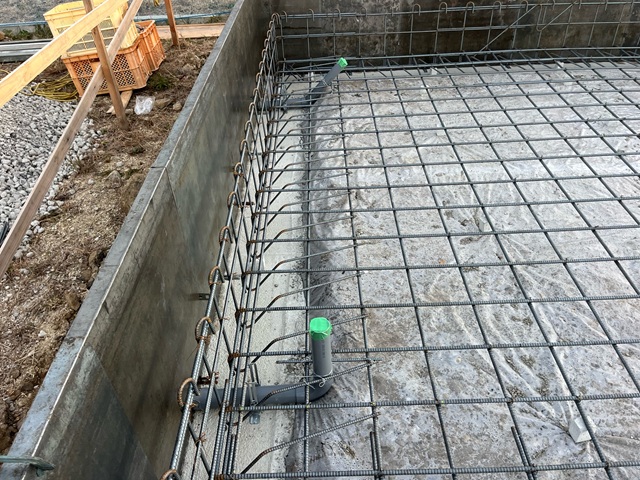

第三者機関による配筋検査を受けました。
施工不備がないことを確認し、この後コンクリートを流し入れていきます。
2025.11.22
宅内への水道管の引き込み工事が行われました。
2025.11.18

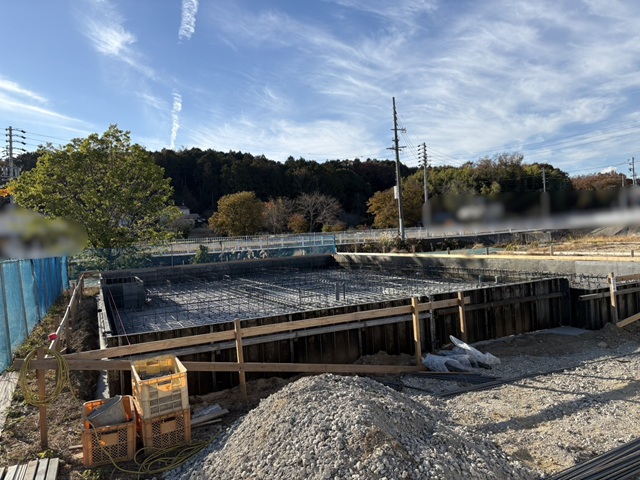

外周型枠が組まれ、配筋工事が行われています。
施工後には決められた間隔でしっかり施工されているか、細かな検査を受けます。
2025.11.16
基礎工事が進んでいます。
地面からの湿気の侵入を防ぐため、防湿シートを施工しています。
この後、基礎の配筋工事が進んでいきます。
2025.11.14
地鎮祭を終え、工事が着工しました。

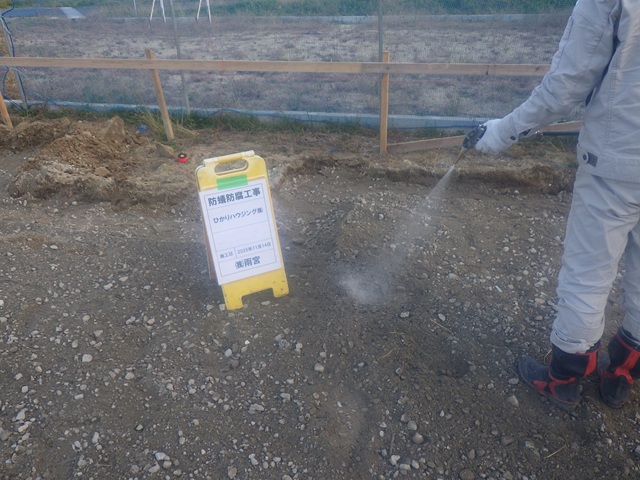

造成後、建築予定の土壌に防蟻の薬剤を散布しました。
基礎工事前に土壌からしっかりと対策を行っていきます。
