現場レポート

中津川市

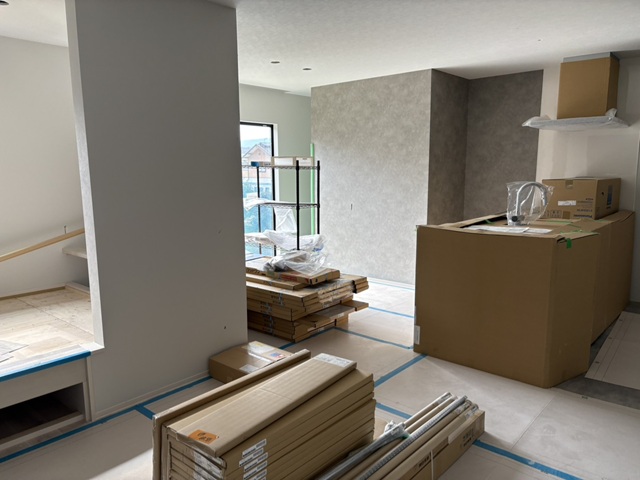

岐阜県中津川市茄子川 新築工事

2026.2.1

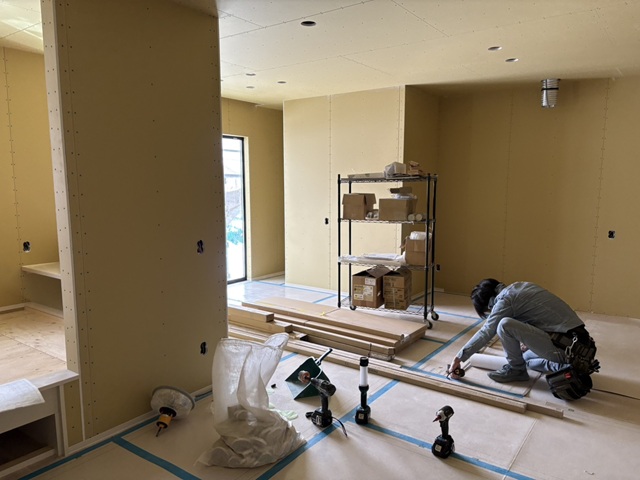

すべての部屋の壁や天井が完成してきました。
大工工事が終わると、クロス工事が始まっていきます。

2026.2.1

外壁、ガルバリウムの施工が行われています。
外壁の工事が終わると、雨樋や破風などの取り付け工事が行われます。
足場が外れるまではまだ少しかかりそうです。

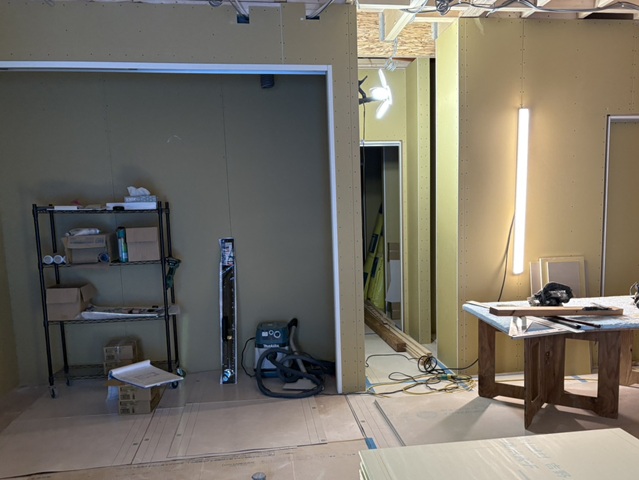

2026.1.25

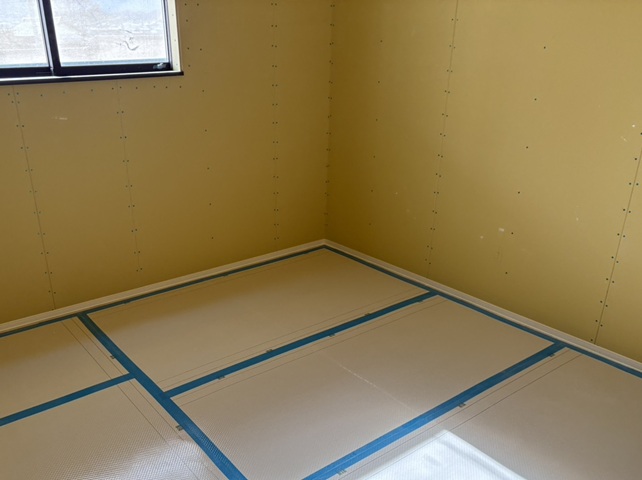

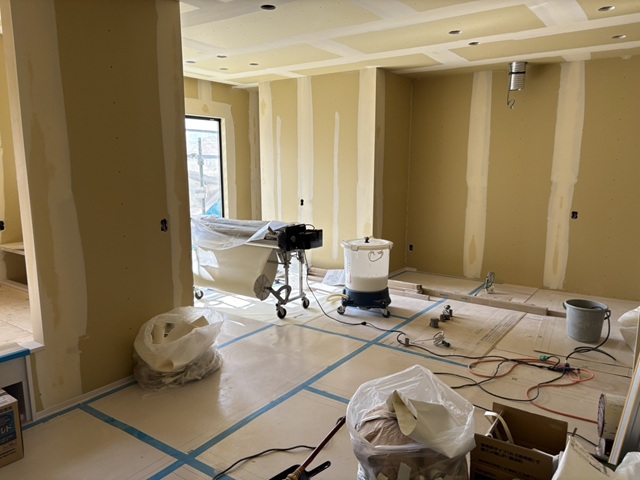

内部の工事も進んでいます。
壁にボードが貼られ空間が仕上がってきています。
大工工事も終盤となってきました。

2026.1.25

外壁の防水シートの施工後第三者機関による施工検査を受けました。
防水シートの施工不備は雨水の侵入の原因になり、躯体に大きな影響を与えます。
施工不備の無いよう、しっかり検査をクリアしてから外壁工事は進みます。

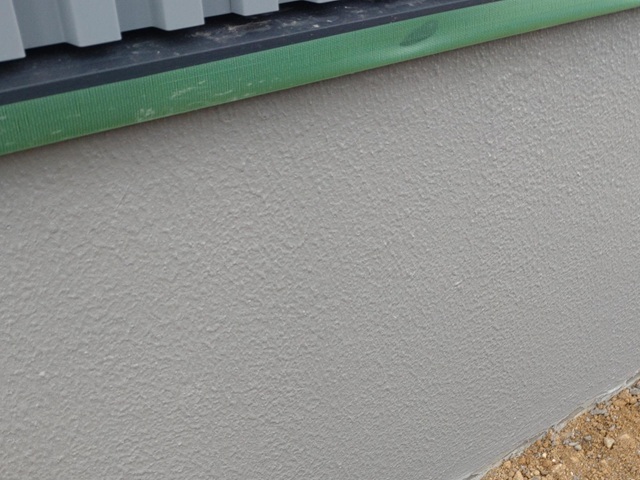

検査をクリアし、今は外壁の下地が施工されています。

2026.1.11

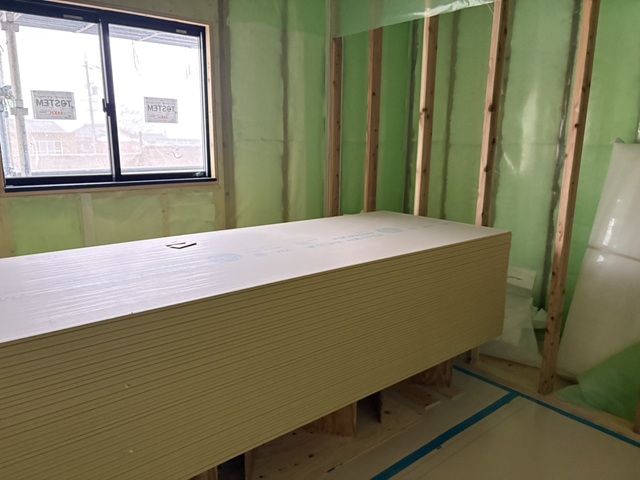

断熱材の上に、建物内の気密性を上げるため気密シートの施工が行われています。
その後、ボードを貼って壁を仕上げていきます。

2026.1.4

壁や天井に断熱材の施工が行われています。
今週もきれいに整頓された現場です。

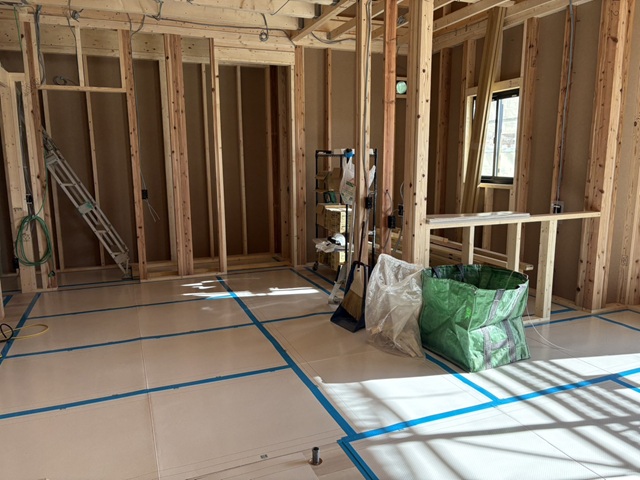

2025.12.28

内部の造作工事が進んでいます。
上棟後、サッシの取り付け、電気の配線工事、水道の引き込み工事そしてフローリングの施工などが行われました。

毎週日曜日は弊社社長による現場パトロールが実施されています。
着工後から完成まで、毎週現場を回り進捗確認、安全管理、整理整頓など細かくチェックしています。
こちらの現場もきれいに整頓された現場ですね!

2025.12.16

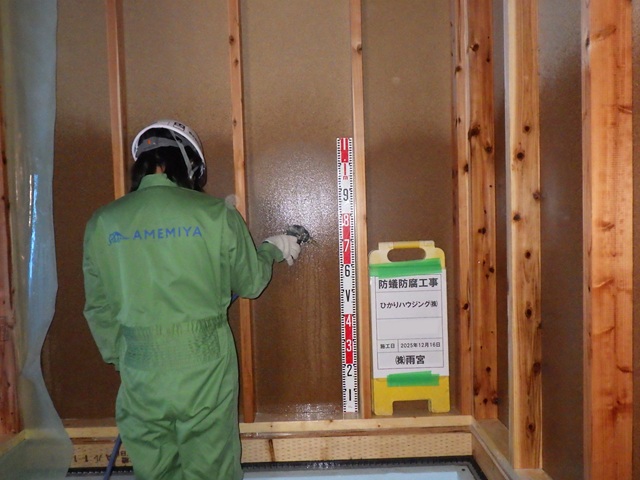

床下と併せて、水回り・玄関回りの面材にも薬剤散布を行いました。

2025.12.16

建物が立ち上がり、床下に防蟻防腐の薬剤を散布しました。

2025.12.14

まずは1階の土台伏せ工事が行われました。
断熱材を敷き詰め、1階の床板を貼っていきました。
建方工事は朝から行われ、夕方には建物が立ち上がります。

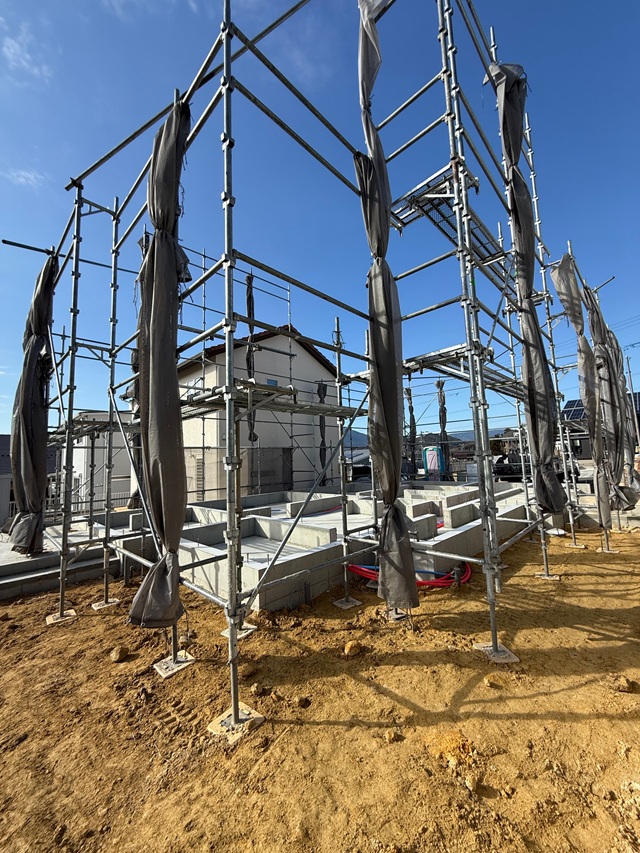

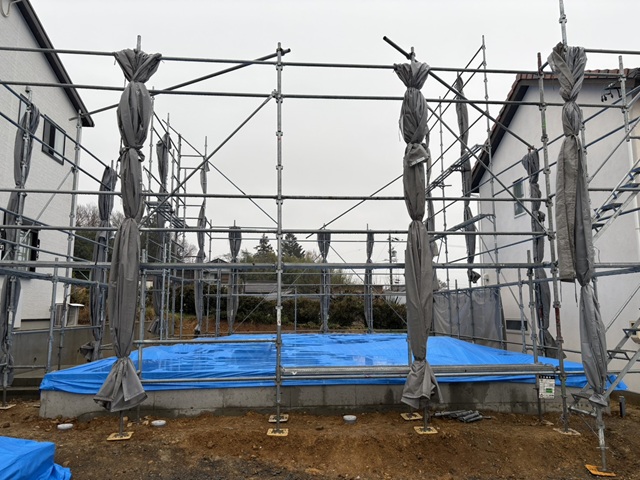

2025.12.11

水道工事が終わり、足場が組まれました。
いよいよ建方工事が行われます。

2025.12.6

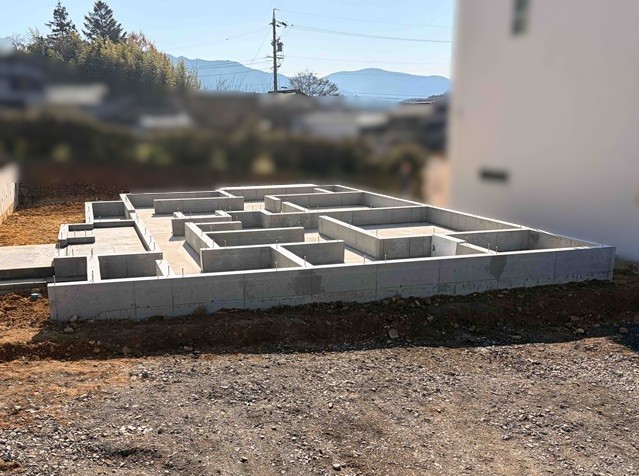

基礎の型枠が外れ基礎工事が完了しました。
この後、基礎内へ水道給排水管の引き込み工事などが行われます。

2025.12.1

立ち上がり部分のコンクリートも固まってきています。

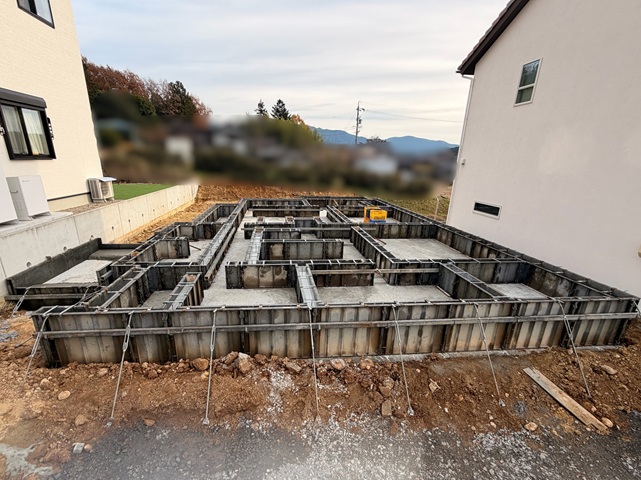

2025.11.30

土台部分のコンクリートが固まり、
立ち上がり部分の枠を組んでいきます。
再びコンクリートを流し込み、数日間養生期間を置きます。

2025.11.28

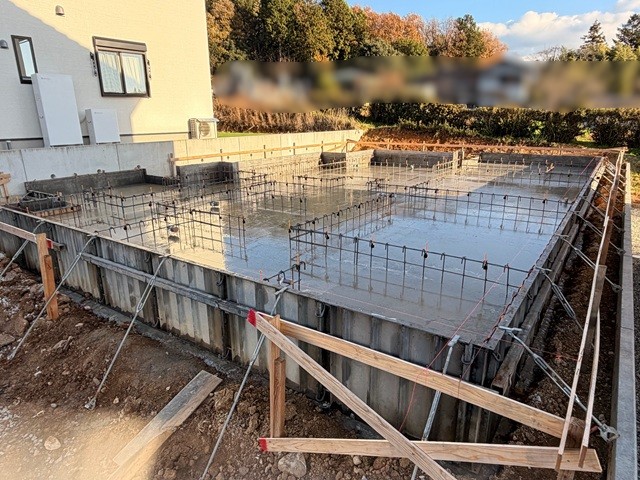

配筋検査をクリアし、土台部分のコンクリートが流し込まれました。
数日間養生期間を置いていきます。

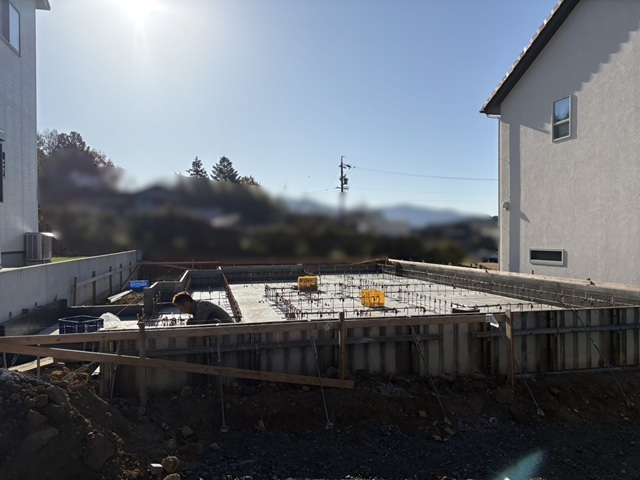

2025.11.25

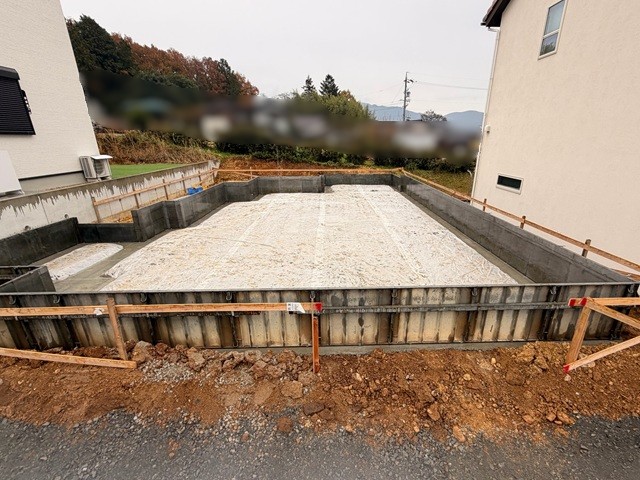

地面からの湿気の侵入を防ぐため、防湿シートが施工されました。
外周の型枠が組まれ、この後基礎の配筋を組んでいきます。
配筋工事が終わると、第三者機関による配筋検査を受け検査をクリアしてからコンクリートを流していきます。

2025.11.22

建物が建つ場所には土壌に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌からしっかりと対策を行います。

2025.11.21

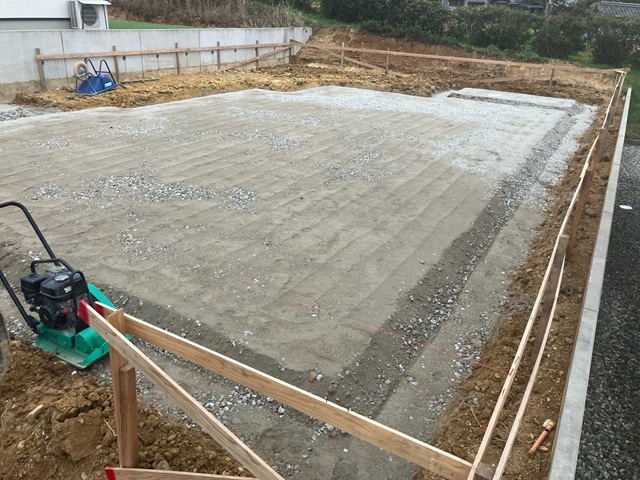

造成工事が行われました。
基礎の土台となる工事の様子です。
お土地のお引渡し後に行われる地盤調査の結果しだいでは、地盤補強工事も行います。

2025.11.16

地鎮祭が執り行われました。
これから行われる工事の安全、そしてお住まいになられるご家族の皆様の幸福を祈願して…。

いよいよ工事が始まっていきます。
