岐阜県中津川市中川町 新築工事

2025.2.8

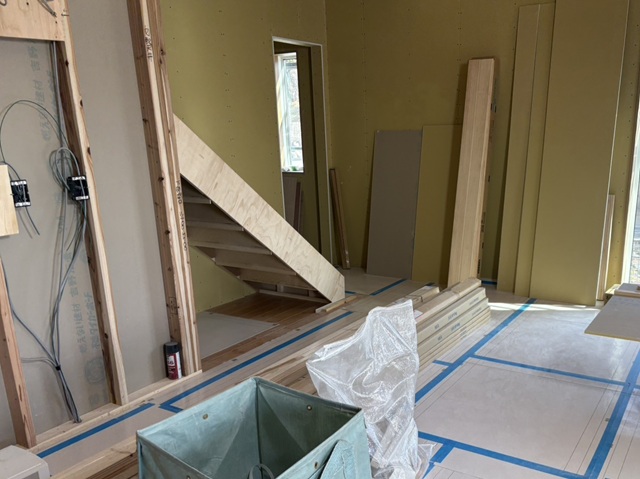

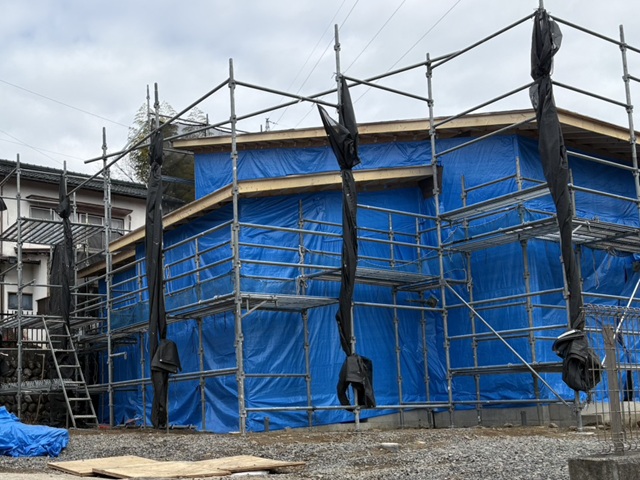

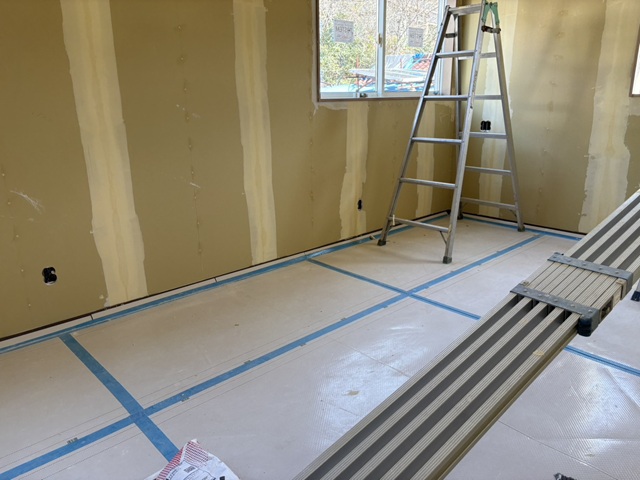

1階部分も壁が出来てきています。
大工工事も折り返し地点を通過しました。
寒い中ですが、まだまだ造作工事は続きます。

2026.1.27

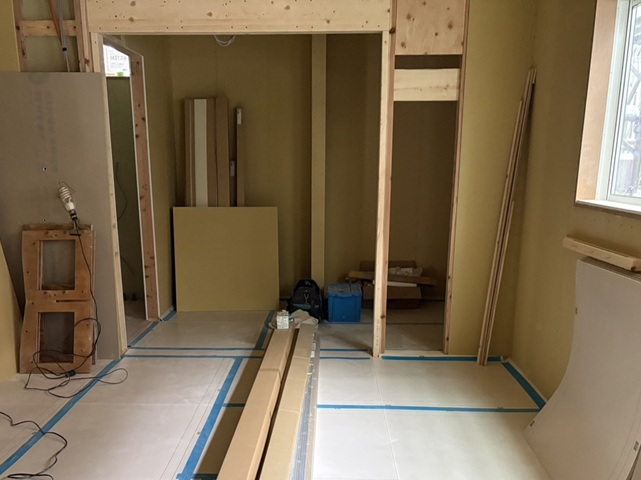

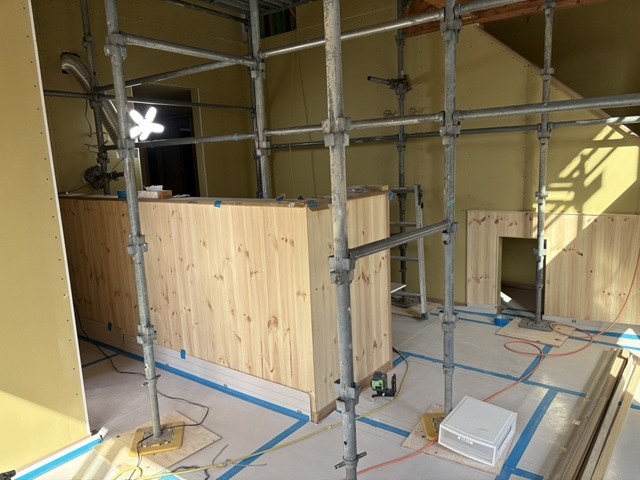

1階部分勾配天井になる部分です。
限られた空間を開放的に見せる勾配天井、完成が楽しみですね。

2026.1.25

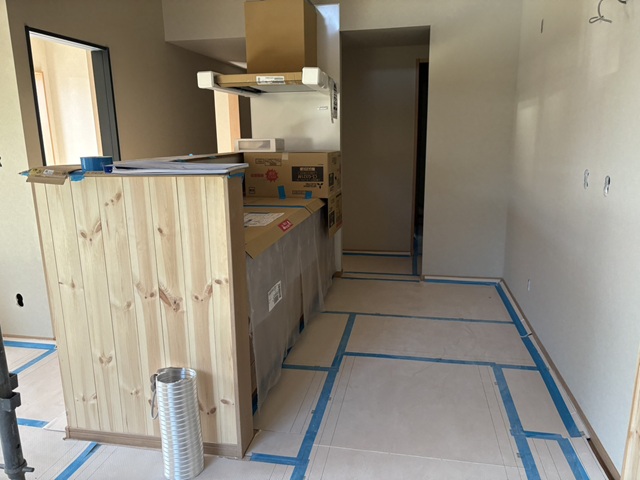

フローリング施工が終わりキレイに床養生が行われています。
2階部分から施工していき、この後1階部分も大工工事が進んでいきます。

2026.1.19

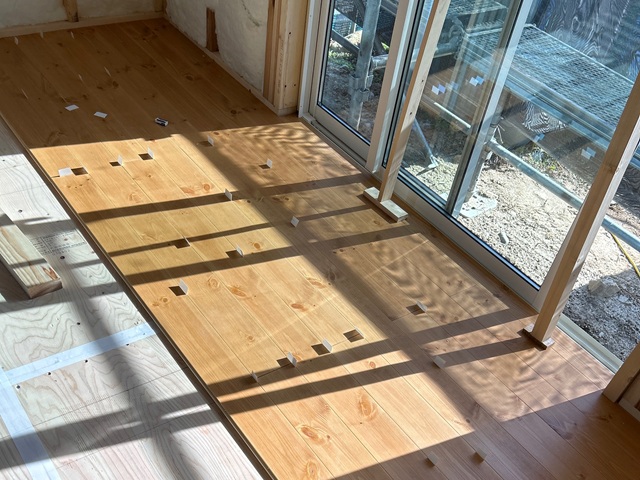

フローリングの施工が行われています。
施工後は、傷や汚れを防ぐために養生を行っていきます。
全体が見えるのはクリーニングの時になります。

2026.1.18

毎週日曜日は弊社社長による現場パトロールの日です。
着工後すぐの現場からお引渡し直前の物件まで、工事期間中は毎週すべての現場をパトロールしています。
進捗確認はもちろん、安全管理や整理整頓など細かくチェックしています。

2026.1.18

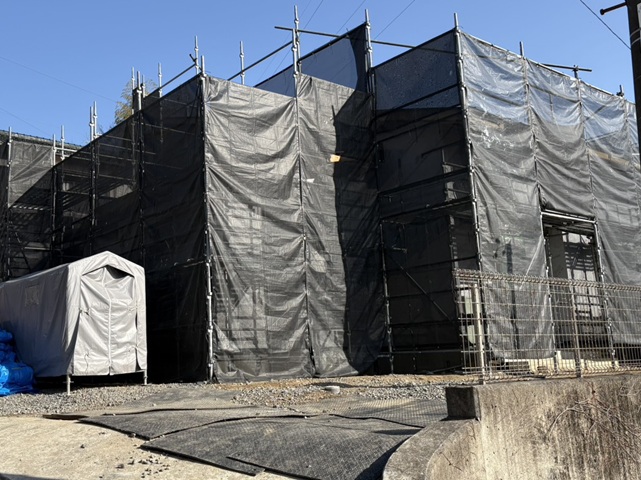

外壁の防水シートの施工が行われました。
施工後、第三者機関による施工検査を行いました。
施工不備は雨水の侵入が起き躯体に大きな影響を与えます。
しっかりと検査をクリアしてから外壁材を施工していきます。

2026.1.17

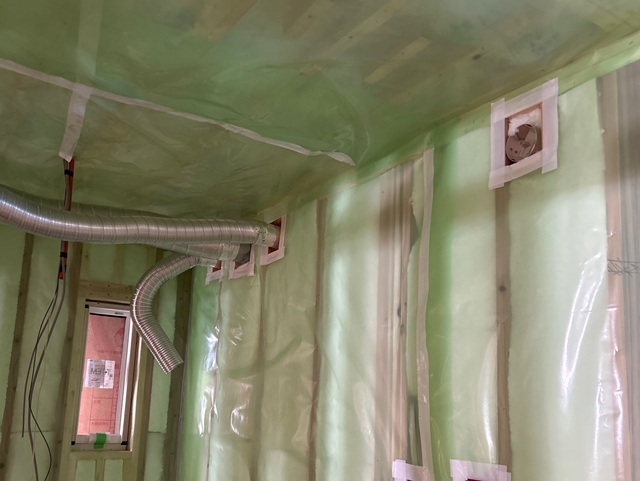

気密性を上げるための気密シートの施工が行われました。
この後ボードを貼っていき壁や天井が仕上がっていきます。

2026.1.15

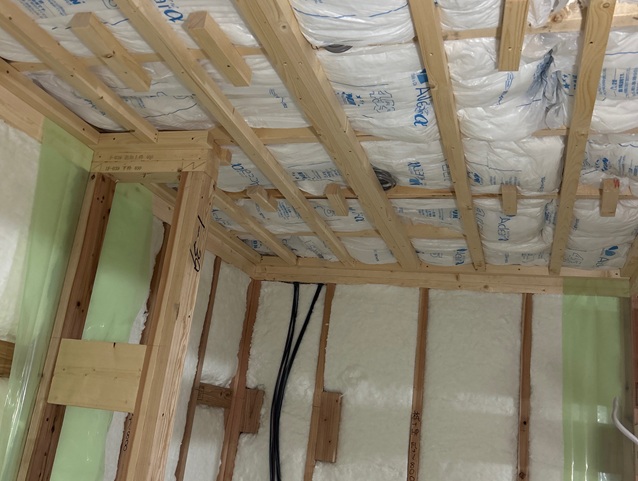

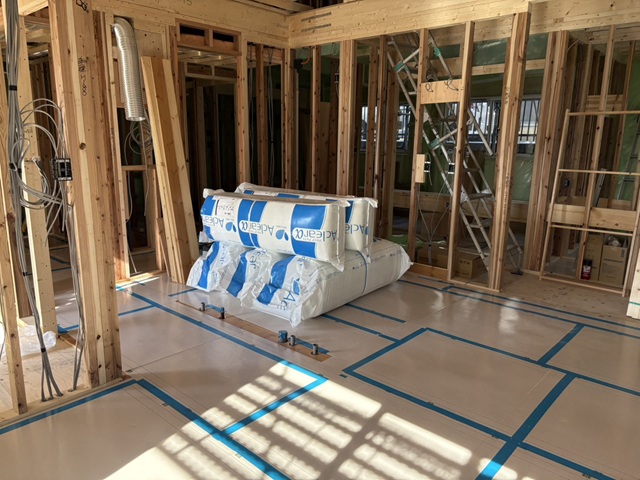

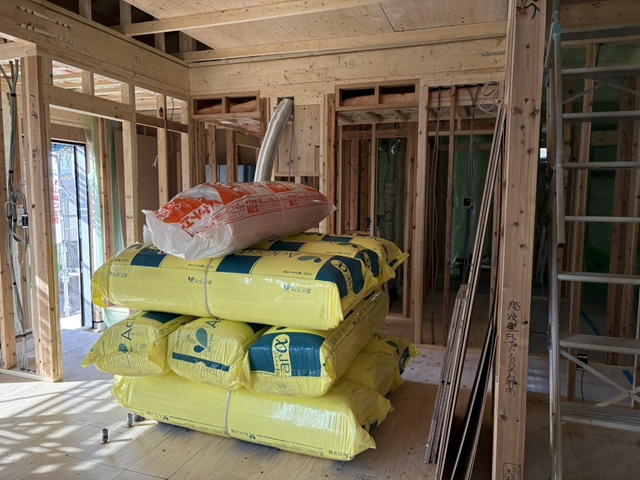

壁・天井に断熱材の施工が行われています。
外壁に面した壁には吹付の断熱材が施工されています。
吹付断熱は吹き付けると泡状になって広がり、細かな隙間までしっかりと充填できます。

2026.1.11

サッシの取り付けが終わっています。
資材が運び込まれてきて大工工事が進んでいきます。

2026.1.9

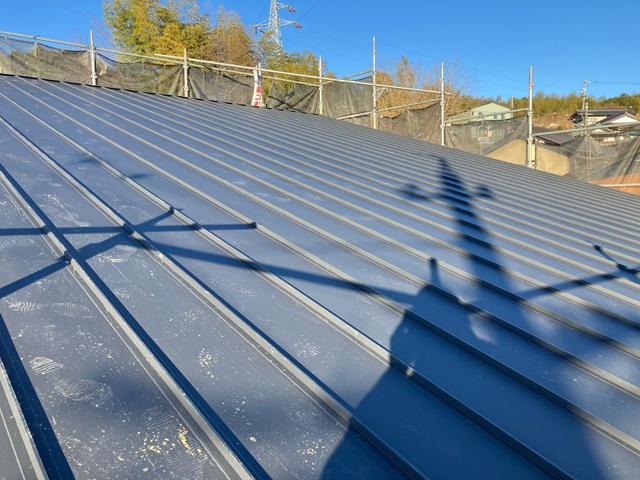

屋根工事が終わっています。
こちらはガルバリウムの屋根です。
屋根素材もガルバリウムにするかか瓦にするかで印象が全く違うものになります。

2026.1.9

建物内の電気配線工事が行われました。
みえなくなる部分ですが、たくさんの配線が走っていますね。

2026.1.6

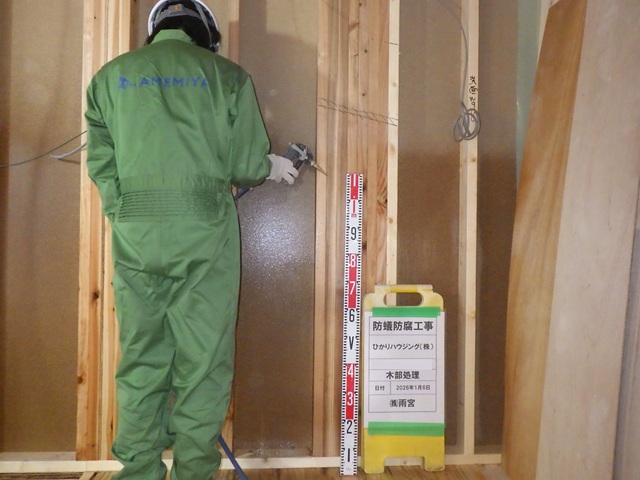

床下、水回り、玄関回りなどの面材部に防蟻・防腐の薬剤を散布しました。

2026.1.4

上棟後、外壁の防水シートの施工が行われるまではブルーシートで養生を行っています。
屋根部分にはアスファルトルーフィング(防水シート)の施工が行われています。

2025.12.26

角度をしっかり調整しながら、すべてのパネルを固定していきます。
お昼過ぎには、屋根部分まで立ち上がりました。

2025.12.26

クレーンで吊られたパネルを複数の大工さんで固定していきます。

2025.12.26

足場が組まれ、1階の床伏せ工事が終わっています。

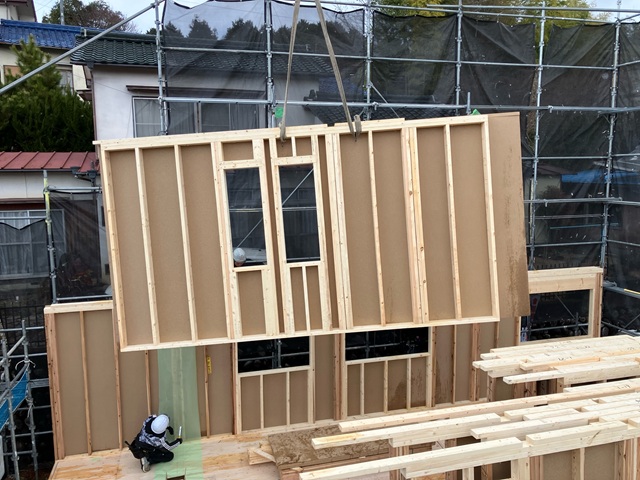

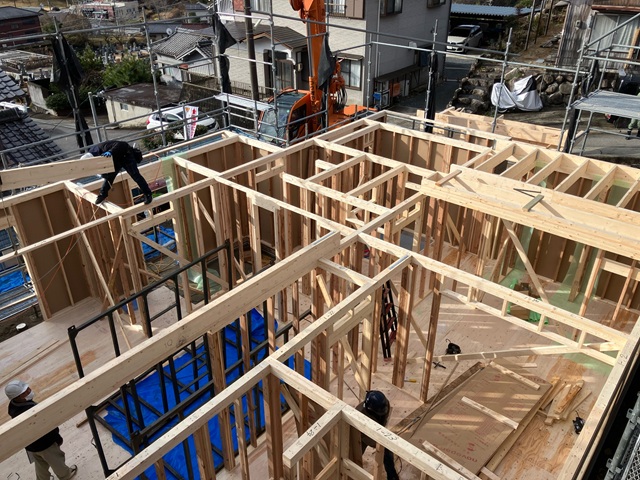

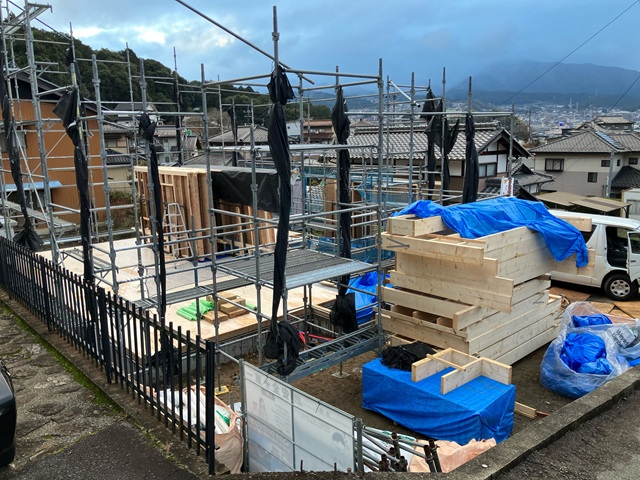

そして、本日は朝から建方工事が始まっています。
トラックで運ばれてきたパネルを、クレーンを使って吊り上げ図面に沿って固定していきます。

2025.12.20

立ち上がり部分の型枠が外れました。
玄関ポーチ部分にさらにコンクリートを入れ、基礎工事が完了しました。
その後、水道の引き込み工事が行われました。
この後、足場が組まれ建方工事が行われていきます。

2025.12.15

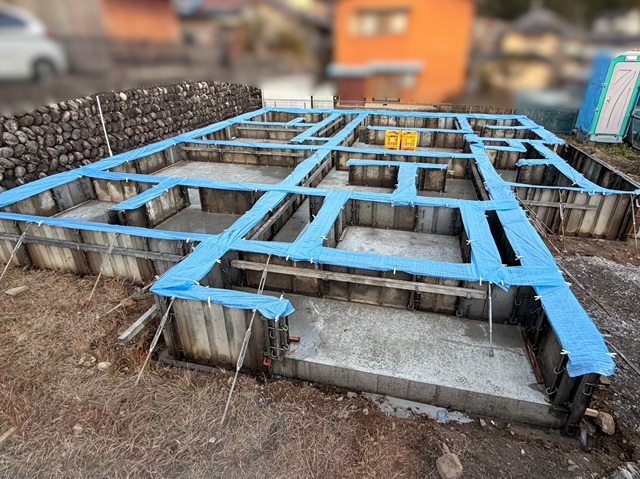

立ち上がり部分の型枠が組まれ、コンクリートが流し込まれました。
雨や雪、霜などの対策をし数日間養生期間をおきます。

2025.12.11

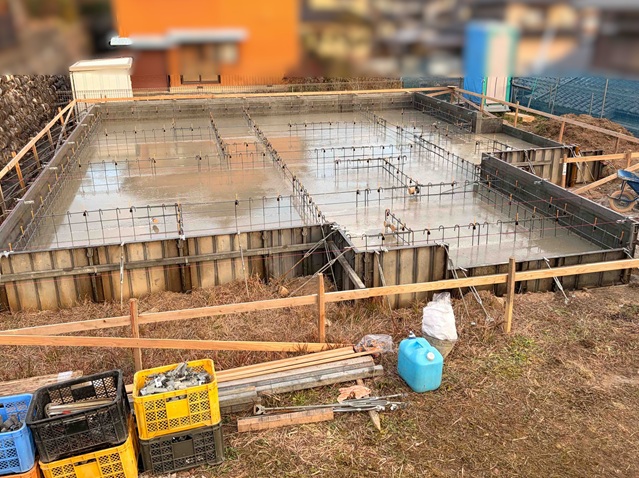

検査をクリアし、土台部分のコンクリートを流し入れました。
数日間養生期間を置き、その後立ち上がり部分のコンクリートを流し入れます。

2025.12.11

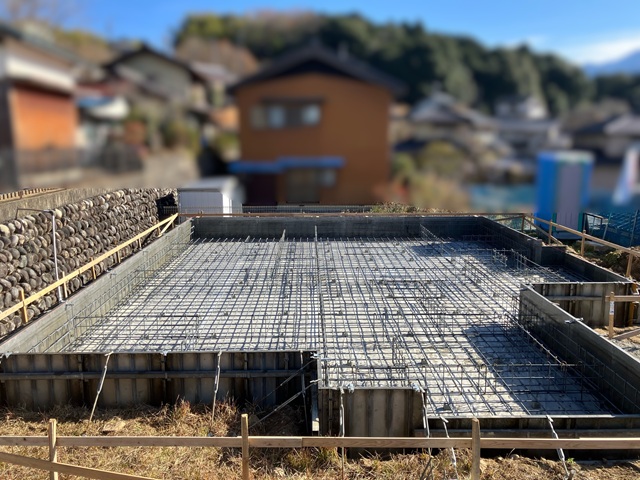

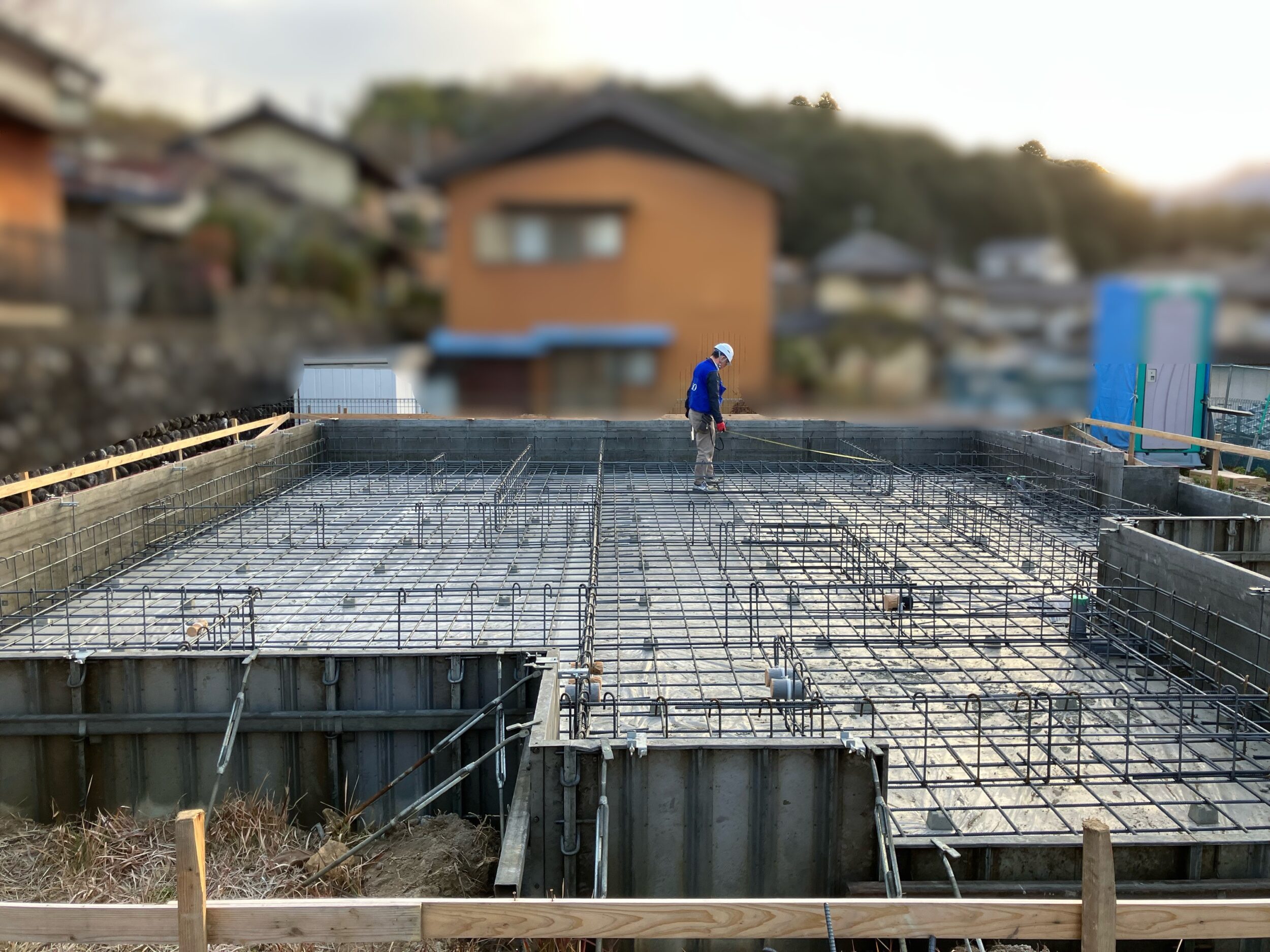

配筋検査を受けました。
鉄筋の太さ、間隔など規定通りにしっかりと施工されているか検査を受けました。
大切なお家の基礎です。しっかりと検査をクリアしてからコンクリートを流していきます。

2025.12.10

基礎の型枠・配筋工事が行われました。
この後、第三者機関による配筋検査を受けます。

2025.12.7

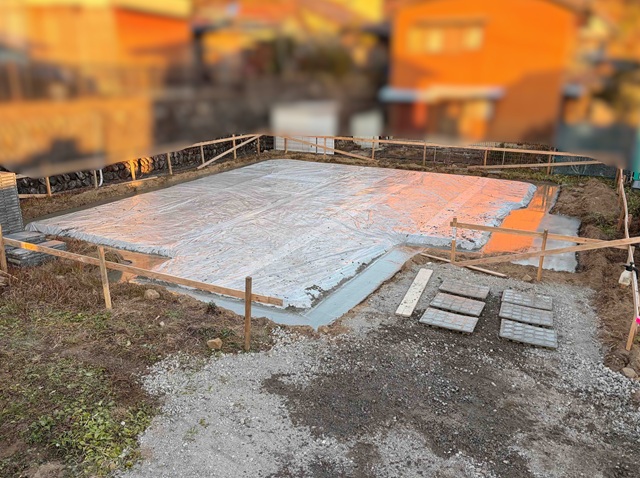

地面からの湿気の侵入を防ぐため防湿シートの施工が行われました。
捨てコンクリートを流し、この後基礎の型枠を組んでいきます。

20205.12.5

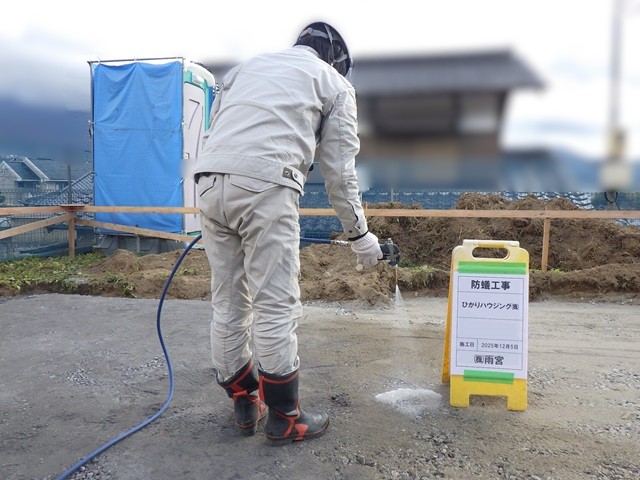

基礎の下になる土壌に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌からしっかりと対策を行っていきます。

2025.12.5

基礎工事が始まりました。
基礎の外周に沿って根切工事を行い、砕石を転圧し固めていきます。
