現場レポート

土岐市

岐阜県土岐市妻木町 新築工事

2026.3.1

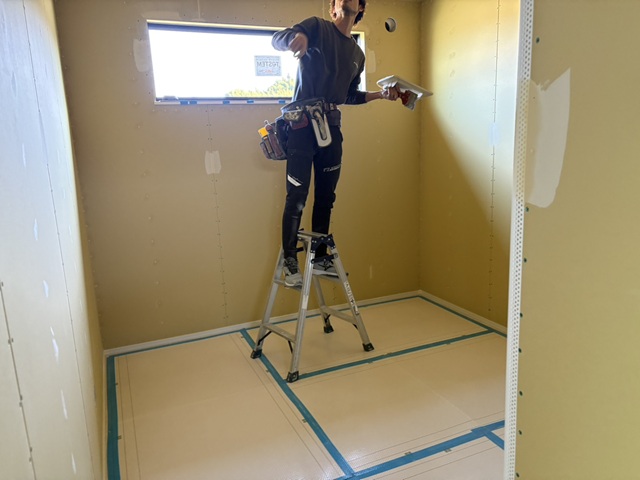

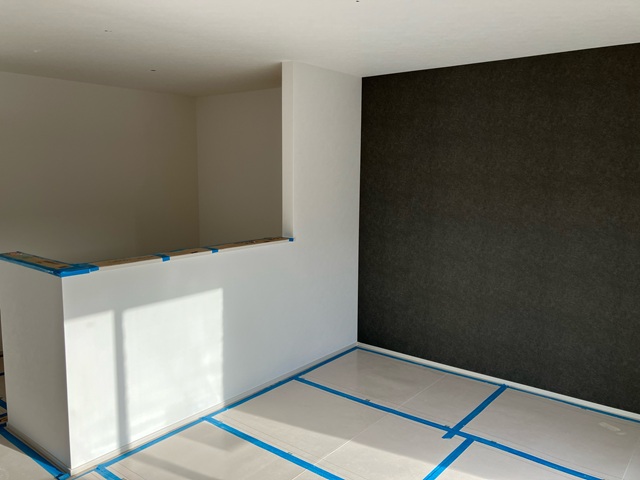

クロス工事が行われています。
まずは、ボードの継ぎ目などの凹凸をパテで平らに均していきます。
その後、クロスを貼っていきます。

2026.2.22

大工工事が完了し、スイッチやコンセントの場所に穴が空けられました。
この後はクロス工事へと移っていきます。
電気関係の工事はクロス工事後に行われます。

2026.2.16

外壁工事も進んでいます。

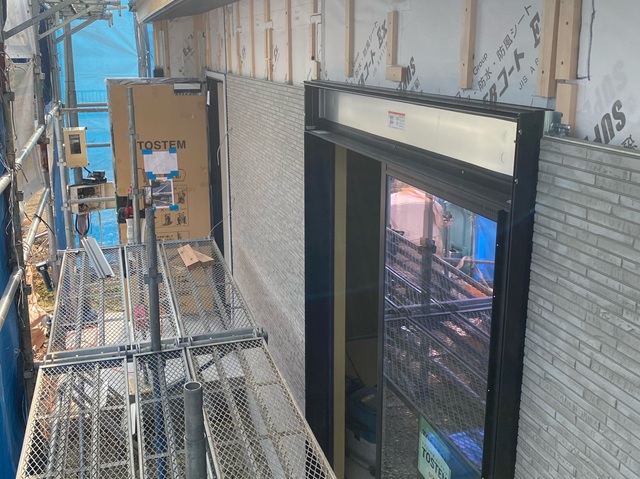

防水シートの施工後、施工検査を受け、外壁材の施工を行っています。
こちらはサイディングの外壁を施工しているところです。

2026.2.15

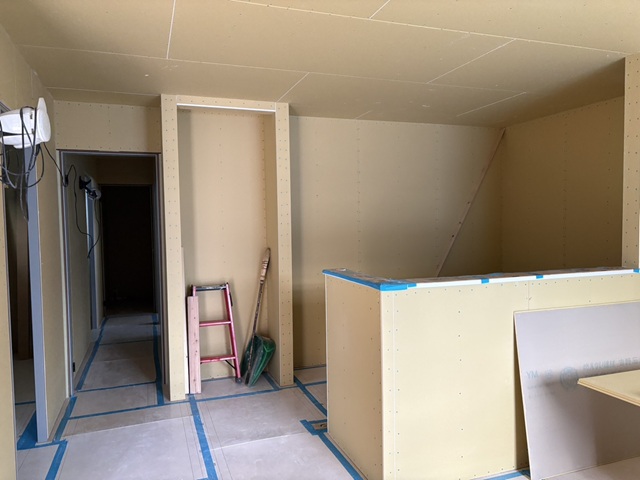

ボード貼りの作業が終わり、大工工事も終わりがみえてきました。
この後、建具の枠などの取り付け工事が行われていきます。

2026.2.8

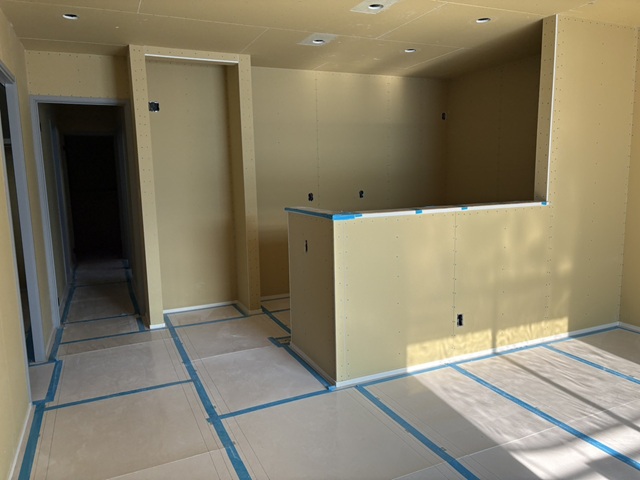

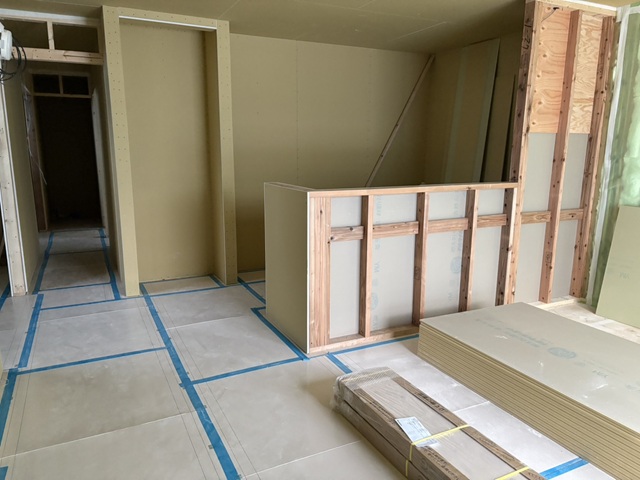

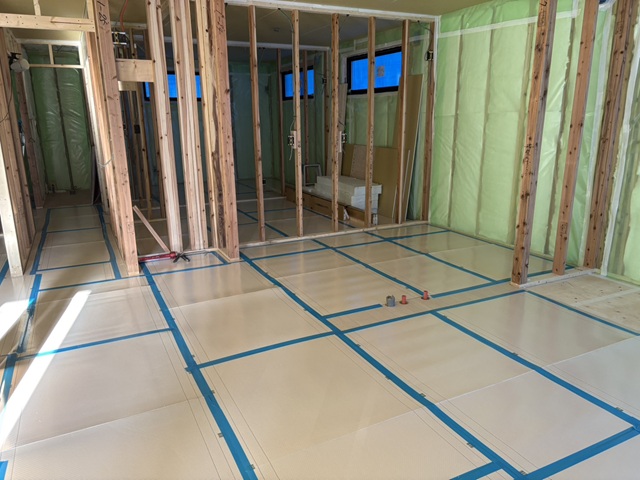

壁にもボードが貼られ、空間が仕切られてきました。
造作工事も折り返し地点を過ぎました。

2026.2.3

天井にボードが貼られ、少し居室らしくなってきましたね。

2026.2.2

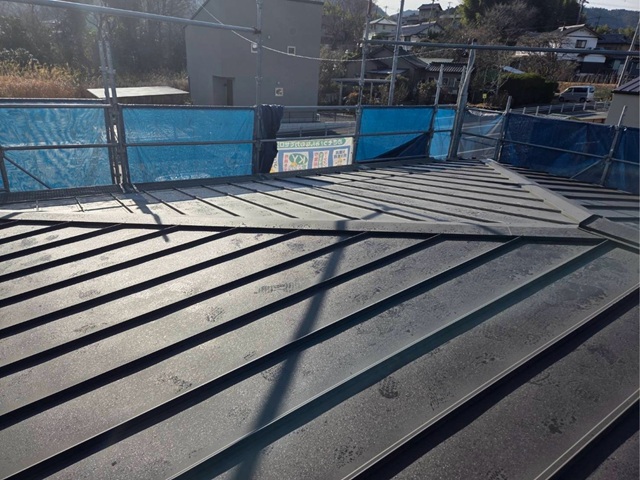

屋根工事が完了しています。
外壁の工事も進んでいきます。

2026.2.1

フローリングの施工が行われました。
傷や汚れを防止するために養生を行っているので、全体が見えるようになるのはクリーニングの時になります。
本日のパトロールでも、満点合格のきれいな現場です!

2026.1.30

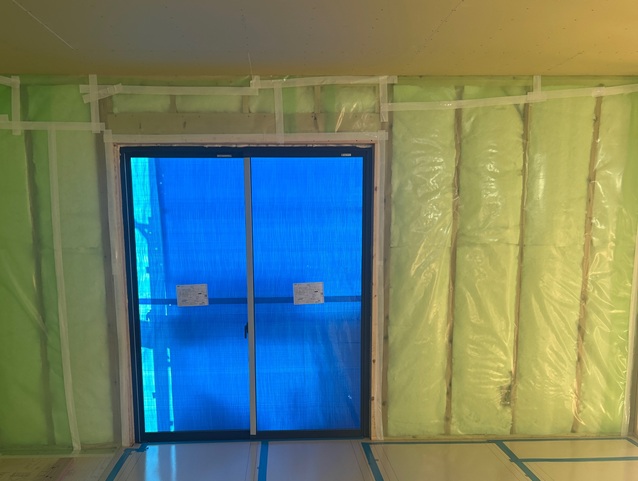

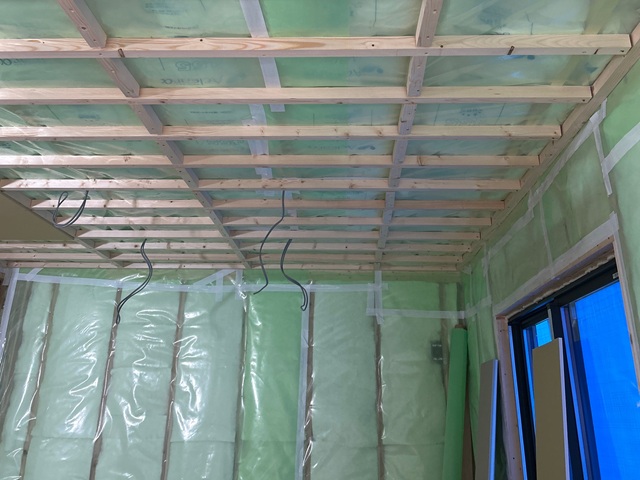

断熱材の施工が終わり、建物内の気密性を上げるための気密シートの施工が行われました。
この後、ボードを貼って壁や天井が仕上がっていきます。

2026.1.29

造作工事が進んでいます。

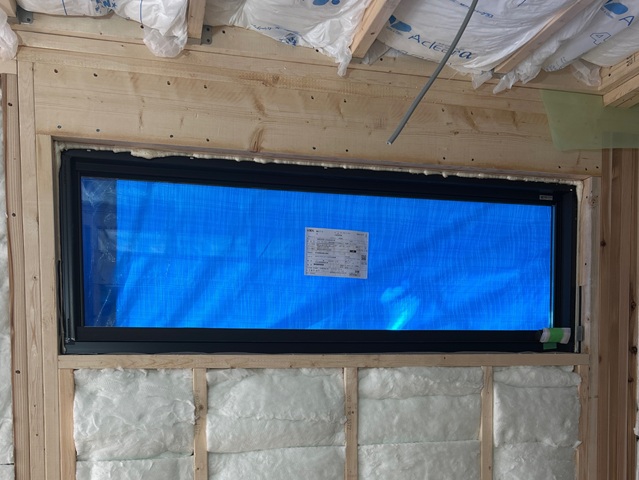

電気の配線工事、水道関係の引き込み工事、サッシの取り付け、断熱材の施工が行われました。

2026.1.26

床下、水回り、玄関回りなどに防蟻・防腐の薬剤の散布を行いました。

2026.1.25

建方直後の様子です。

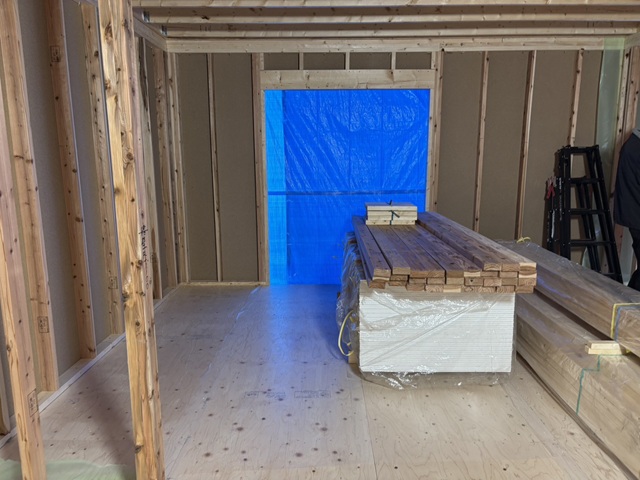

既に資材の搬入が行われ、造作工事が始まっていきます。
毎週日曜は弊社社長による現場パトロールの実施日です。
現場の進捗確認はもちろん、安全管理や整理整頓などをチェックしています。
工事開始直後からクリーニングまでの毎週実施しており、その様子は全社で共有しています。

2026.1.24

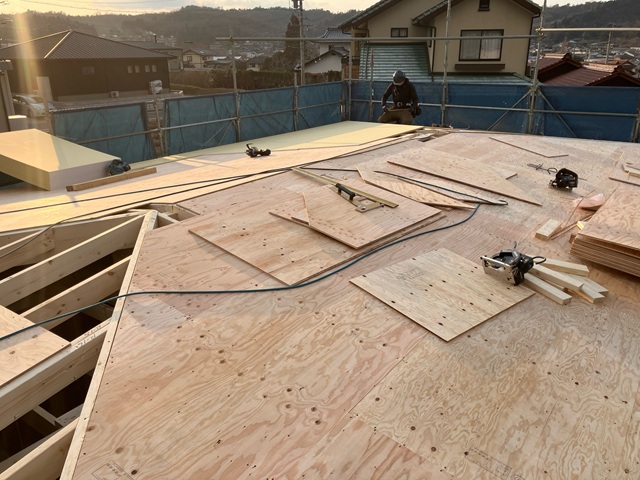

夕方には屋根部分の合板を施工していきます。
建方工事終了後、防水シートの施工まではブルーシートで養生を行います。

2026.1.24

朝から始まった建方工事は夕方には屋根部分の工事まで進んでいきます。
こちらのお家は平屋ですが、2階建ても同様に1日で建物が立ち上がります。

2026.1.24

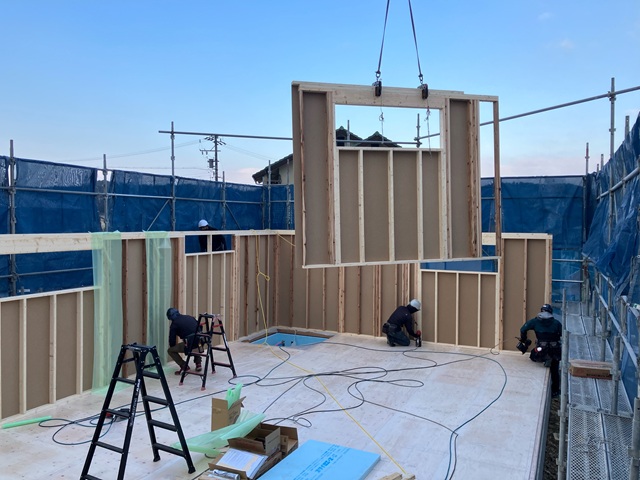

クレーンで吊り上げられたパネルは、複数の大工さんで図面に沿って固定していきます。

2026.1.24

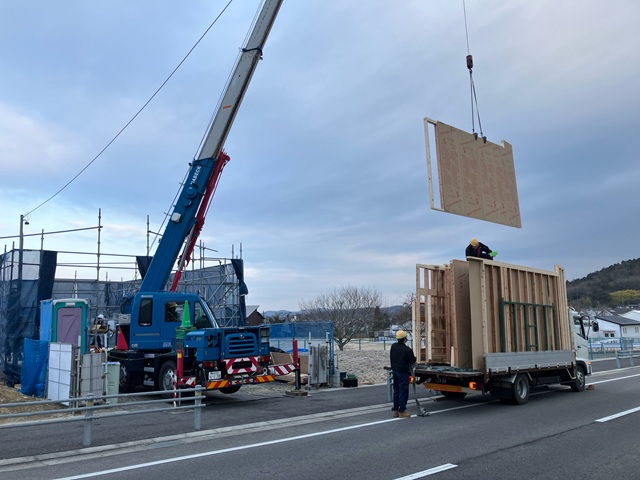

工場でカットされたパネルが朝、トラックで現場に運ばれていきます。
現場ではクレーンを使ってパネルを吊り上げ、図面に沿ってパネルを固定していきます。

2026.1.24

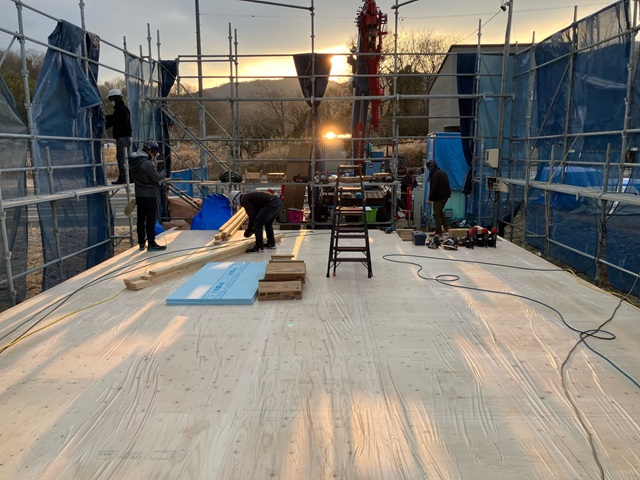

前日までに1階の床伏せ工事が終わり、建方工事が始まります。

2026.1.22

基礎内に水道の給排水管の引き込み工事が行われました。

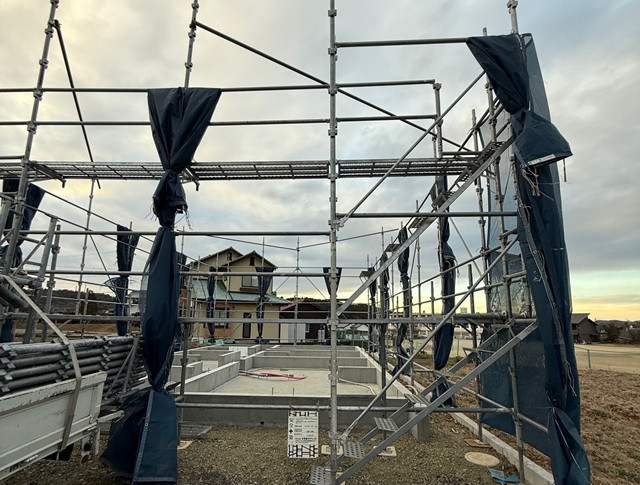

足場が組まれ、いよいよ建方工事が行われます。

2026.1.17

立ち上がり部分も固まり、型枠が外れました。
ポーチ部分に更にコンクリートを入れ、養生期間です。

2026.1.14

基礎の立ち上がり部分にコンクリートが流し込まれました。
再び養生期間を置き、型枠を外していきます。

2026.1.13

土台部分のコンクリートが固まり、立ち上がり部分の型枠が組まれました。

2026.1.9

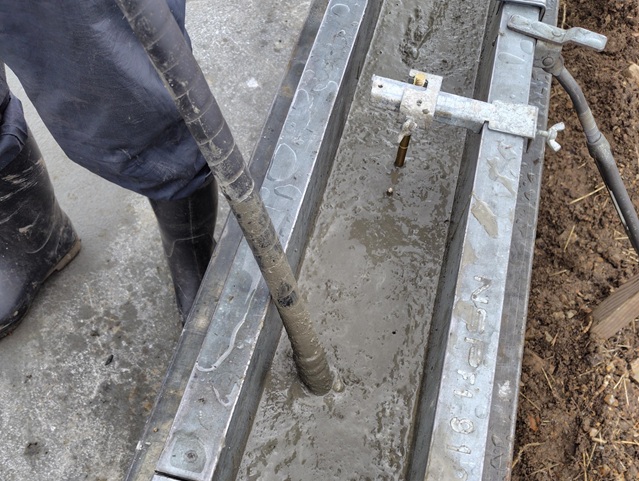

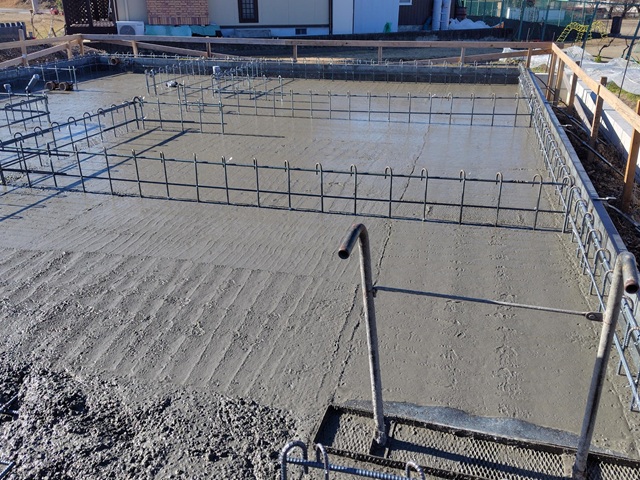

検査をクリアし、コンクリートが流し込まれました。
振動を与えながら空気を抜き、平らに均していきます。
数日間養生期間を置きます。

2026.1.9

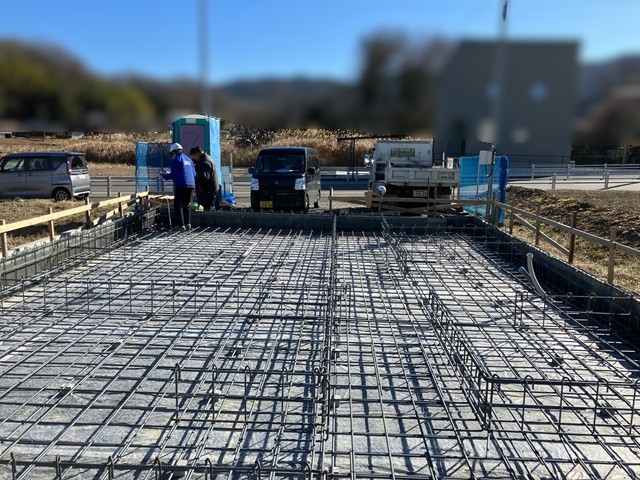

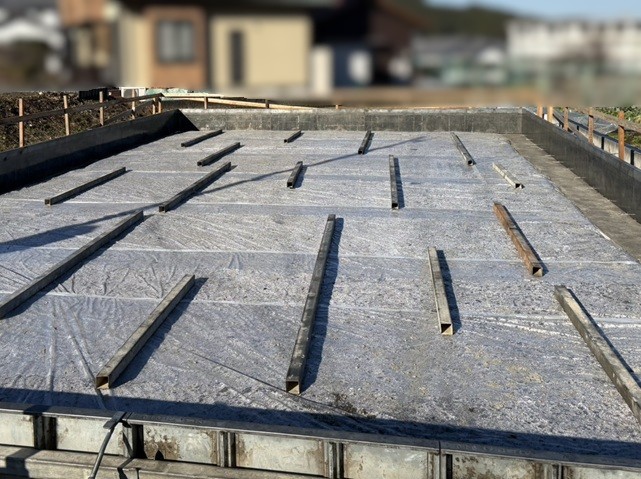

基礎の配筋が組まれました。
第三者機関による配筋検査が行われています。
鉄筋の太さや間隔など、図面通り規定に沿って施工されているかをチェックします。
大切なお家を守る基礎です。検査をしっかりクリアしてからコンクリートを流していきます。

2025.12.28

地面からの湿気の侵入を防ぐため防湿シートの施工が行われました。
この後、基礎の配筋を組んでいきます。

2025.12.26

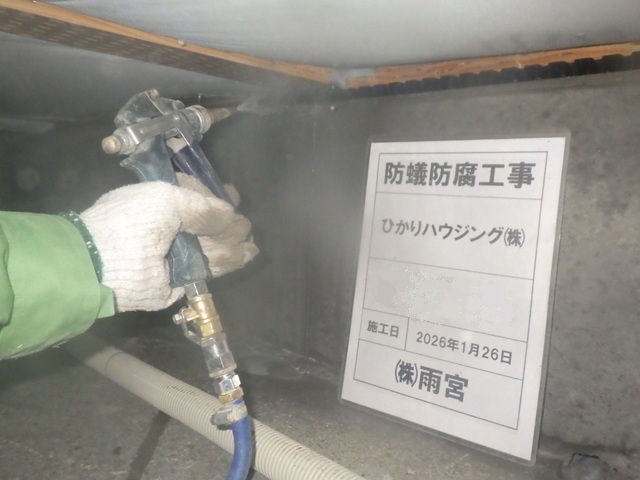

防蟻処理の薬剤を散布しました。
大切なお家を守るため土壌からしっかりと対策を行っていきます。

2025.12.25

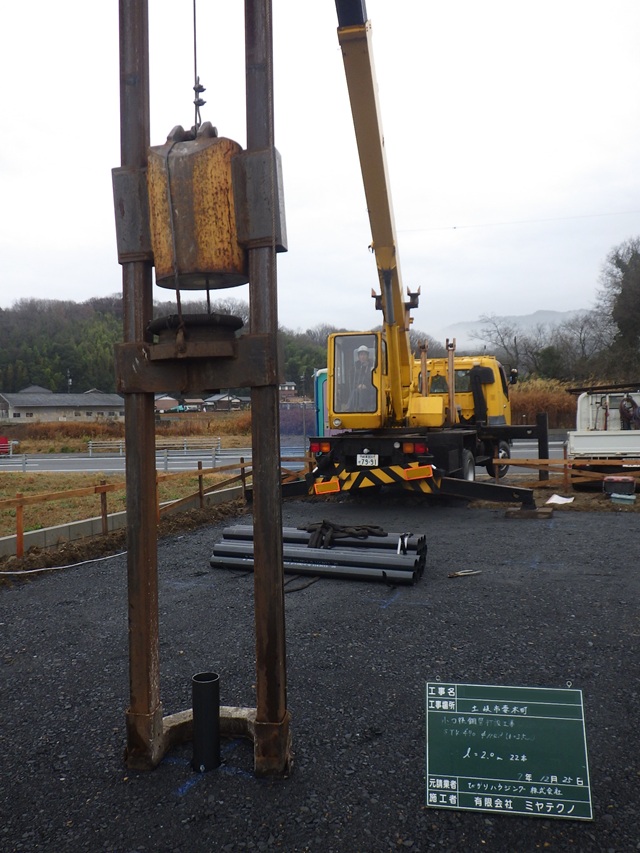

地盤調査の結果を受けて、補強工事が行われました。
こちらの土地では、鋼管杭の打設工事が行われました。

2025.12.24

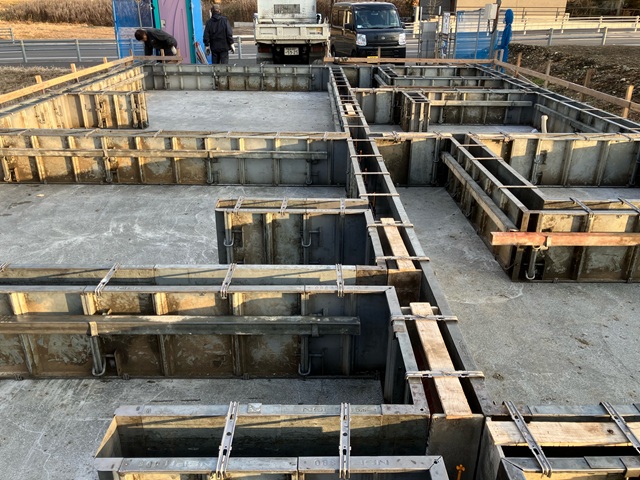

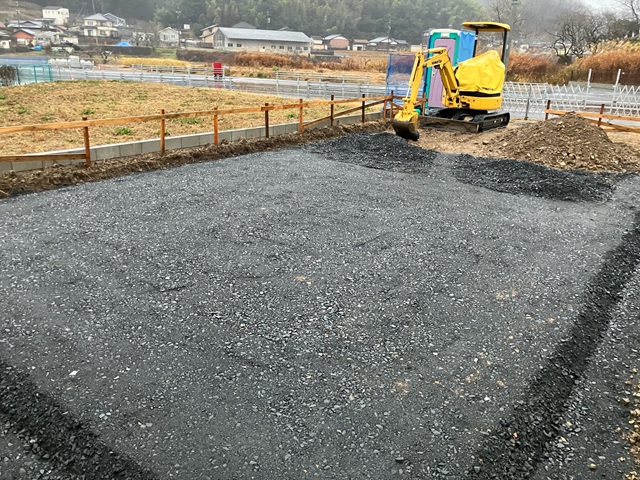

基礎工事が始まっています。
地盤沈下などを防ぐために、地盤補強をするための転圧工事が行われています。
