現場レポート

中津川市

岐阜県中津川市中津川 新築工事①

2026.5.10

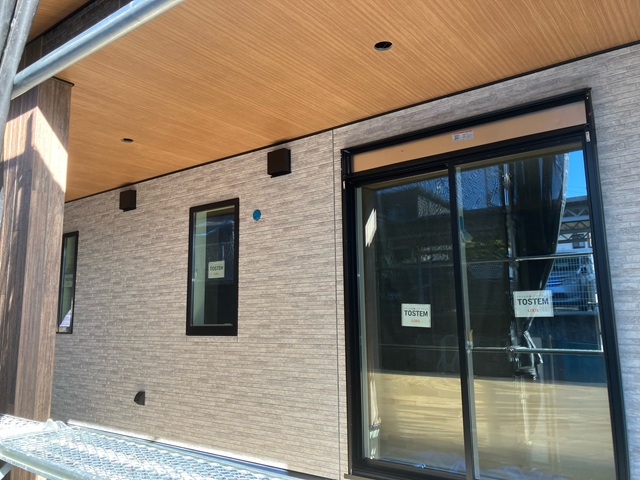

外壁の工事も終盤です。
コーキング工事、雨樋や破風などの取り付け工事が終わるといよいよ足場が解体されます。

2026.5.10

ドア枠などの取り付けが行われました。
造作工事が終わると、クロス工事が行われていきます。

2026.5.3

造作工事が終盤です。
コンセントや照明用の穴が空けられました。

2026.4.25

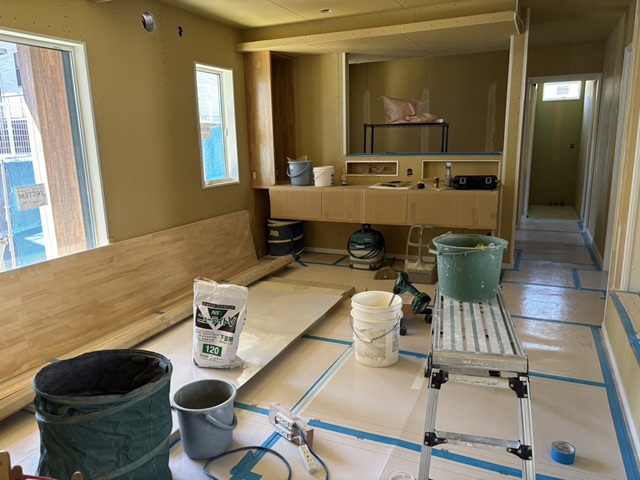

フローリング工事が終わり、床養生が行われました。
壁のボード施工も進んでいます。
今日もきれいに整頓された現場でした。

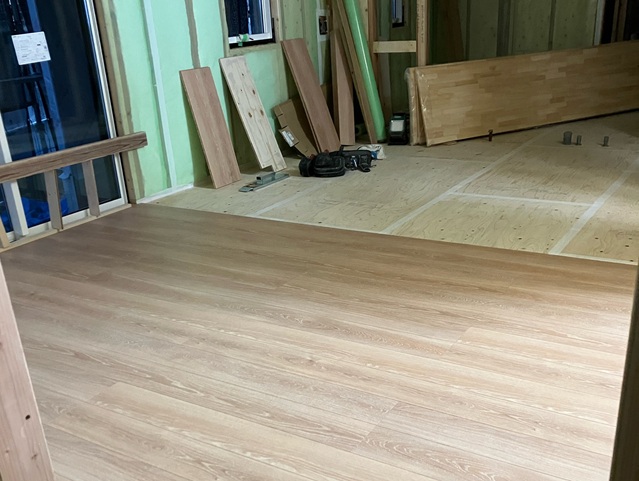

2026.4.21

フローリングの施工が行われています。
施工後、傷や汚れを防止するために養生を行っていきます。
全体が見えるようになるのは、クリーニングの時になります。

気密性を上げるために、断熱材の上に気密シートの施工が行われています。
この後ボードを貼って壁を仕上げていきます。

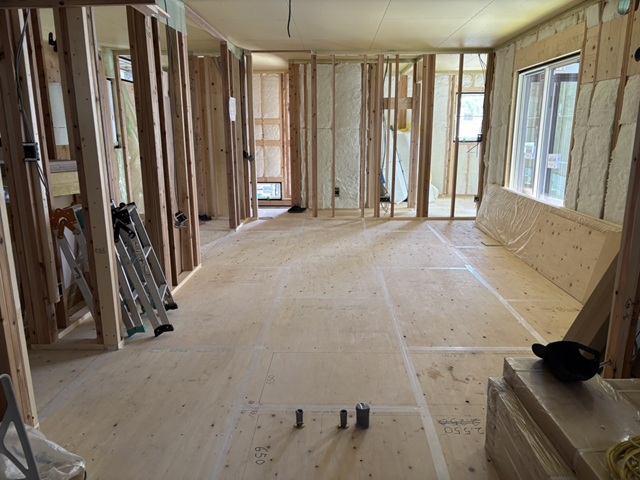

2026.4.19

造作工事が進んでいます。
電気配線工事や水道関係の引き込みなどが終わり、断熱材の施工が行われています。
天井にはボードが貼られてきました。

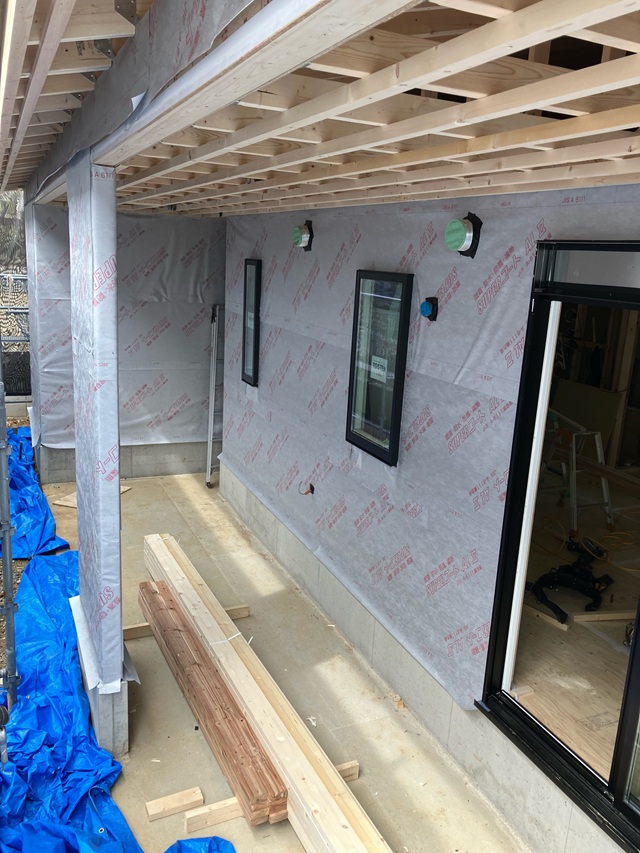

2026.4.17

外壁に防水シートの施工が行われています。
防水シートの施工後は、第三者機関による施工検査を受けます。
施工不良は雨水の侵入を引き起こし、躯体に大きな影響を及ぼします。
不備の無いよう細かなチェックを受け、検査をクリアしてから外壁工事を進めていきます。

2026.4.15

屋根工事が進んでいます。
防水シートの上に屋根材(こちらのお家はガルバリウム)が施工されました。

2026.4.12

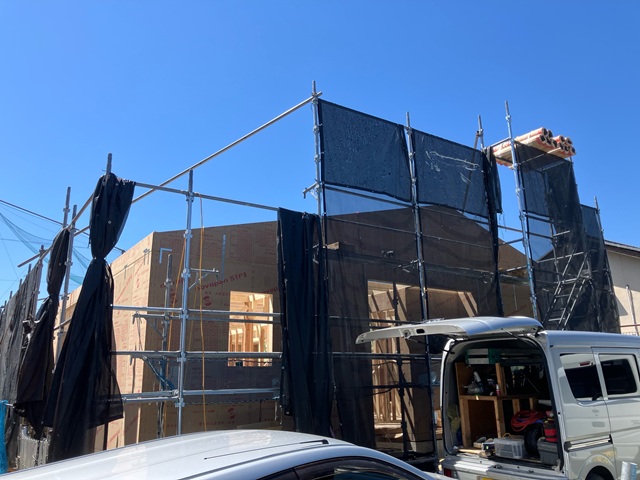

上棟後、外壁に防水シートの施工が終わるまではブルーシートで養生を行っています。
サッシの取り付けが終わり、資材が搬入されてきています。

毎週日曜日は弊社社長による現場パトロールを実施しています。
現場の進捗確認はもちろん、安全管理、整理整頓、清掃状況など細かくチェックしています。

2026.4.8

お昼過ぎには1階部分のパネルはすべて固定されました。
コチラのお家は平屋ですが、2階建てでも午後には屋根まで立ち上がります。

2026.4.8

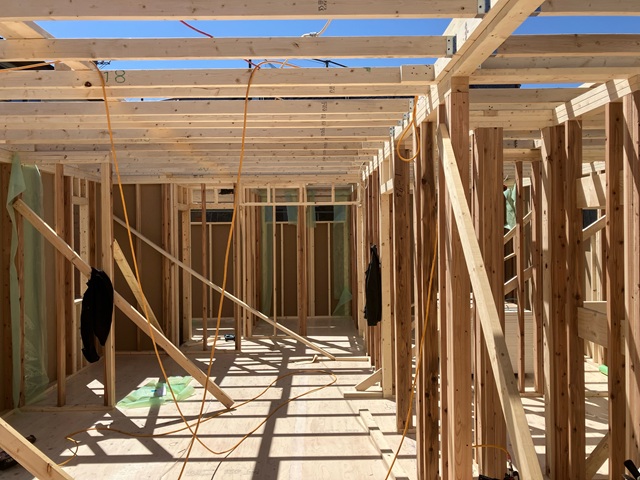

朝から建方工事が始まっています。
工場でカットされてきたパネルが、クレーンを使って吊るされ図面に沿ってパネルを固定していきます。
複数の大工さんで角度を調整しながら固定していきます。

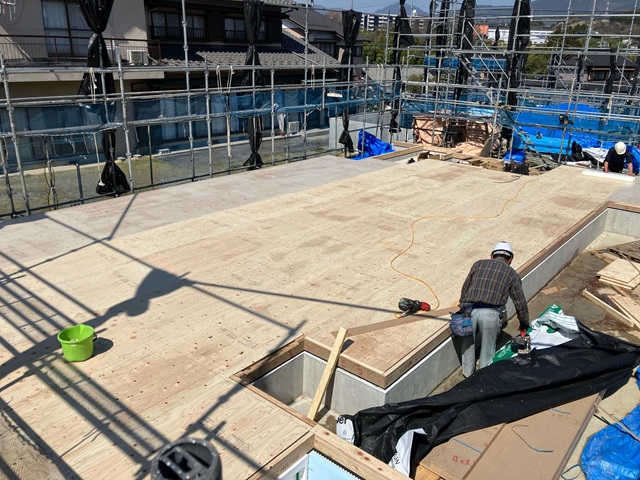

2026.4.3

足場が組まれ、1階の土台伏せ工事が行われています。
基礎の上に通気を確保するための基礎パッキンを置き、土台を固定していきます。
断熱材を敷き床を伏せていきます。

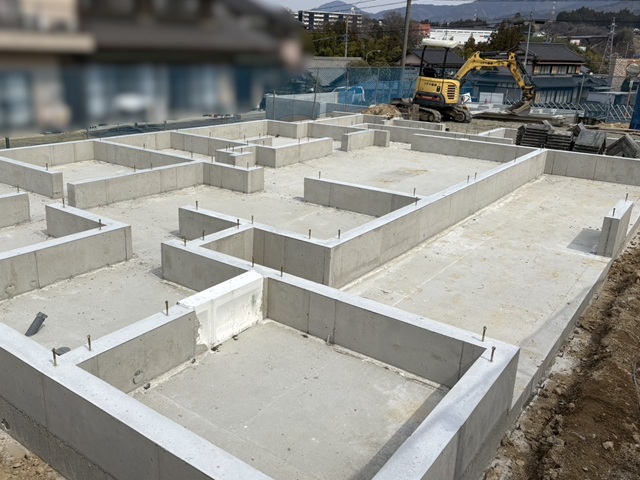

2026.3.22

検査をクリアしコンクリートを流し入れました。
1回目は土台部分のコンクリートを入れ養生期間を置きます。
その後立ち上がり部分の型枠を組み再びコンクリートを流し入れました。
再度数日間の養生期間を置き型枠を外しました。
基礎から出ている金物は、基礎と土台を固定するための金物です。

2026.3.17

配筋検査を受けています。
図面を見ながら細かなチェックを受けました。

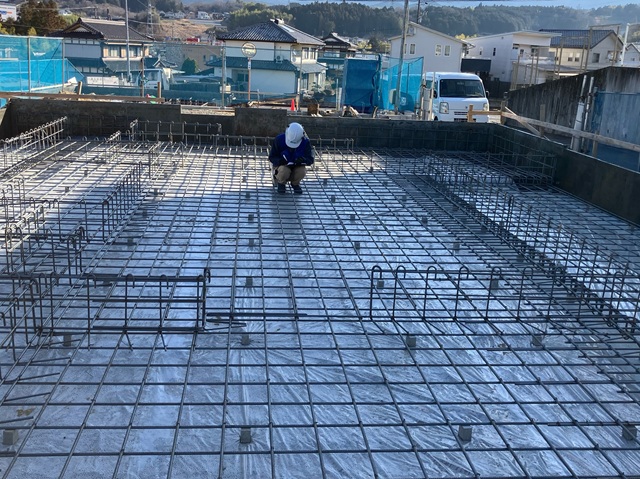

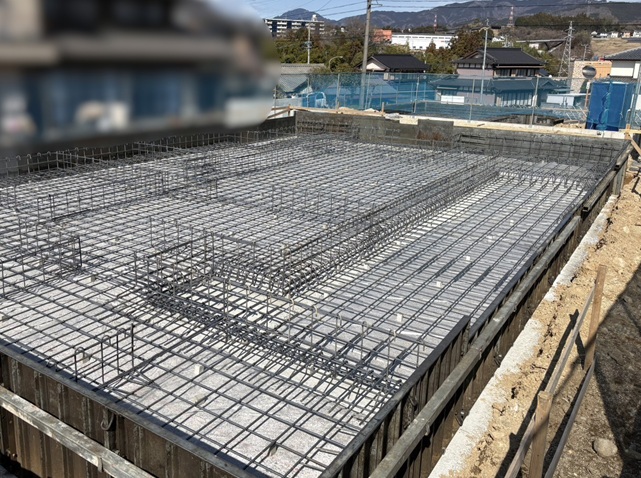

2026.3.15

型枠が組まれ基礎の配筋工事が行われました。
この後、第三者機関による配筋検査を受けます。
規定通りに施工されているか、細かくチェックを受けた後コンクリートを流し入れます。

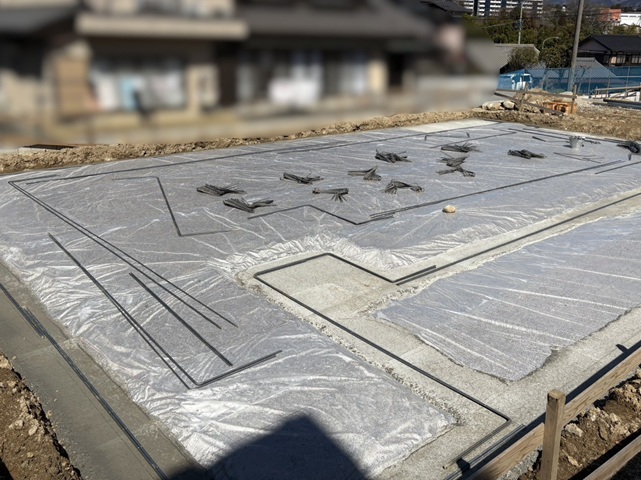

2026.3.8

地面からの湿気の侵入を防止するための防湿シートの施工が行われました。
周りに捨てコンクリートを流し、この後基礎の配筋工事が行われます。

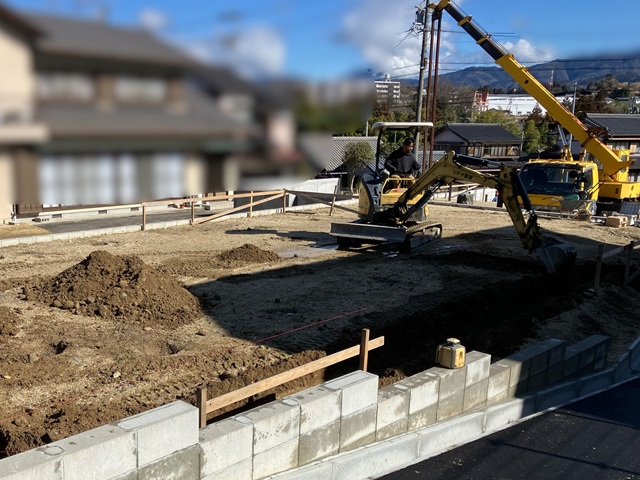

2026.3.4

基礎工事が始まりました。
基礎の埋め込みの深さを確保するための根切工事が行われています。

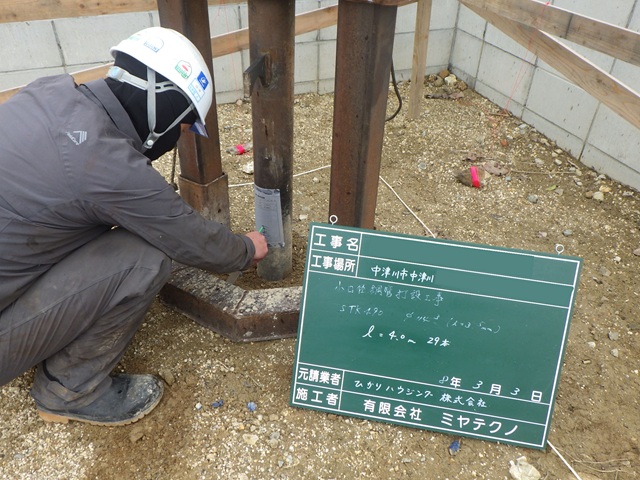

2026.3.3

地盤調査の結果を受けて補強工事を行いました。
鋼管杭の打設を行っています。
