岐阜県土岐市泉町久尻 新築工事

2026.9.13

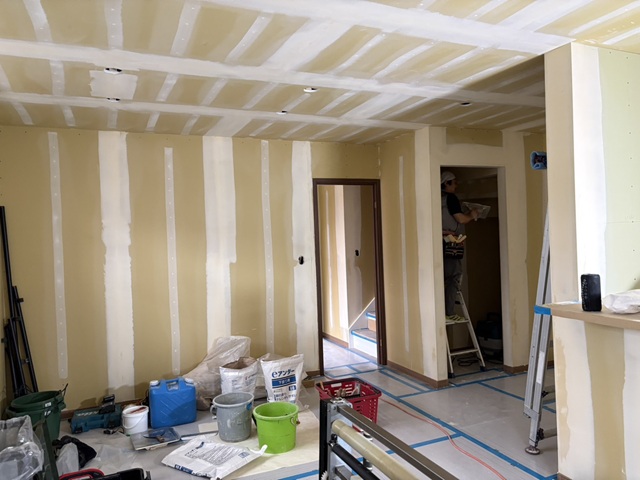

内部工事は大工さんによる造作工事が終わり、クロス工事が始まりました。

2026.9.7

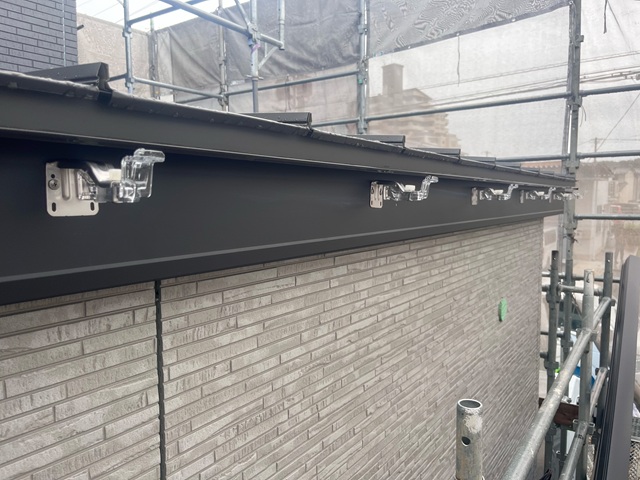

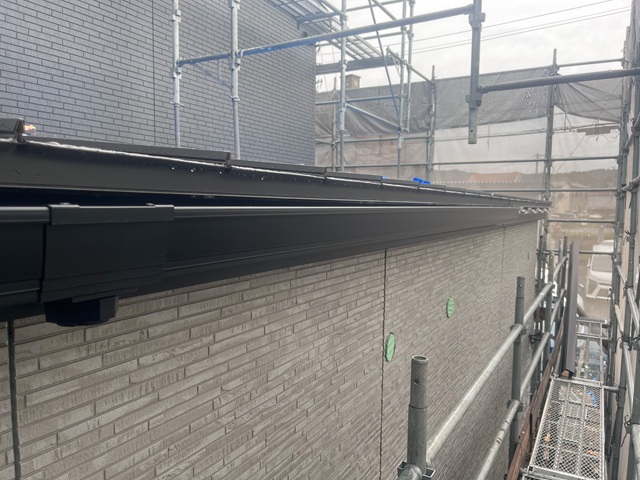

破風や雨樋の取り付け工事が行われました。

足場が解体されます。

2026.9.7

外壁工事がかなり進んでいます。
足場の外からはなかなか見えないですが、外部の工事が終盤になってきました。

2026.9.6

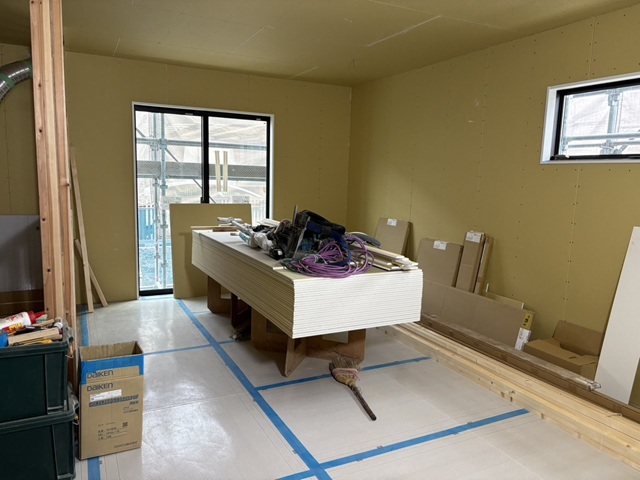

天井・壁にボードが貼られました。
大工工事も終盤です!

2026.8.30

フローリングの施工が終わっています。
施工後、傷や汚れを防止するために養生を行っているので、全体が見えるようになるのはまだ先です。

ボードが運ばれてきています。天井や壁ができていきます!

2026.8.23

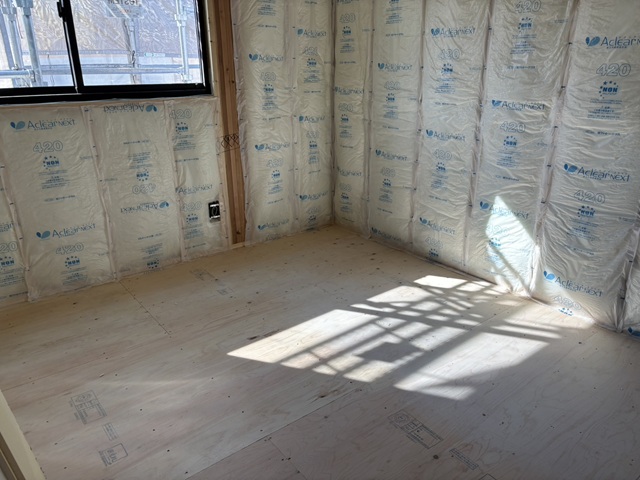

内部大工工事は断熱材の施工が行われています。

2026.8.18

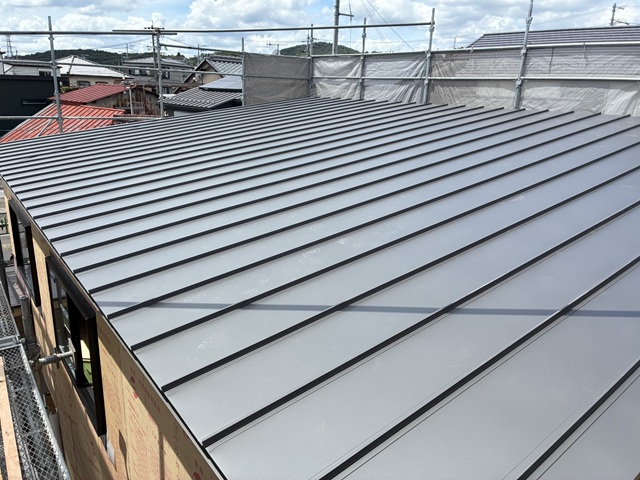

屋根工事が進んでいます。
ガルバリウムの屋根材施工が終わっていますね。

2026.8.13

上棟後の検査を受けました。
図面通りに施工されているか、しっかりとチェックを行いました。

2026.8.11

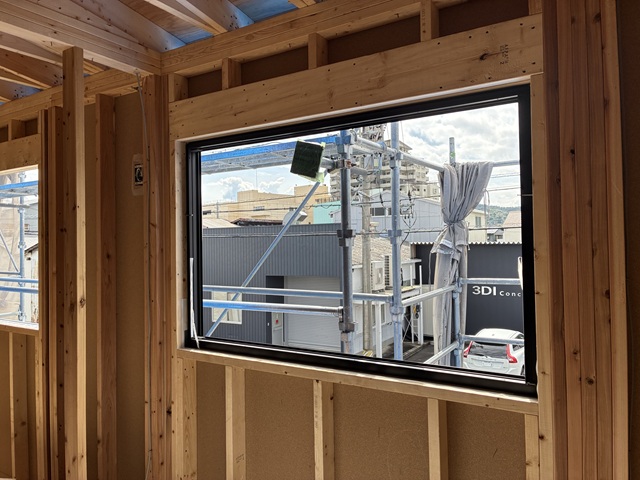

サッシの取り付けが行われました。
電気の配線工事も行われています。

2026.8.8

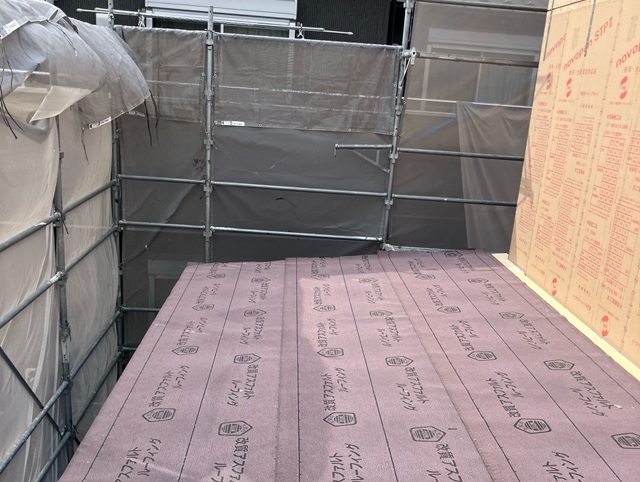

屋根に部分にはアスファルトルーフィング(防水シート)の施工が行われています。

2026.8.8

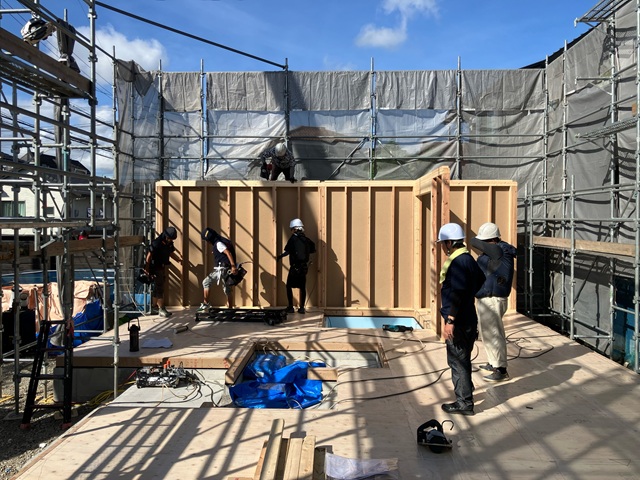

一日かけて建方工事が終わりました。
外壁には防水シートの施工が行われるまでブルーシートで養生を行っています。

2026.8.8

お昼には1階部分は立ち上がります。
しっかりと角度を調整しながら2階・屋根部分を組み立てていきます。

2026.8.8

複数の大工さんで図面に沿ってパネルを固定していきます。

2026.8.8

朝、工場から運ばれてきたパネルをクレーンで吊り上げて組み立てていきます。

2026.8.7

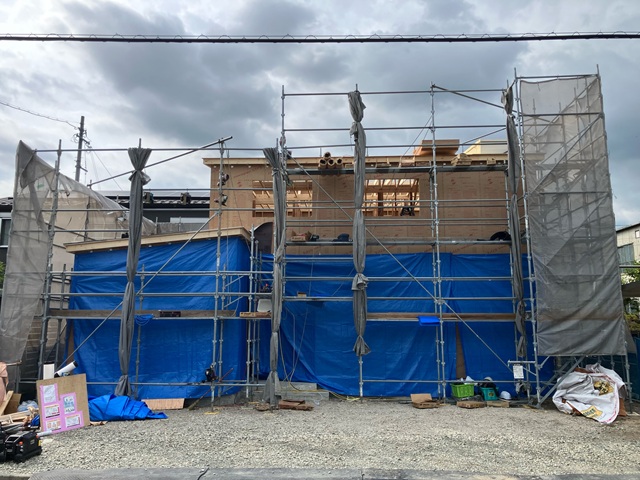

1階の床伏せ工事が終わり、足場が組まれました。
いよいよ建方工事が行われます。

2026.8.4

基礎の中に水道の給排水管の引き込み工事が行われました。

2026.8.2

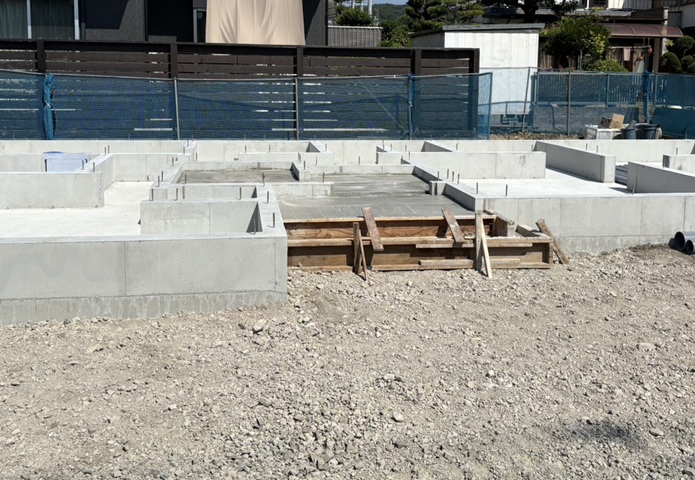

立ち上がり部分のコンクリートが固まり型枠が外れました。
玄関ポーチ部分に追加でコンクリートを入れ、養生期間を置いています。
この後足場が組まれ、建方工事が行われていきます。

2026.7.31

検査をクリアした後、まずは土台部分のコンクリートを流し入れます。

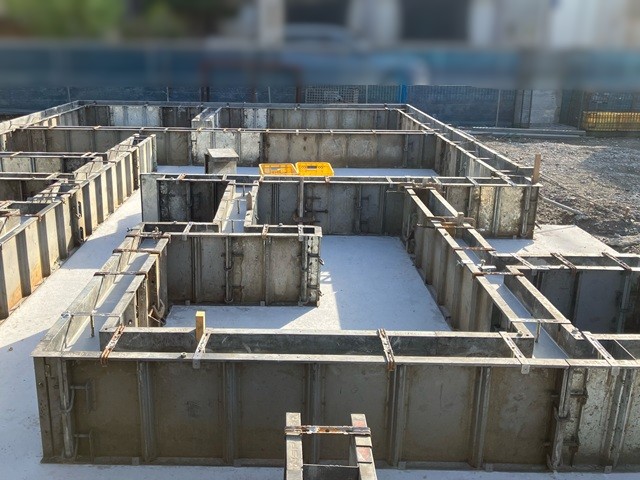

数日養生期間を置き、立ち上がり部分の型枠を組みました。
さらにそこにコンクリートを流し入れ再び養生期間を置きます。

2026.7.24

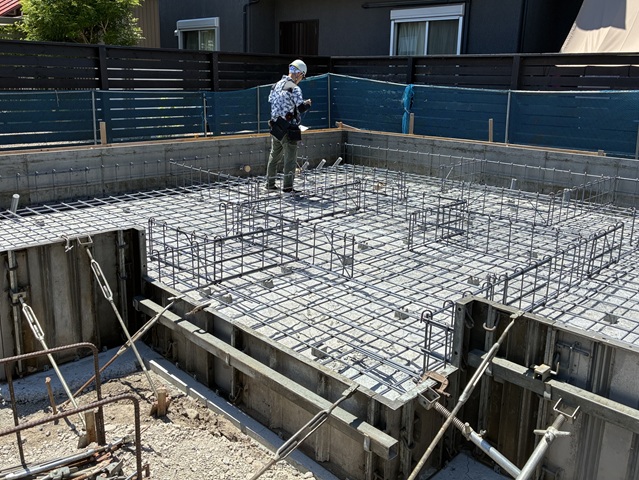

地盤補強工事を終え、基礎工事が進んでいます。
地面からの湿気の侵入を防ぐため、防湿シートを施工した後、基礎の枠と配筋が組まれました。
水道配管工事も行われ、本日は「配筋検査」を行いました。
大切なお家を守る基礎です。第三者機関による施工検査を行い、クリアしてからコンクリートを流し入れていきます。

2026.7.16

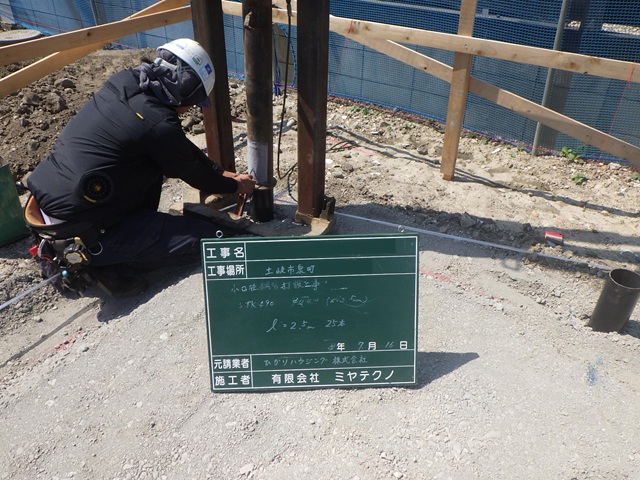

既存建物解体後、地盤調査を行いました。
調査の結果を受けて、地盤補強工事(鋼管杭の打設工事)を行いました。
