Instagram Facebook you tube TikTok

現場レポート

美濃加茂市 完工事例

岐阜県美濃加茂市田島町 新築工事

2021.1.29

クリーニング、社内チェックを行いお客様にお引渡しとなります。

2021.1.29

全ての工事が終了しました。
勾配天井がお部屋を広く感じさせてくれます。

2021.1.25

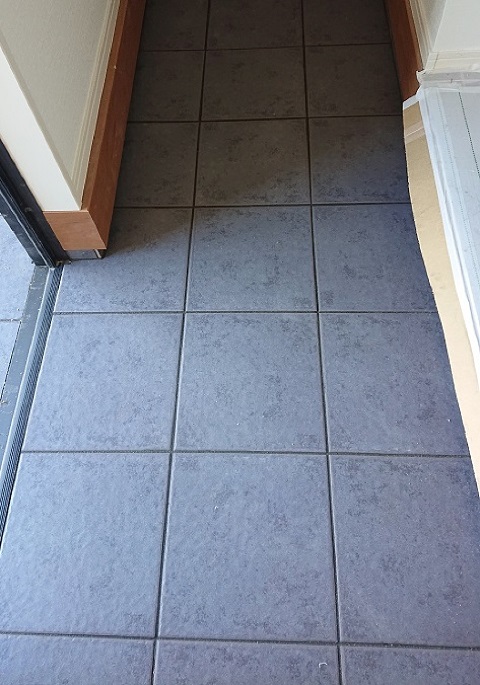

玄関タイルの施工が終わりました。

2021.1.21

玄関ポーチの左官工事が行われています。
この後、タイルが貼られ玄関が仕上がります。

2021.1.21

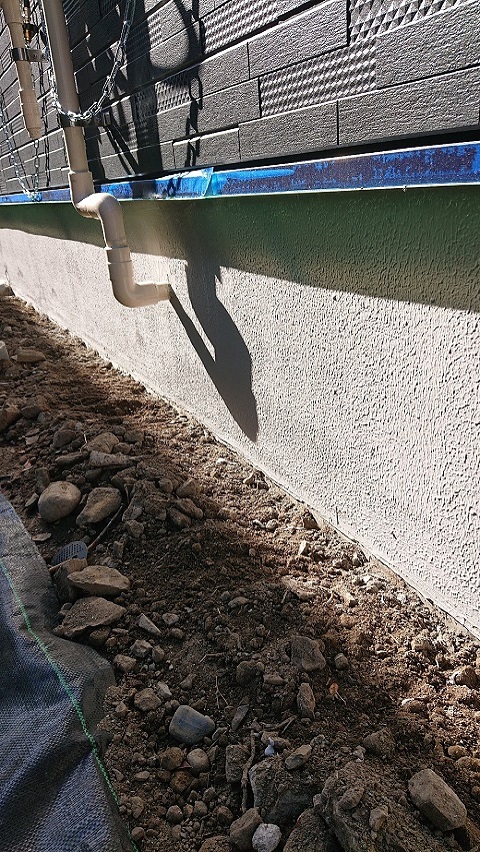

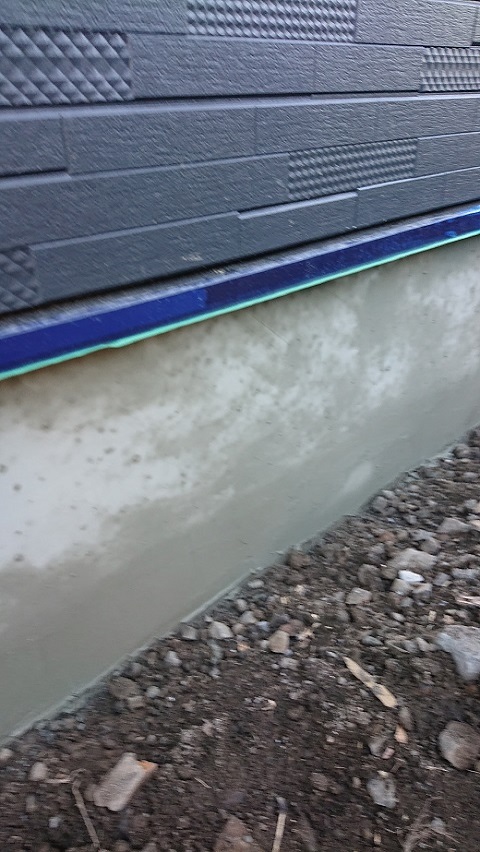

モルタルで上塗りをして基礎のきれいに仕上がりました。

2021.1.20

基礎の左官仕上げが行われます。
基礎は二度に分けてコンクリートを流し固めるので、その継ぎ目をきれいに仕上げていきます。

2021.1.18

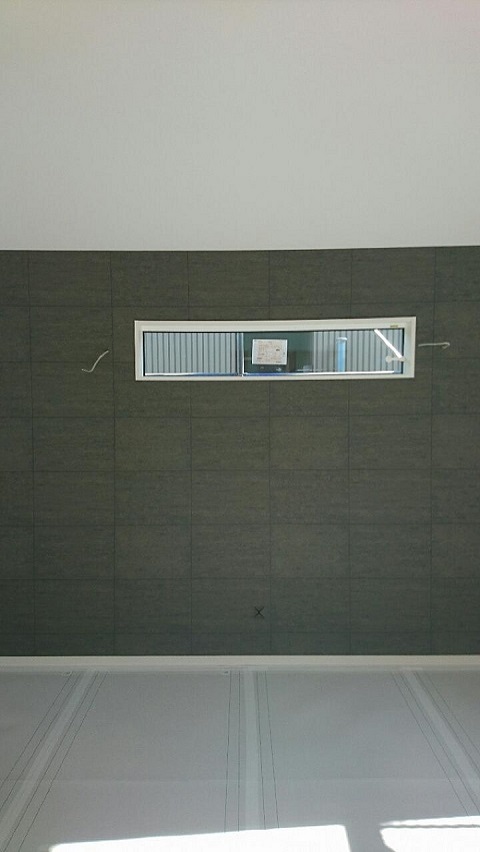

クロス工事が終了しました。
この後、照明やスイッチなどの取り付け工事が行われます。

2021.1.18

内部工事もいよいよ最終段階です。

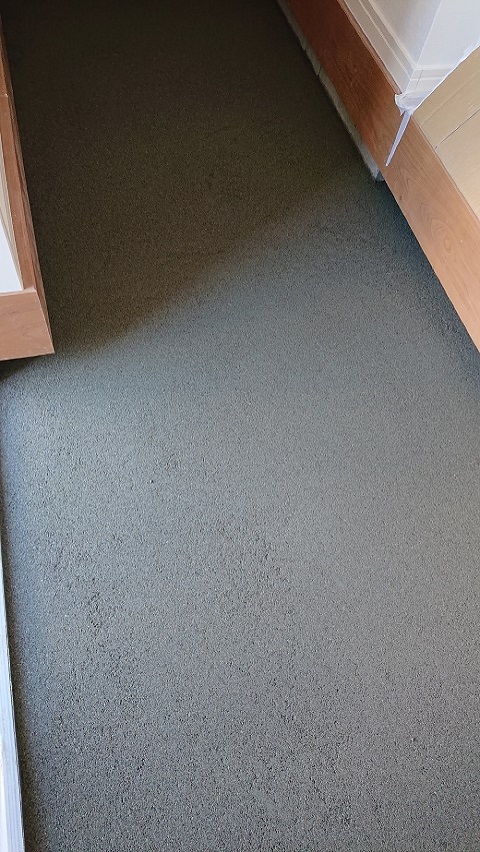

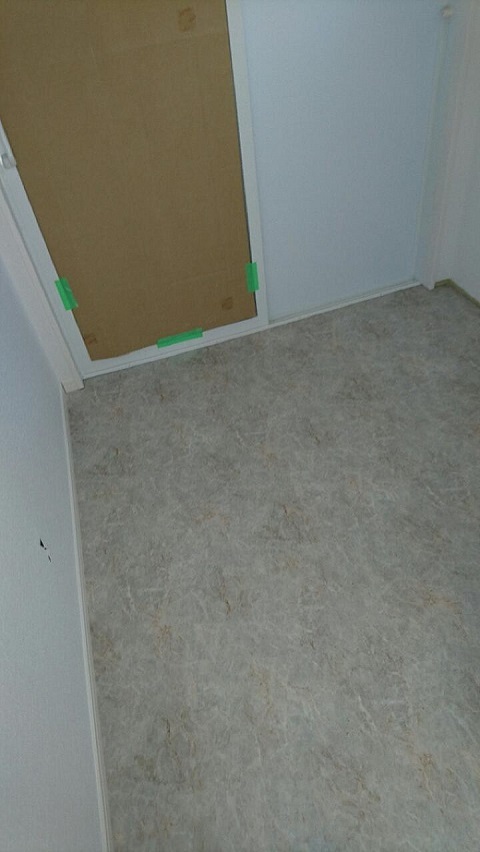

洗面脱衣、おトイレの床にはクッションフロアが施工されました。

2021.1.14

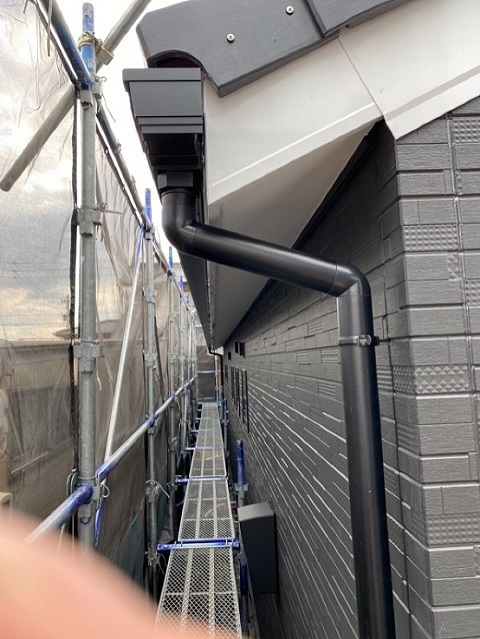

雨樋の取り付けも完了しました。
外部の工事は終盤です。まもなく足場が解体されます。

2021.1.9

建具枠も取り付けられ、大工工事は終わりました。
照明やコンセントの穴が空けられています。
内部工事はクロス工事へと移っていきます。

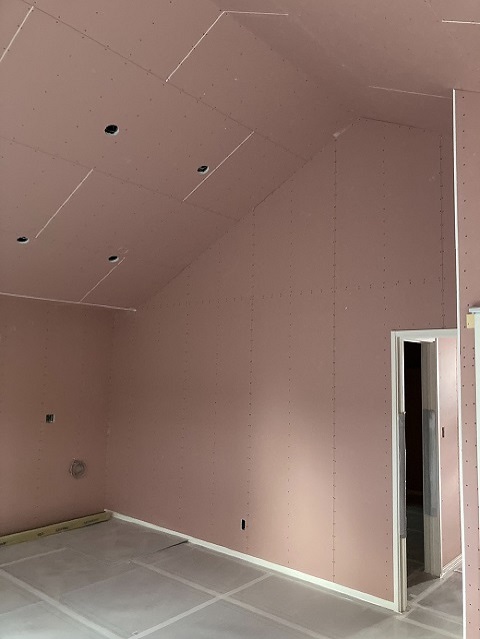

2020.12.25

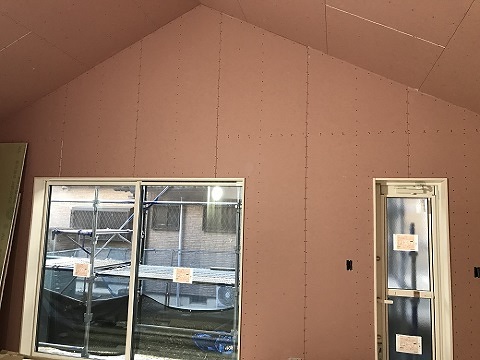

リビングは天井、壁が石膏ボードで覆われてきました。
少しずつお家らしくなってきましたね。

2020.12.25

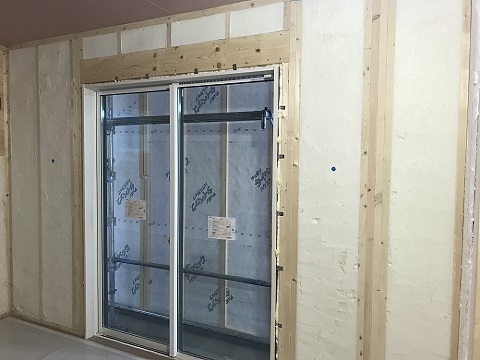

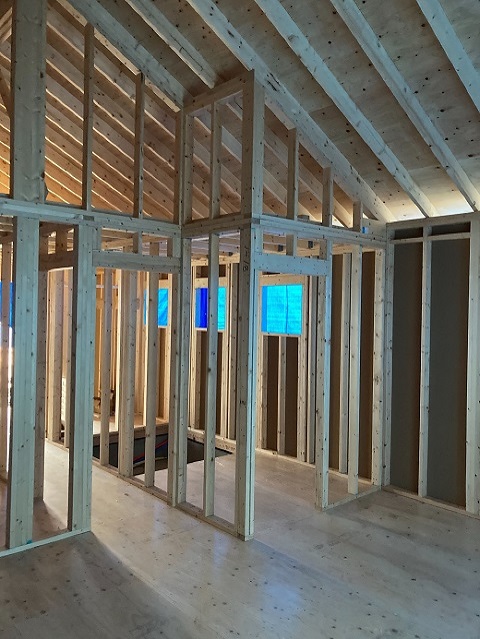

内部では断熱材の施工が終わり、石膏ボードが貼られていきます。

2020.12.25

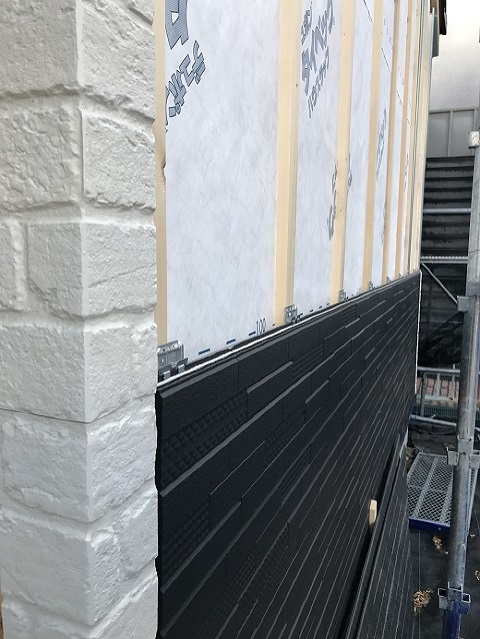

外壁工事も順調に進んでいます。

2020.12.25

屋根が完成し、外壁工事が行われていきます。
防水シートの上に、外壁材を取り付けるための下地が打たれています。

2020.12.18

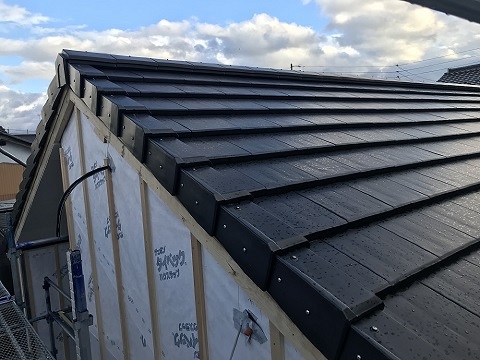

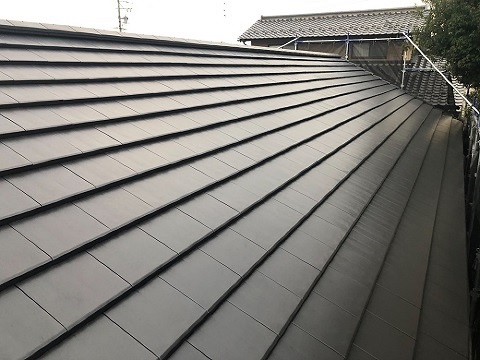

屋根工事が終了しました。

2020.12.16

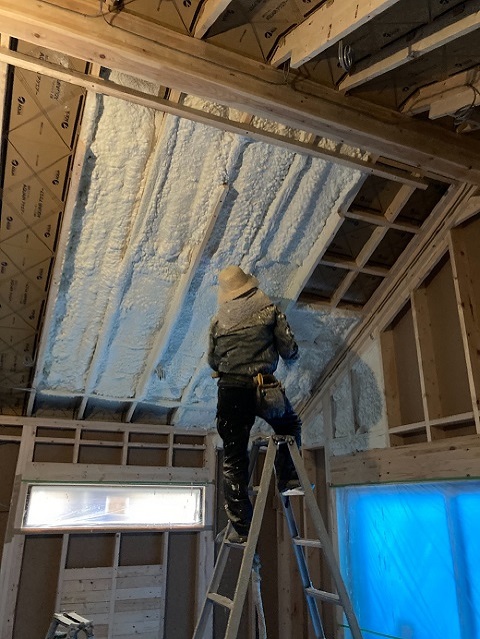

断熱材の施工が行われています。
吹き付けの断熱材は吹き付けたとたんに泡のように膨らみ、細かい隙間まで広がっていきます。

2020.12.14

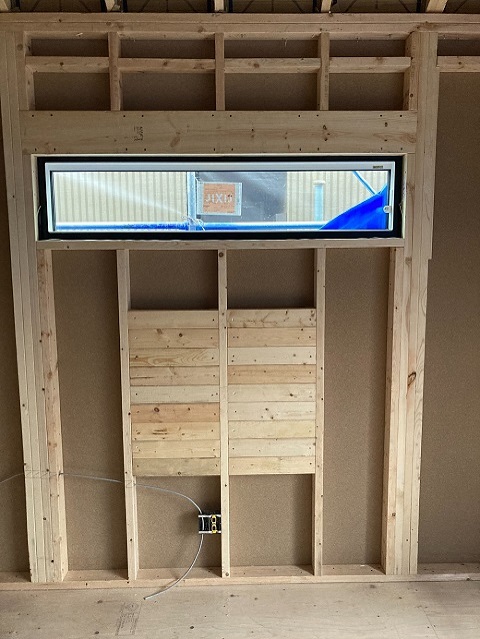

サッシの搬入が終わりました。
テレビを壁掛けするための補強も行われています。

2020.12.14

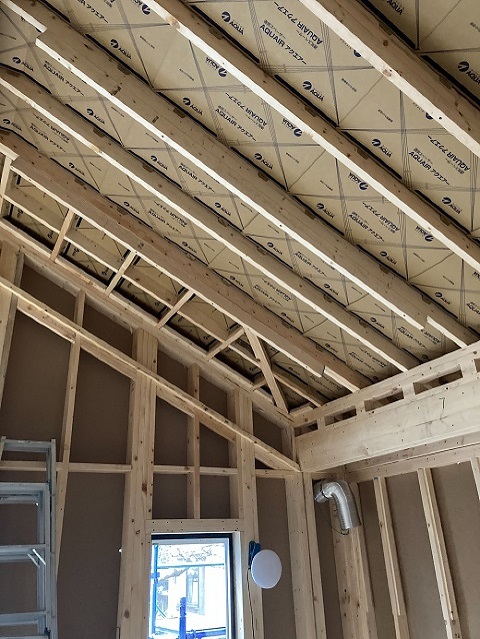

屋根と断熱材の間に施工する通気スペーサーです。
湿気が溜まりカビやダニなどが発生することを防ぐために施工します。

2020.12.8

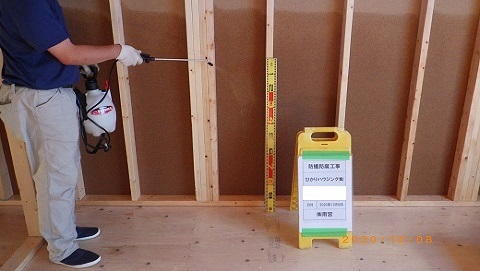

建物内部に防蟻処理の薬剤を散布します。
この他、床下や玄関回りなどにも薬剤を散布します。

2020.12.8

建物が上棟しました。

2020.12.5

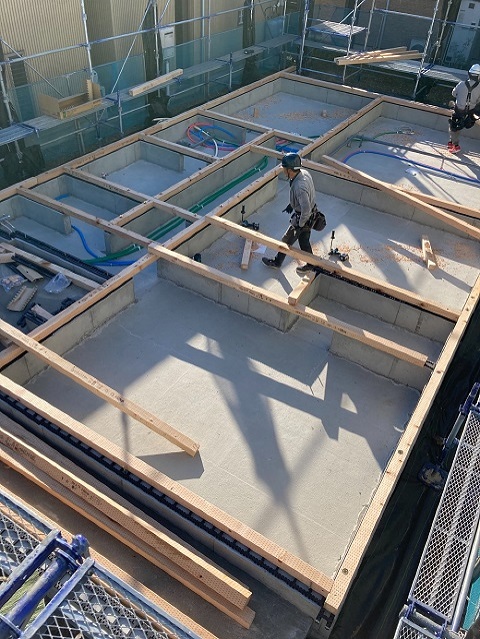

1階の床伏せ工事が行われています。
いよいよ建方工事が行われます。
建物は1日で建ち上がりますよ。

2020.12.4

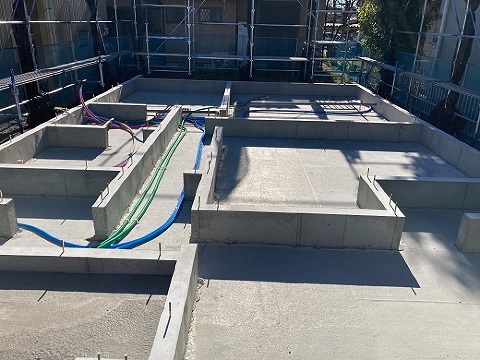

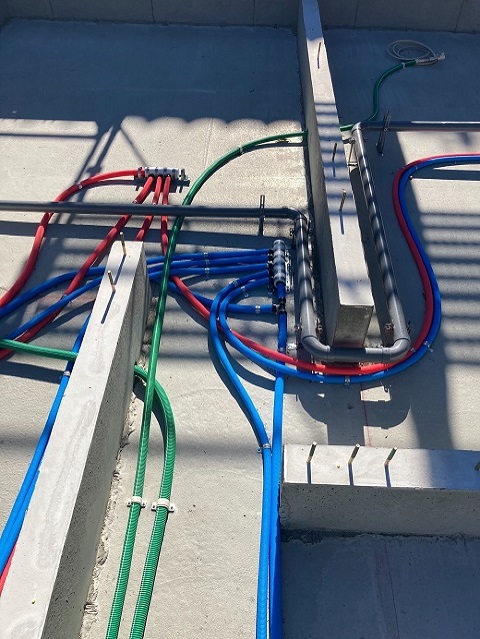

基礎内に水道の給排水管の引き込みが行われています。

2020.12.4

基礎工事が完了しました。
基礎から出ている金物は、基礎と建物を固定するための金物です。

2020.11.20

基礎の配筋が組まれました。
この後、第三者機関による配筋検査を受けます。
検査をクリアした後にコンクリートを流し固めていきます。
