現場レポート

美濃加茂市

岐阜県美濃加茂市牧野 新築工事

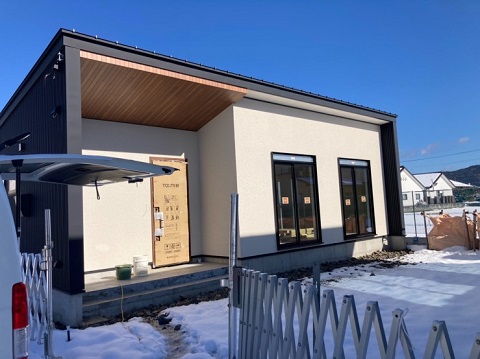

2023.1.15

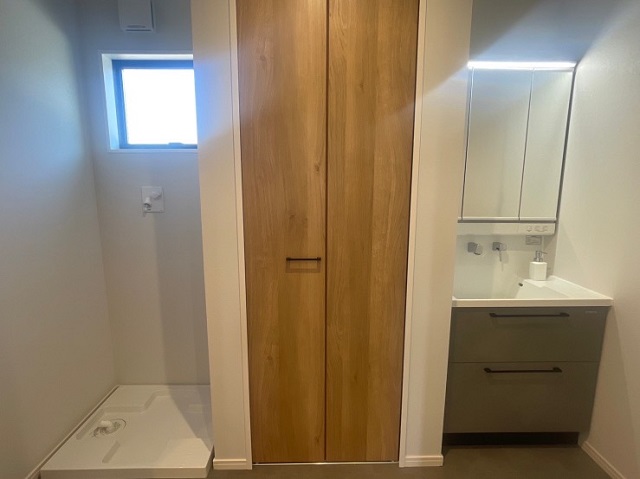

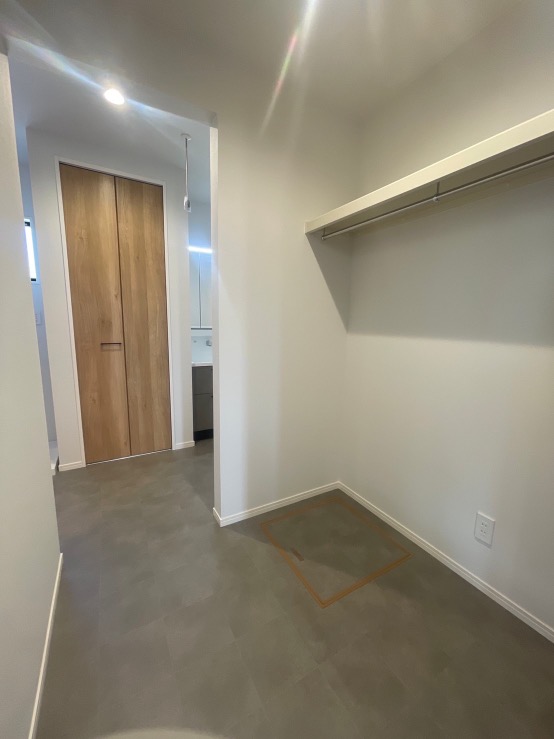

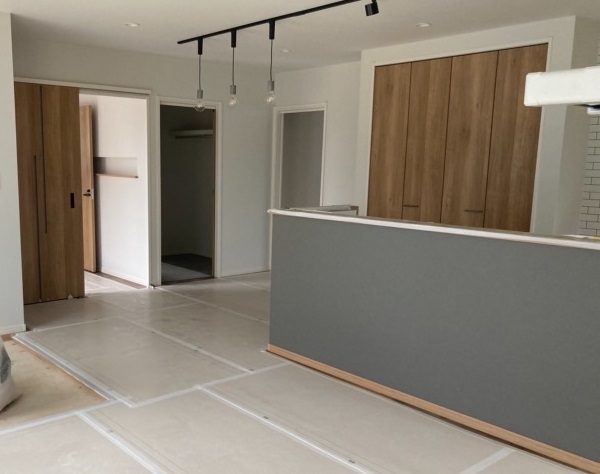

照明の取り付け工事が終了しています。
この後クリーニングを行い、社内チェック後お引渡しとなります。

2023.1.8

クロス工事が終了しました。
所々にいれられたアクセントクロスが程よいアクセントに。
シンプルながら落ち着いた雰囲気のお部屋に仕上がっています。

2022.12.25

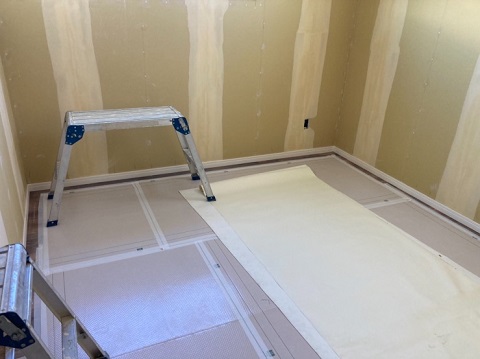

クロス工事が始まっています。
まずは、ボードの継ぎ目等の凹凸をパテで平らにして均していきます。
その後、クロスを貼っていきます。

2022.12.25

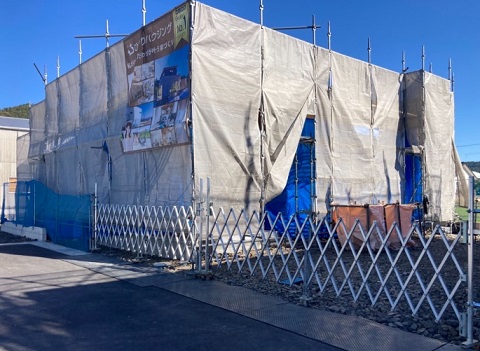

足場が解体されました。
外部の工事は左官工事へと移っていきます。
完成が近づいてきました!

2022.12.13

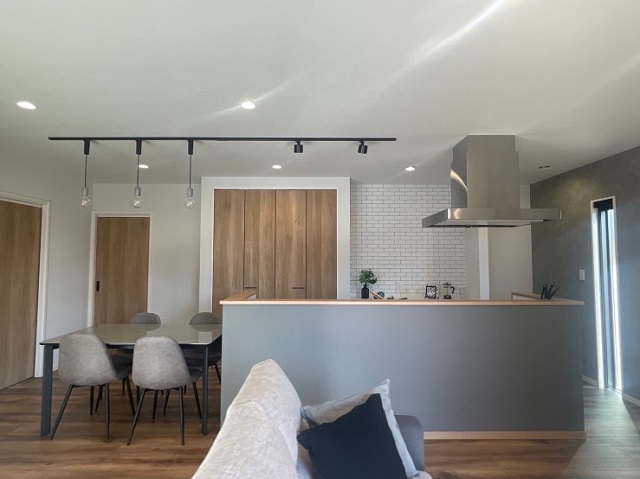

キッチンカウンターが完成しました。(After)

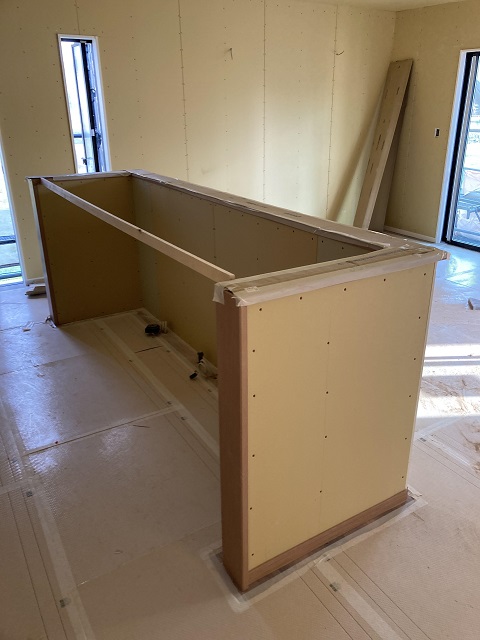

2022.12.13

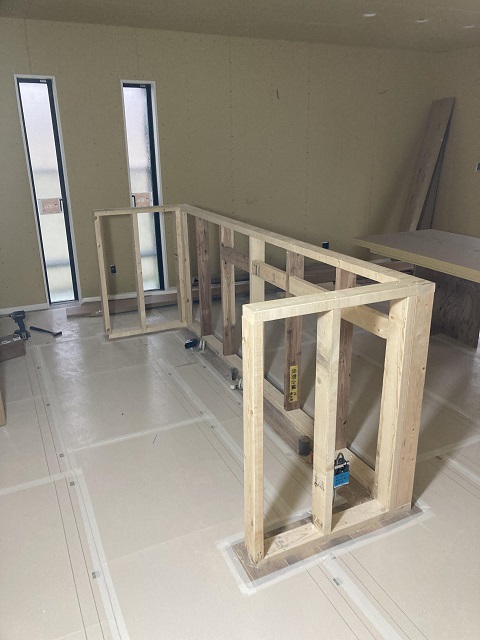

キッチンカウンターの施工が行われています。(Before)

2022.12.11

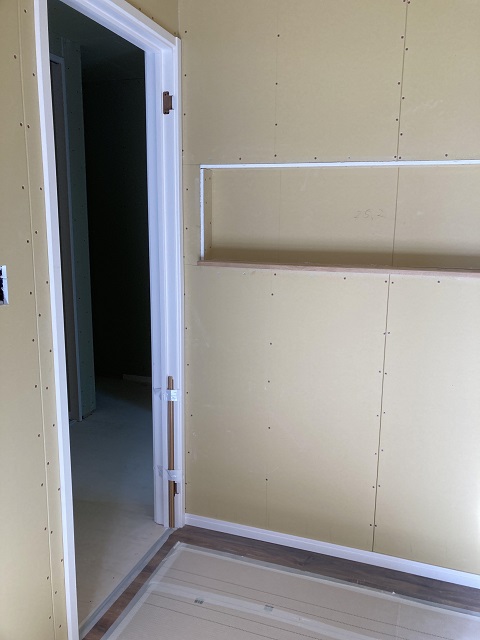

ニッチもこの通り。
建具の枠も取り付けられて長かった大工工事が間もなく終わります。

2022.12.11

大工工事も終盤です。

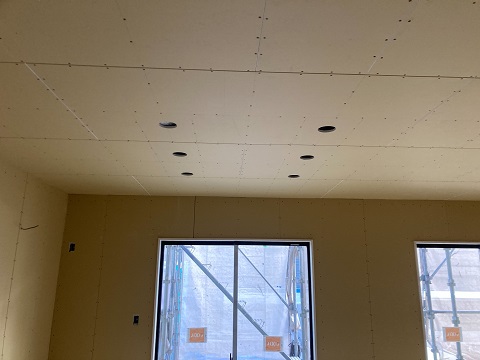

照明やスイッチの位置に取り付け用の穴があけられました。

2022.12.4

外壁の工事も進んでいます。
防水シートの上に、外壁の下地が施工されています。

2022.12.4

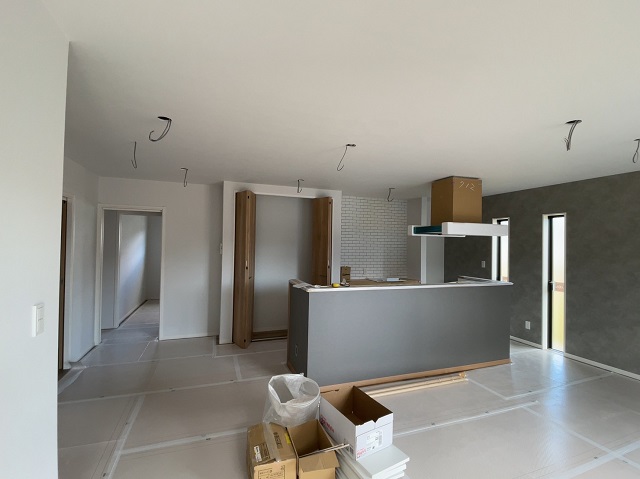

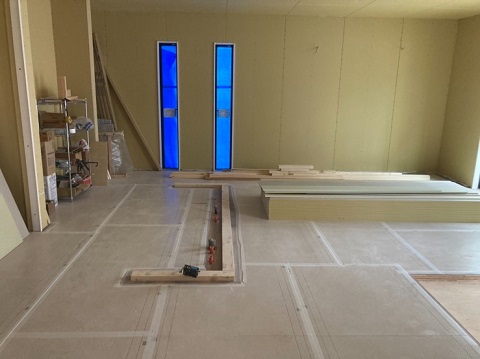

壁にボードが貼られてお部屋が仕切られてきました。
フローリングの施工も終わり、床養生が行われています。

本日は、工事はお休み。
毎週日曜日は弊社社長による現場パトロールが行われています。
現場の進捗確認はもちろん、安全管理や整理整頓など細かくチェックをしています。
こちらの現場もとってもきれいな現場です!

2022.11.17

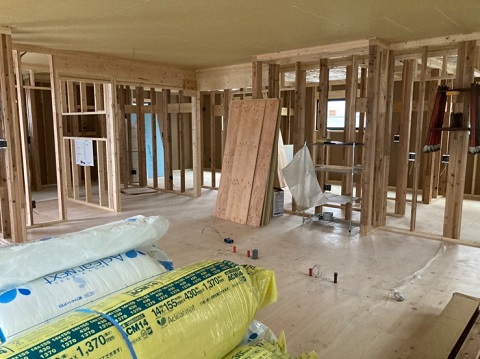

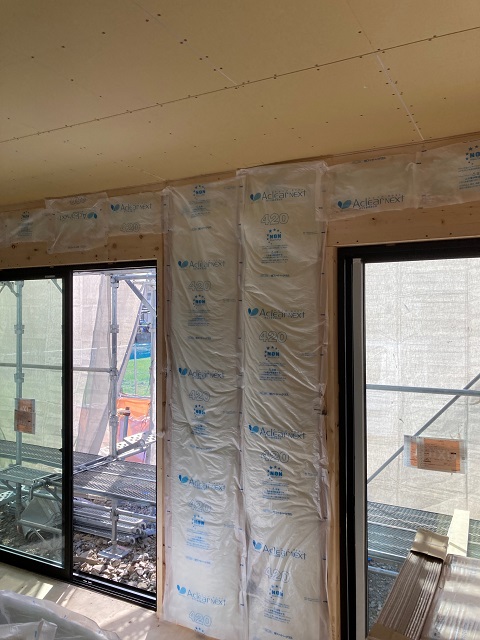

内部工事、断熱材の施工が行われています。

2022.11.13

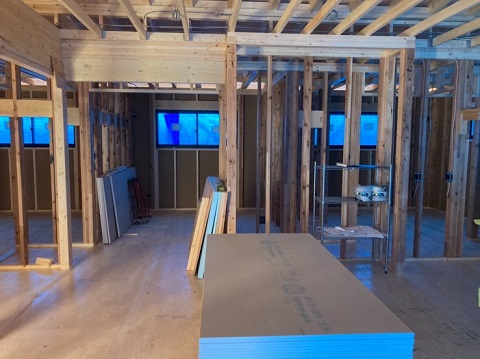

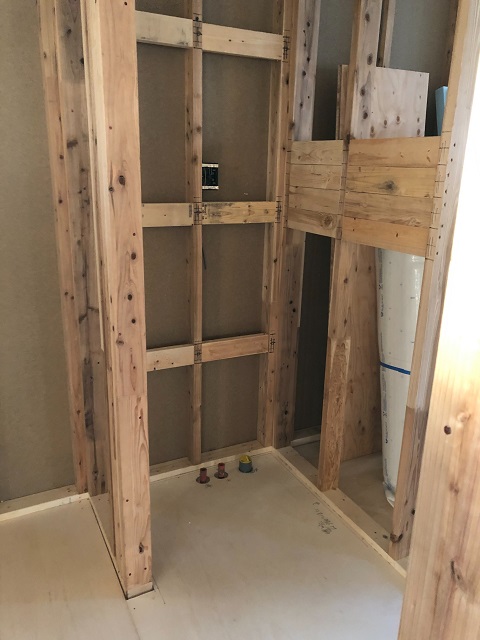

内部の大工工事が行われています。
天井にボードが貼られています。

2022.11.13

外壁の防水シートの施工が行われています。
第三者機関による施工チェックを行った後に、外壁を貼っていきます。

2022.11.11

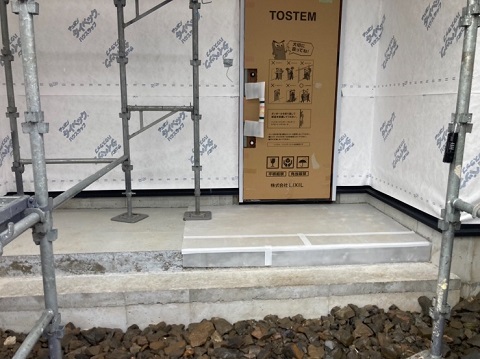

建物内への水道工事が行われました。

2022.11.6

建方工事が行われ、サッシの取り付けが完了しています。
内部にもこれからスタートする大工工事の資材が運ばれてきています。

2022.11.6

建方工事が行われました。
工場からカットされたパネルが運ばれてきて、現場で組み立てられました。
一日で屋根まで建ち上がっています。
外壁は防水シートの施工が行われるまでブルーシートで対策をします。

2022.10.30

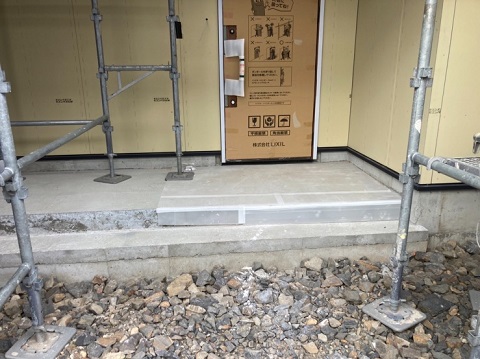

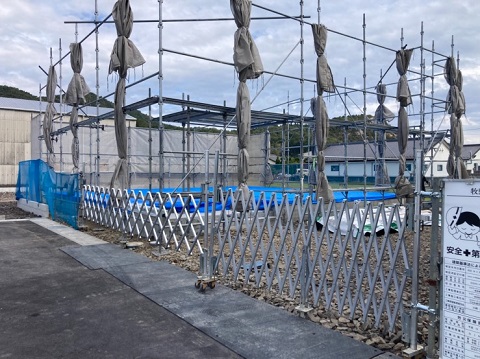

足場が組まれました。
いよいよ建物が建ち上がります。

2022.10.25

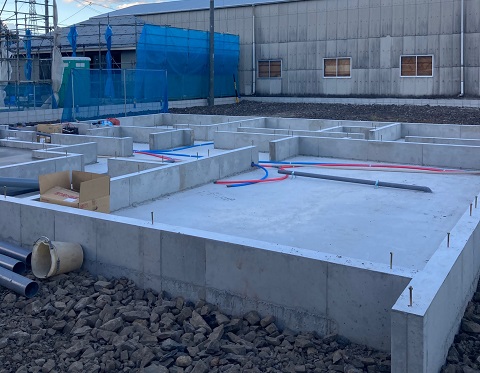

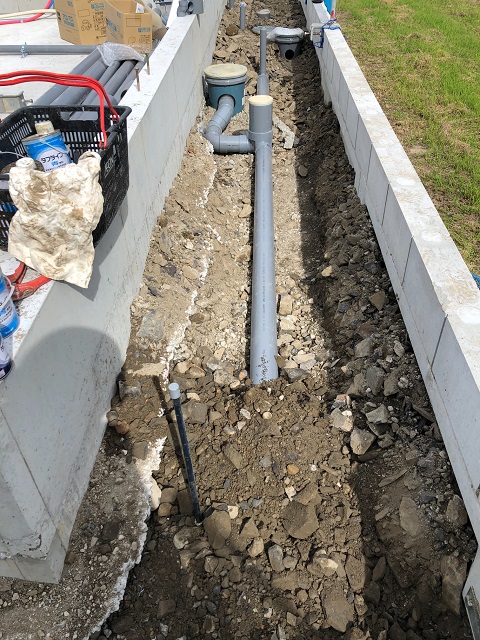

基礎内にも給排水管の引き込みが行われています。
基礎から出ている金物は、基礎と建物を固定するための金物です。

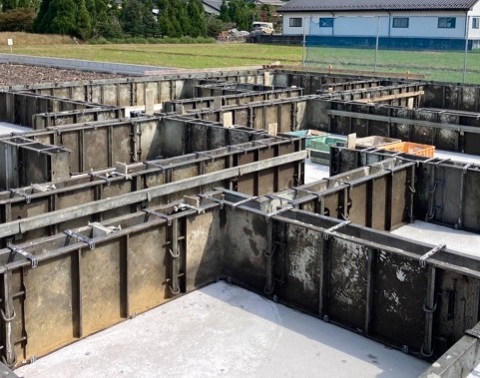

2022.10.25

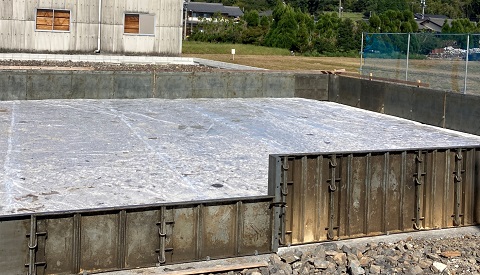

基礎が完成し型枠が外れ、水道の引き込み工事が行われました。

2022.10.23

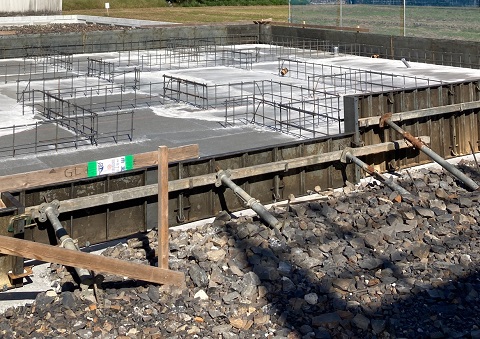

立ち上がり部分の型枠が組まれました。
この後コンクリートを流し固めていきます。

2022.10.15

基礎配筋が組まれ、第三者機関による検査を受けました。
規定通りの太さの鉄筋を決められた間隔でしっかりと組まれているか、細かくチェックを受けます。
検査をクリアした後、コンクリートを流し込みました。

2022.10.11

地面からの湿気を防ぐため防湿シートが施工されました。
基礎外周枠が組まれ、この後、配筋を行います。

2022.10.7

建築予定の地面(土壌)に防蟻の薬剤を散布しました。
大切なお家を守るため、土壌からしっかり対策を行います。

2022.10.7

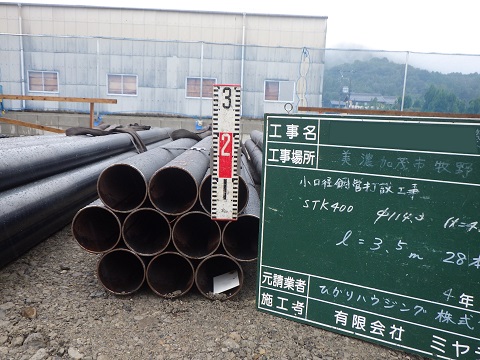

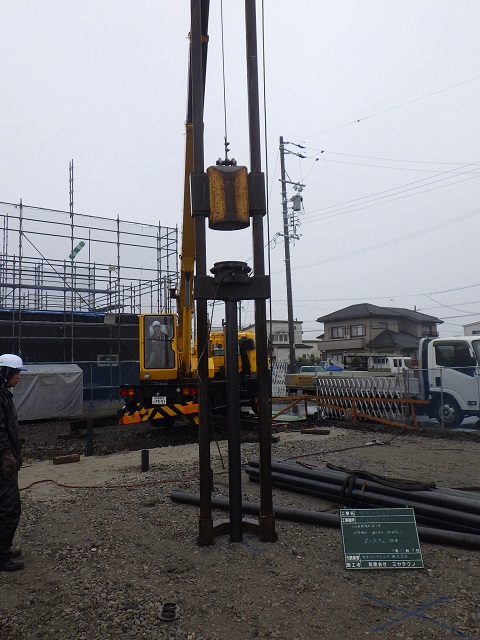

補強の方法はいくつかありますが、今回は鋼管杭を打設しました。
建築する場所に必要な数だけ打ち込みます。

2022.10.7

地盤調査の結果を受けて、補強工事を行いました。
