現場レポート

恵那市 完工事例

岐阜県恵那市三郷町 新築工事

2023.11.12

照明やコンセントなどの電気工事が完了しました。
クリーニングを行い、カーテンなどの取り付けが終わると社内チェックを行います。
その後、いよいよお客様へのお引渡しです。

2023.11.8

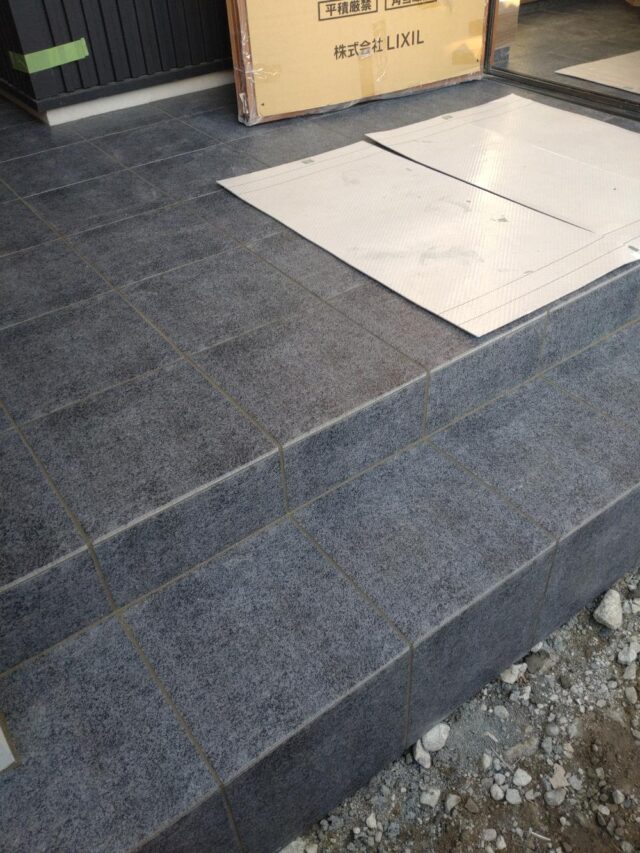

玄関ポーチのタイルが貼られました。
外部の工事もほとんど終了してきました。

2023.11.5

雨樋などの取り付け工事が完了し、足場が解体されました。
外部工事は基礎の仕上げ、玄関ポーチなどの左官工事が行われていきます。

2023.11.5

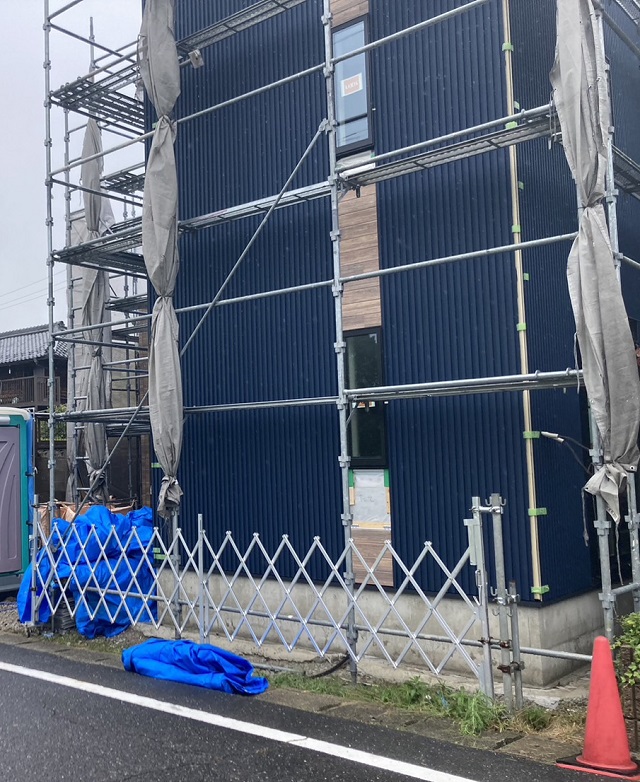

玄関ポーチの左官工事が行われています。
この後、タイルが貼られていきます。

2023.11.5

クロス工事が完了し、キッチン・カップボードの取り付けも行われました。
建具の取り付けも進み、完成が近づいてきました。

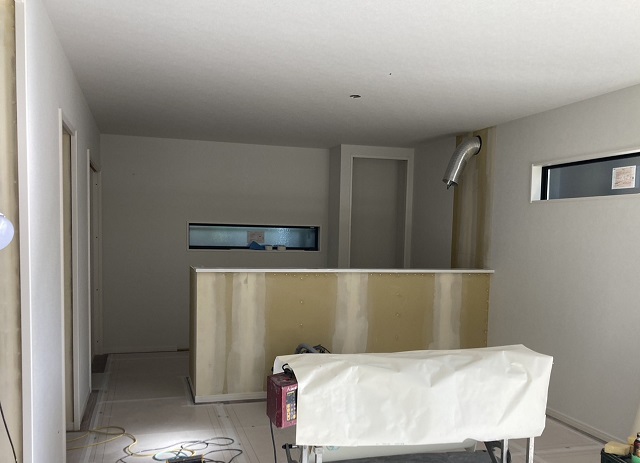

2023.10.29

クロス工事が進んでいます。
ボードの継ぎ目などをパテで平らにし、クロスを施工していきます。
ホワイト系のクロスが貼られると少し空間が広く感じます。

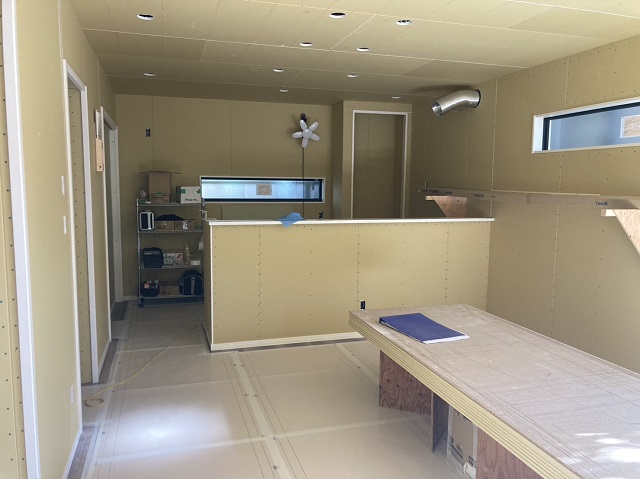

2023.10.22

内部の大工工事が終わり、コンセントや照明器具の取り付け用の穴があけられました。
内部工事はこの後クロス工事へ移っていきます。
クロスが貼られると雰囲気が一気に変わります。

2023.10.15

外壁工事が順調に進んでいます。
ガルバリウム×木目のサイディング が素敵なお家になりそうです。

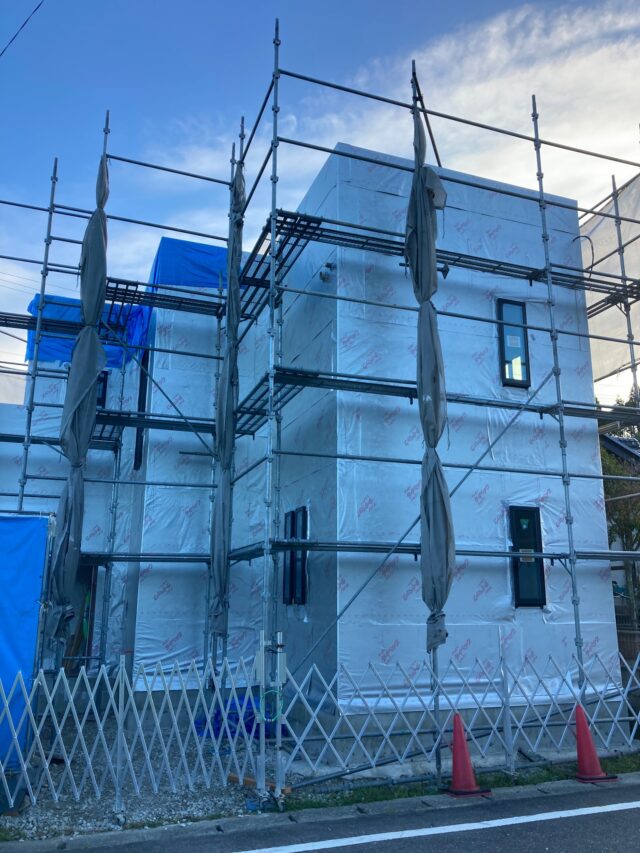

雨樋などの取り付けが終わるまでは足場があるので外観がお披露目されるのが楽しみですね。

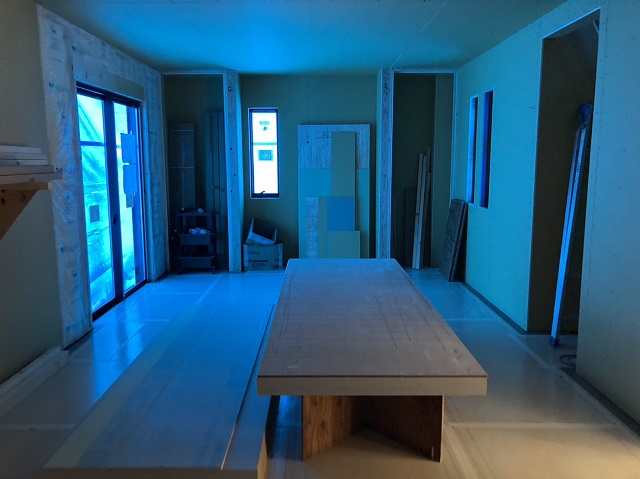

2023.10.8

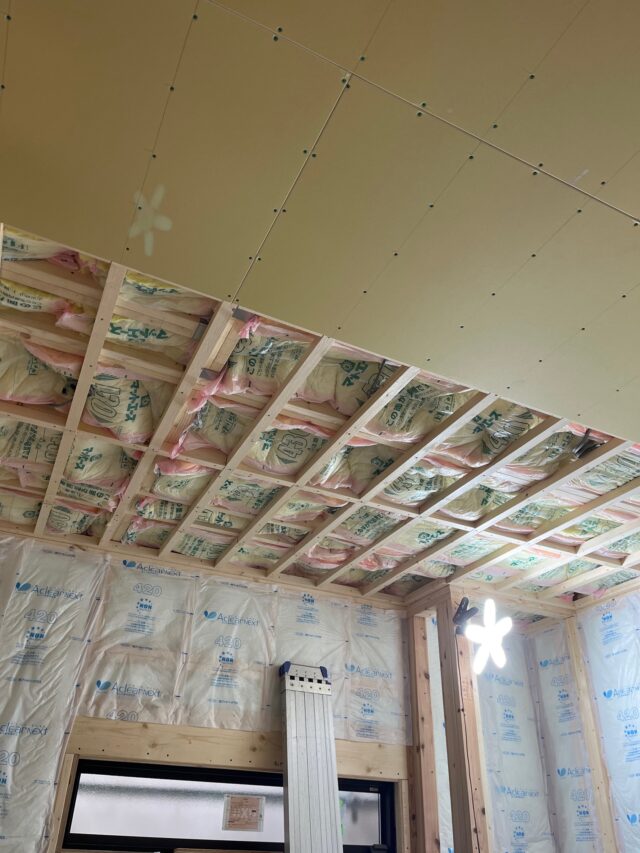

壁や天井にボードが貼られています。
空間が仕切られてきて、生活のイメージがわいてきますね。

毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、安全管理や整理整頓など細かくチェックしております。
自慢の現場です!

2023.10.7

外壁工事が進んでいます。
外壁材の下地が打たれています。
どんな外観になるか楽しみですね。

2023.10.5

大工工事が進んでいます。
天井が貼られていきます。
少しずつ空間が仕切られていきます。

2023.10.2

第三者機関による施工チェックを受けました。
指摘があった場合にはしっかりと是正して工事を進めていきます。

2023.9.29

外壁の防水シートが貼られました。
第三者機関によるチェックを受けた後、外壁工事が進んでいきます。

2023.9.25

床下の防蟻処理を行いました。
大切なお家を守るためにしっかりと対策を行います。

2023.9.24

現場に資材が運び込まれています。
大工工事が進んでいきます。

2023.9.24

上棟後、外壁の防水シートが施工されるまではブルーシートで養生を行っています。

2023.9.22

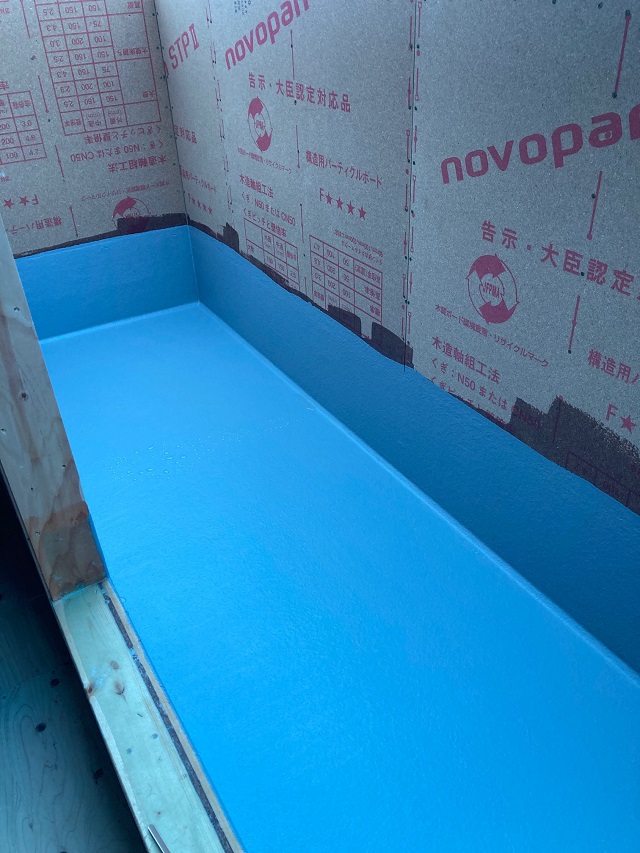

ベランダの防水施工が行われました。

2023.9.21

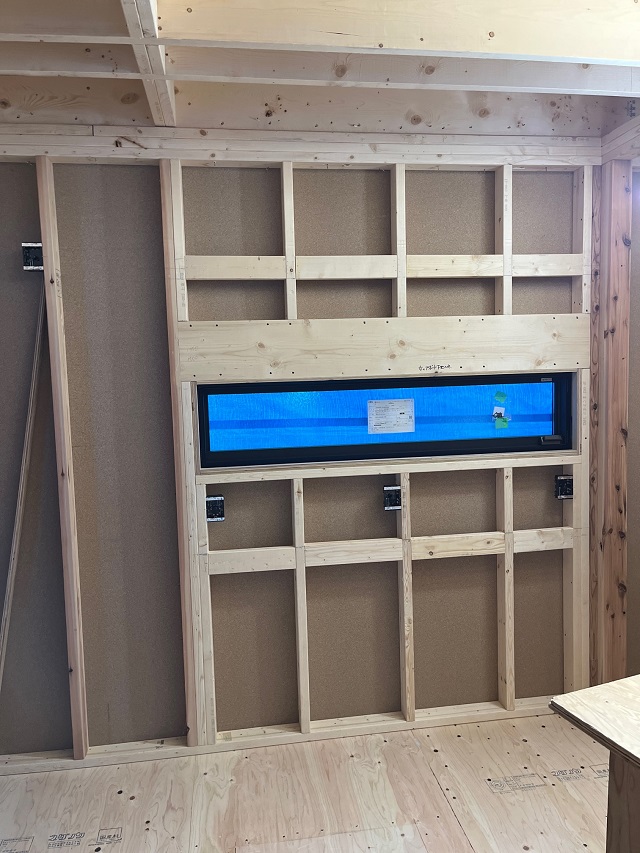

サッシの取り付けが行われました。
カップボード(食器棚)や壁掛けテレビなど下地が必要な部分には補強を行います。

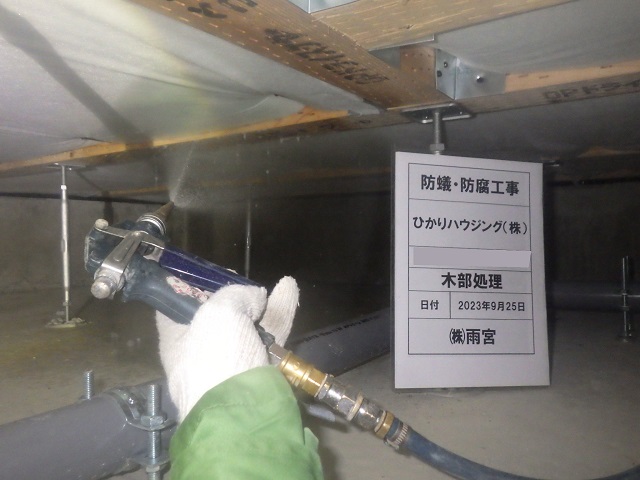

2023.9.19

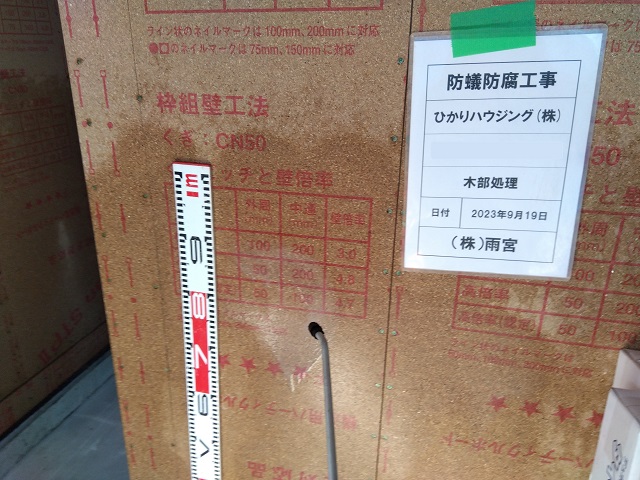

上棟後、建物の水回りや玄関回りなどに防蟻・防腐の薬剤を散布しました。

2023.9.18

バルコニーの床伏せが終わり、この後防水施工を行います。

2023.9.18

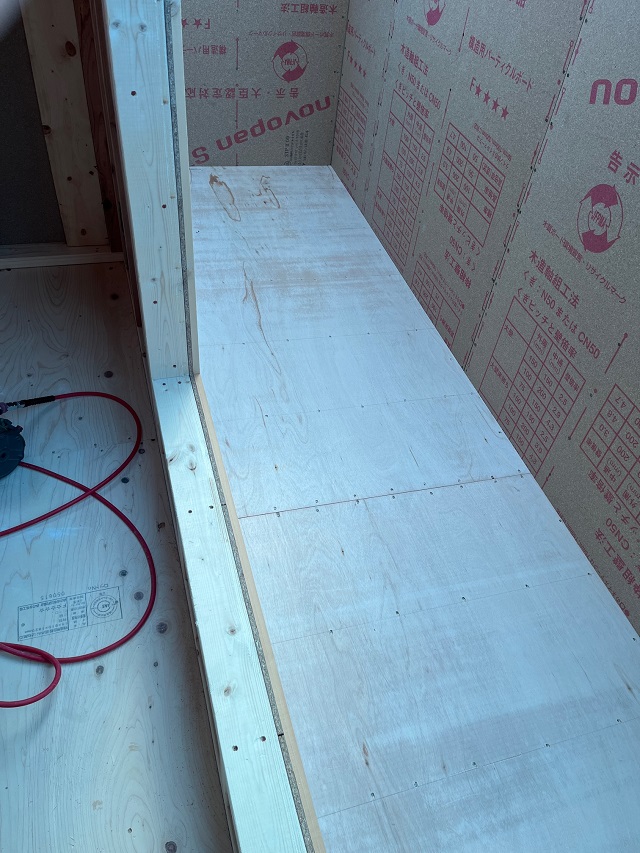

建物が立ち上がり、大工工事が始まっていきます。
こちらはバルコニーの様子です。

2023.9.13

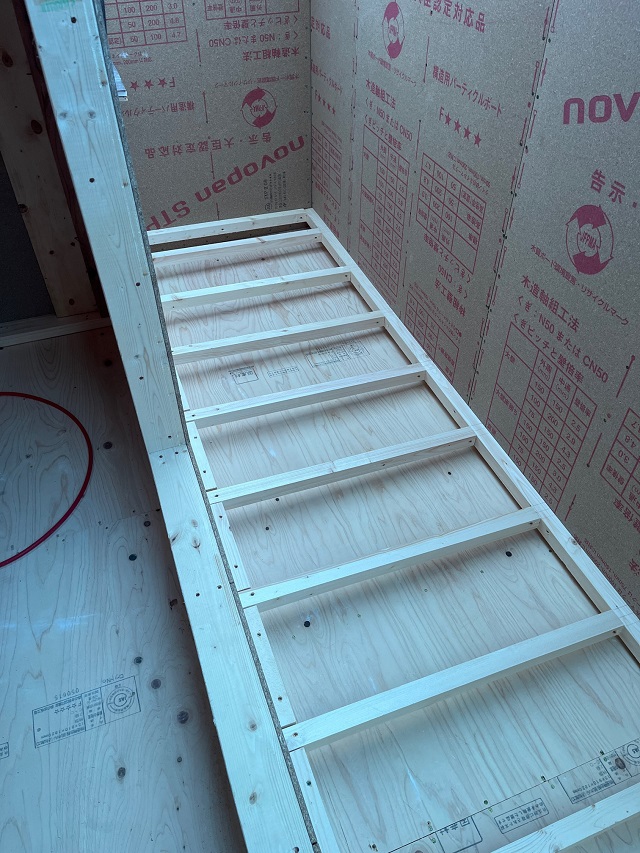

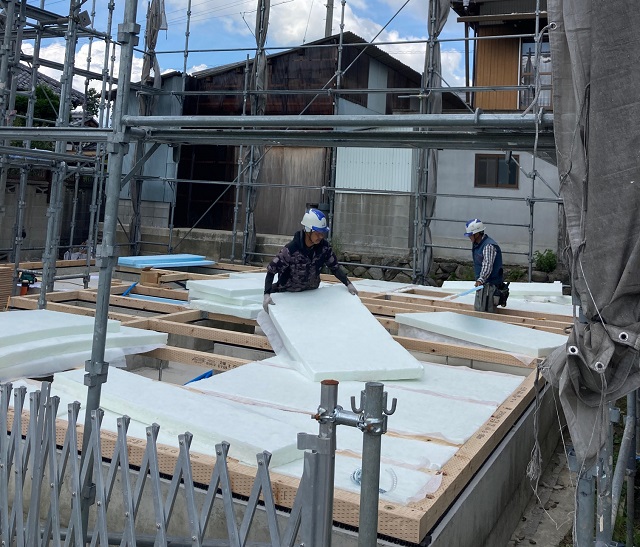

断熱材を敷き、床板を貼っていきます。

2023.9.13

足場が組まれ、いよいよ立て方工事が行われます。

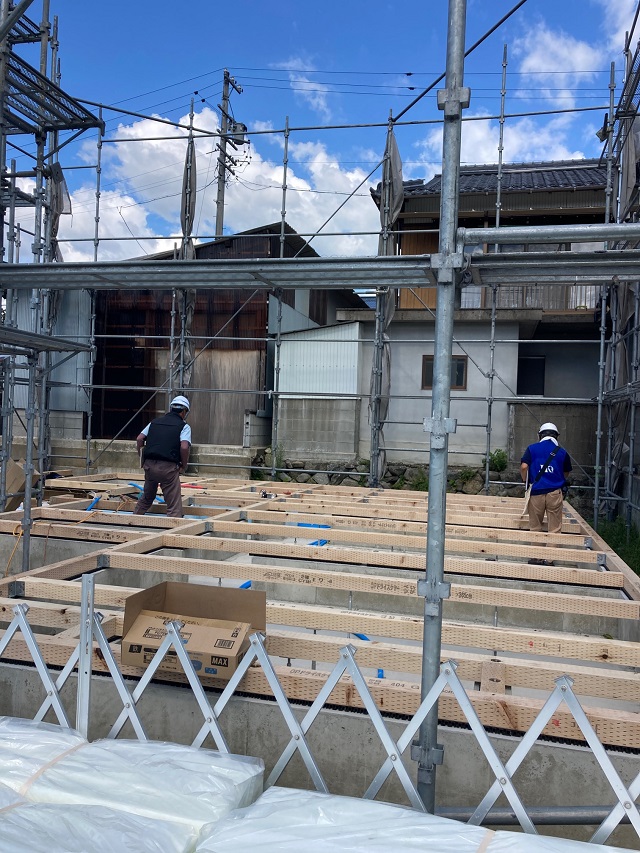

本日は、1階の床伏せ工事が行われています。

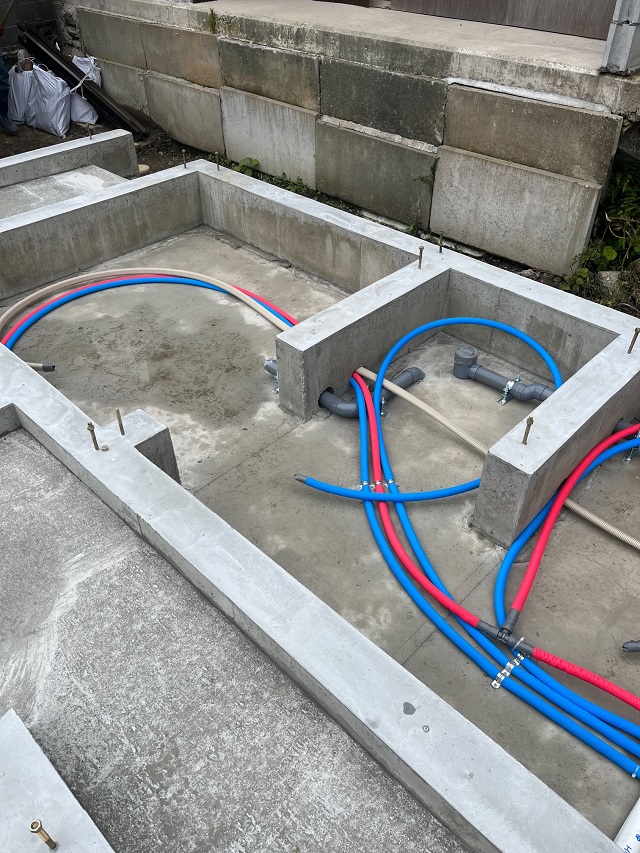

2023.9.8

基礎内に給排水管の引き込み工事が行われました。
床下なので見えなくなりますが、こんな風になっているんです。

2023.9.5

型枠が外れました。
基礎から出ている金物は、基礎と建物を固定するための金物です。

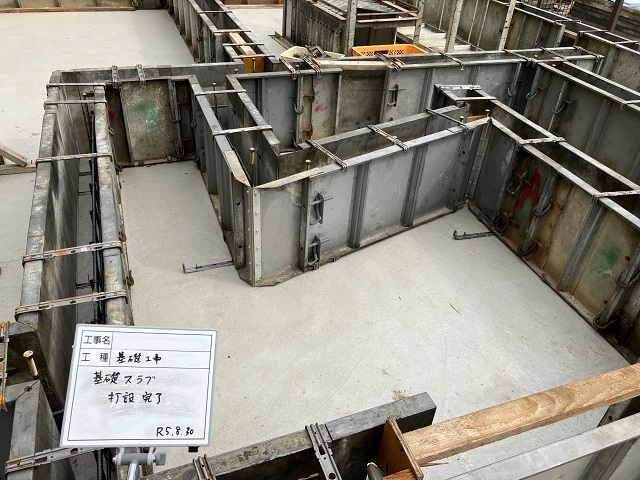

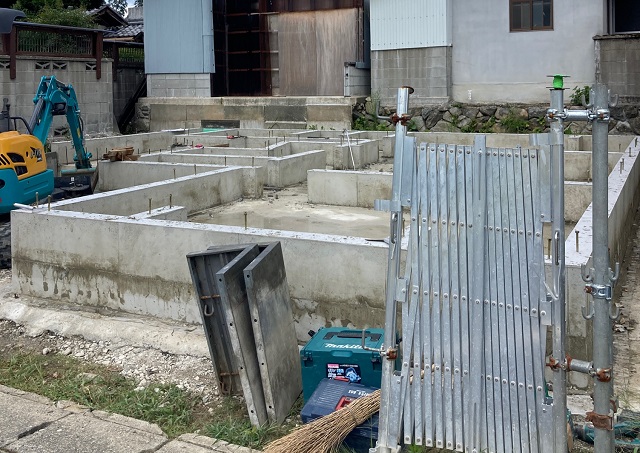

2023.8.30

立ち上がり部分の型枠が組まれました。
コンクリートを流し固めていきます。

2023.8.29

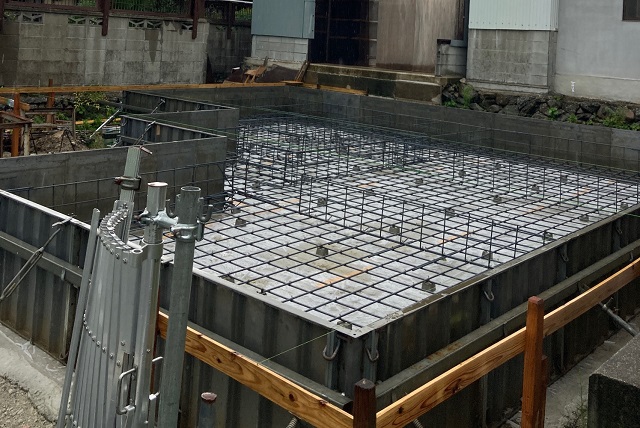

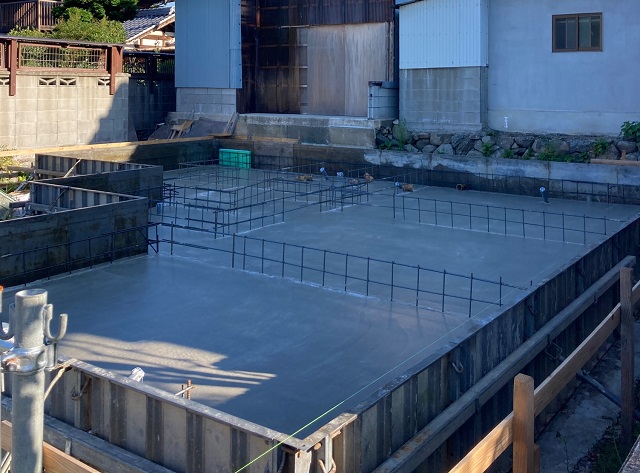

第三者機関による配筋検査を受け、ベースのコンクリートが流し込まれました。
養生期間を置き、次は立ち上がり部分の枠を組みます。

2023.8.24

基礎内への水道関係の引き込みも行われています。

2023.8.24

地面からの湿気の侵入を防ぐために、防湿シートを施工しました。
その後、基礎の枠・配筋が組まれました。

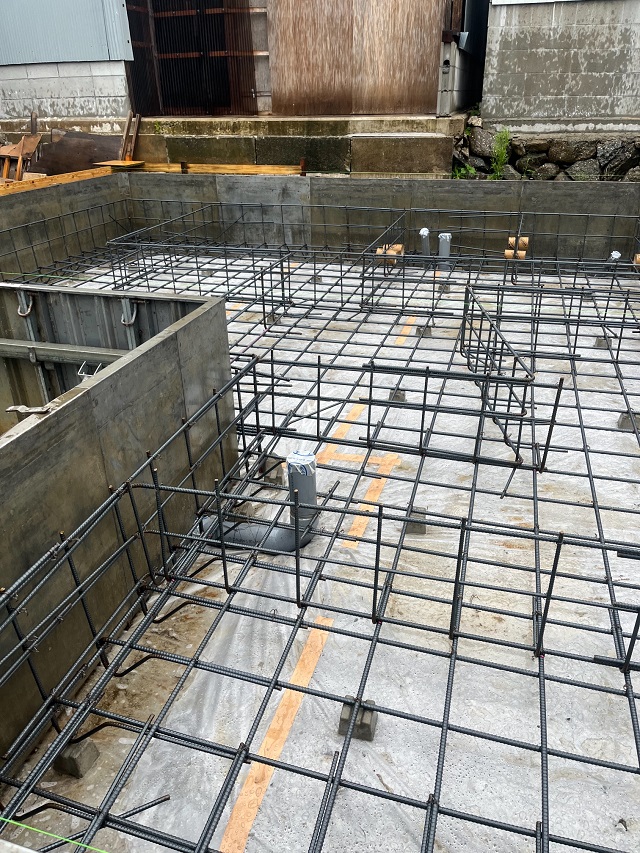

2023.8.19

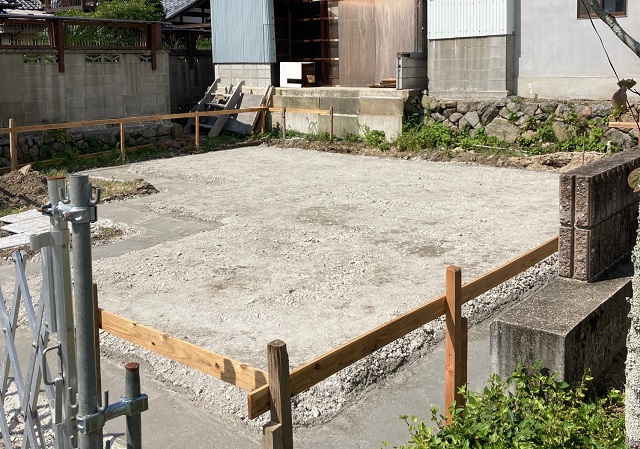

基礎工事が始まりました。

2023.8.19

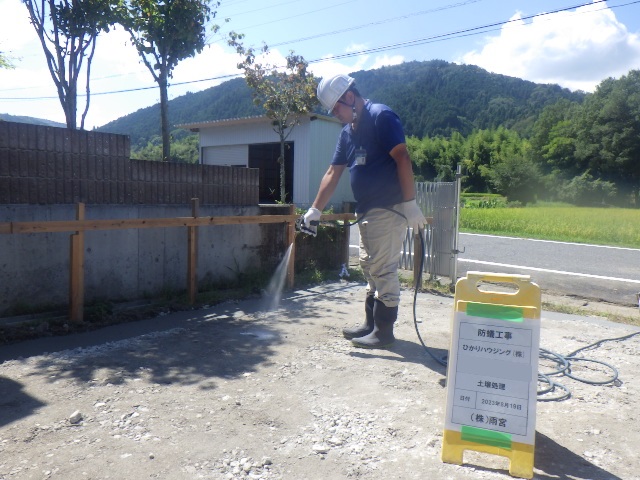

建築予定場所の土壌に防蟻の薬剤を散布しました。
大切なお家を守るため土壌からしっかりと対策を行います。
