現場レポート

可児郡

岐阜県可児郡御嵩町 新築工事

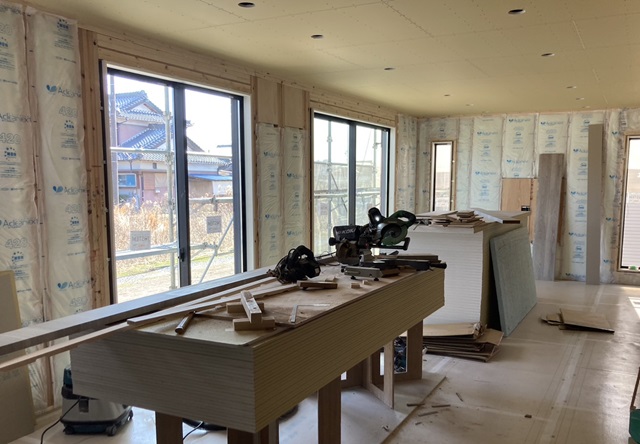

2024.2.25

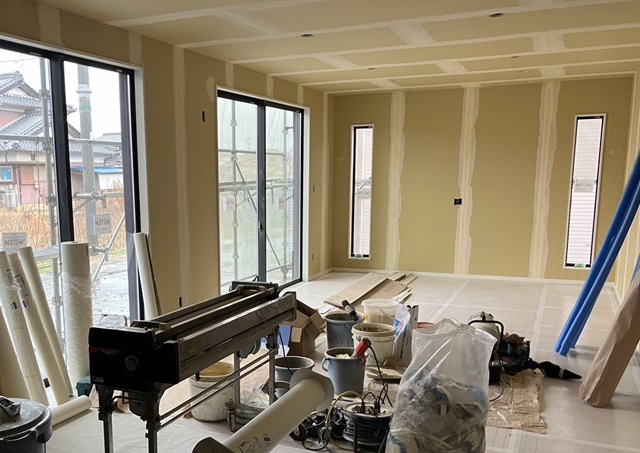

クロス工事が始まっています。
ボードの継ぎ目をパテで平らに均し、クロスを貼っていきます。

2024.2.18

大工工事が終了し、クロス工事が始まっていきます。
今週もきれいな現場を徹底していますね。
満点合格をいただきました!

2024.2.15

階段の裏側。
なかなか見る機会はないと思いますが、こうなっています(^^)

2024.2.11

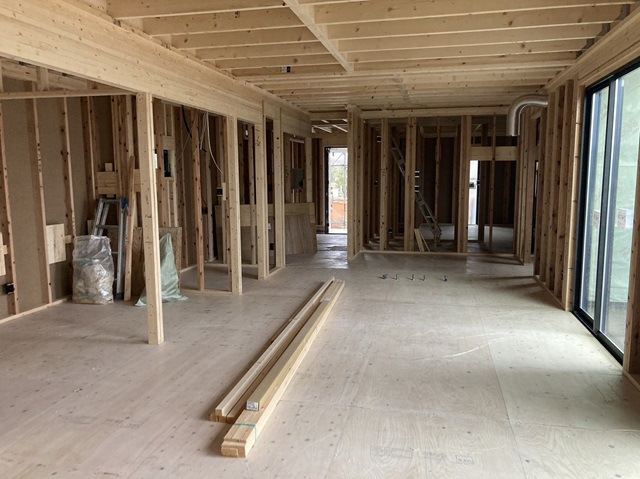

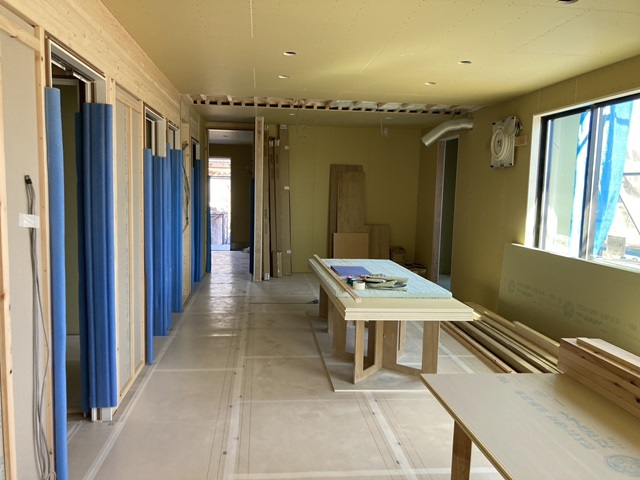

建物内、大工さんの造作工事が終盤です。

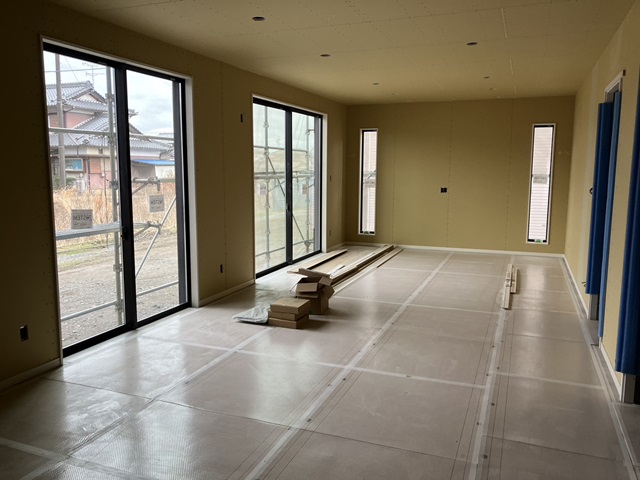

天井や壁がボードで覆われました。
天井には照明器具用の穴があけられています。
クロス工事後器具の取り付けを行います。

2024.2.11

外壁の工事も進んでいます。
足場ネットで分かりづらいですが、外壁の下地が施工されています。

2024.2.4

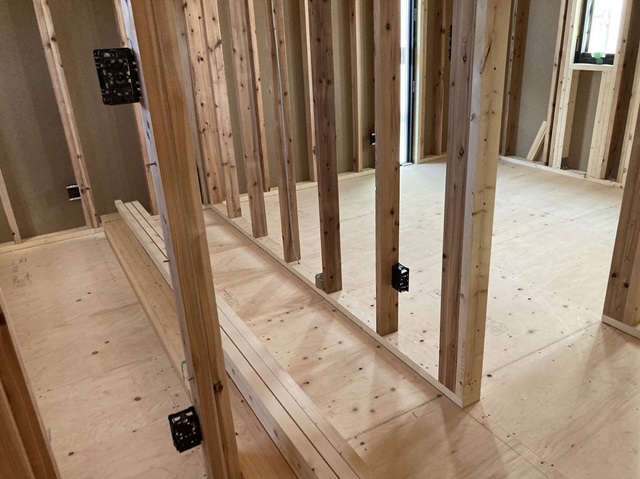

大工さんが作業中です。

床はフローリングが施工され、傷や汚れを防止する為に床養生が行われています。
天井にボードが貼られ、お部屋らしくなってきましたね。
この後、壁にもボードが貼られていきます。

2024.1.28

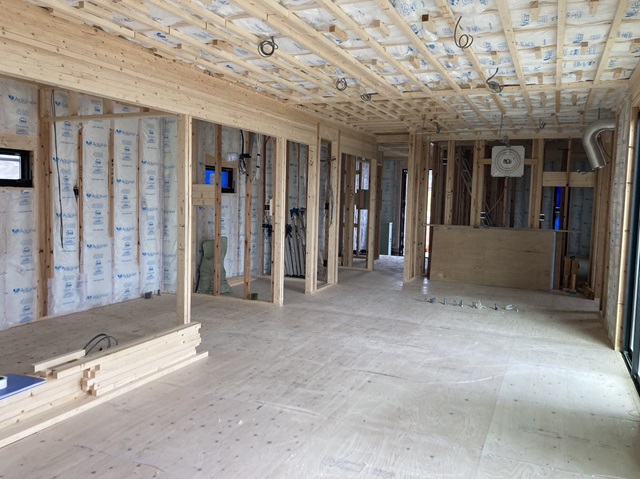

1階部分、壁・天井共に断熱材の施工が終わっています。
この後ボードが貼られていくので、1週間後には雰囲気がまた変わっていますよ。
楽しみですね。

2024.1.25

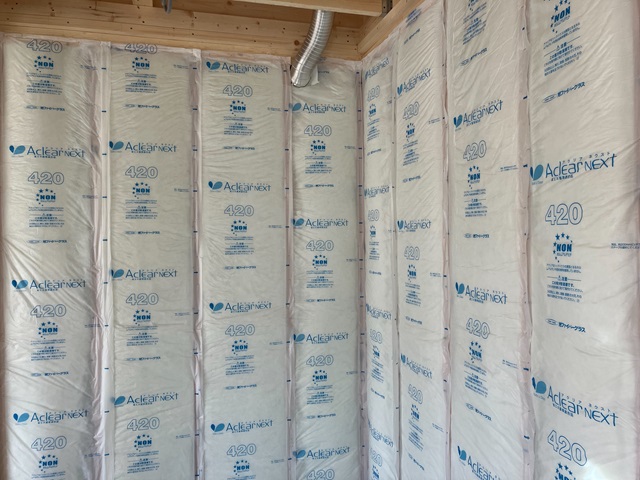

壁面に断熱材が施工されています。
この後、ボードが貼られていくと空間が仕切られてお部屋ができてきます。

2024.1.23

建物内、電気配線工事が終わっています。

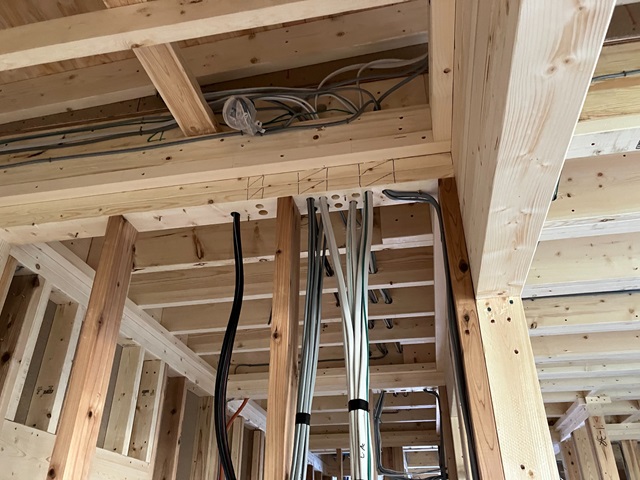

壁の中に隠れてしまいますが、すごい数の配線ですね。

2024.1.21

外壁工事が少しずつ進んでいます。
防水シートの上に外壁材の下地が打たれています。

2024.1.21

毎週日曜日は弊社社長による現場パトロールの日です。
現場の進捗確認はもちろん、清掃状態や整理整頓・安全管理など細かくチェックしています。
こちらの現場はとてもきれいに整頓されていて、素晴らしいですね。
工事が進んでいっても、状態をキープするよう監督や職人さんへの意識を徹底しています。

2024.1.14

サッシの取り付けが終わっています。

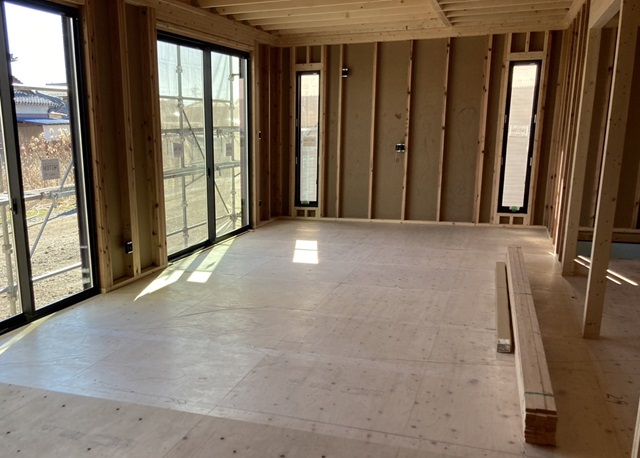

大工工事が始まっています。

2024.1.14

外壁に防水シートの施工が行われました。
第三者機関による施工検査を受けた後、外壁工事が進んでいきます。

2024.1.14

上棟後、現場でお客様と打ち合わせを行います。
コンセントの位置、棚の位置など図面ではわかりにくかった場所を確認しました。
コンセントやスイッチボックスが取り付けられていますね。

2024.1.7

外壁、防水シートの施工まではブルーシートで覆われています。

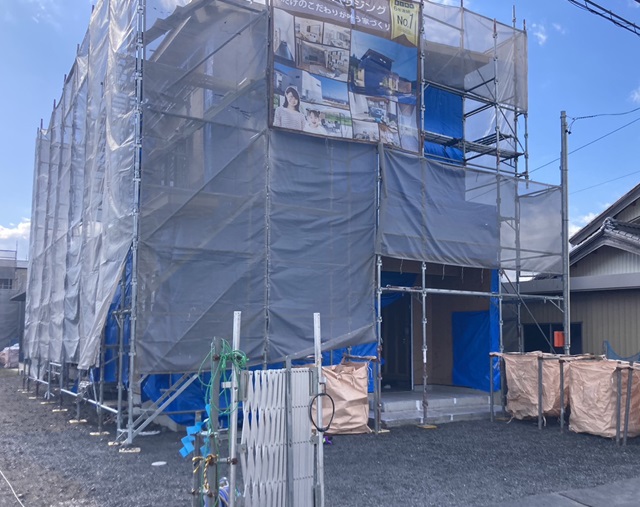

2024.1.5

バルコニーはこの後防水加工を行います。

2024.1.5

大工工事が始まっています。

こちらはバルコニー。

2023.12.25

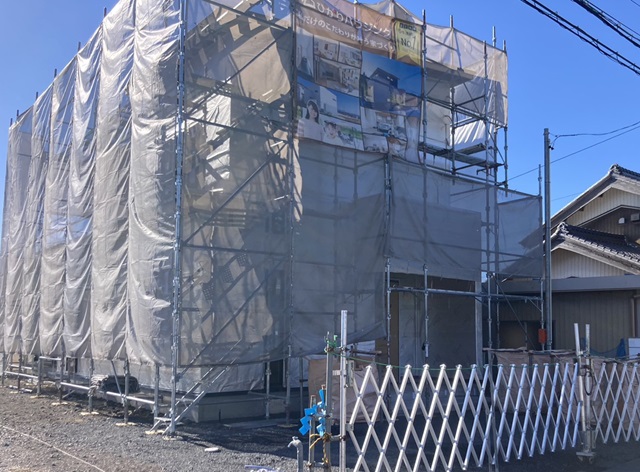

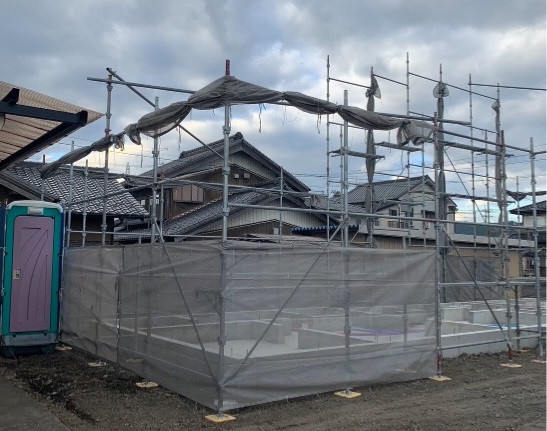

基礎が完成し足場が組まれました。
間もなく建方工事が行われ、建物が立ち上がります。

2023.12.23

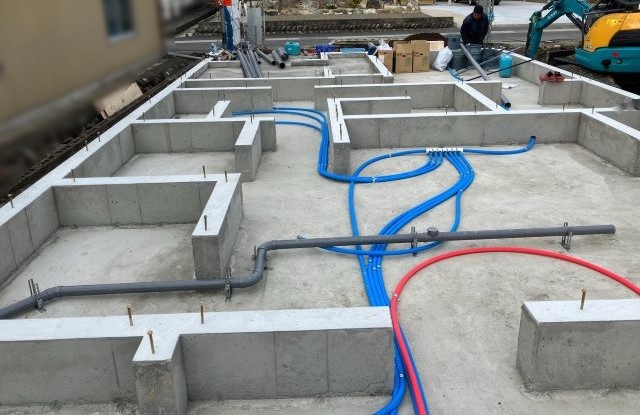

基礎内に水道の給排水管の引き込み工事が行われました。
基礎から出ている金物は、基礎と建物を固定するための金物です。

2023.12.18

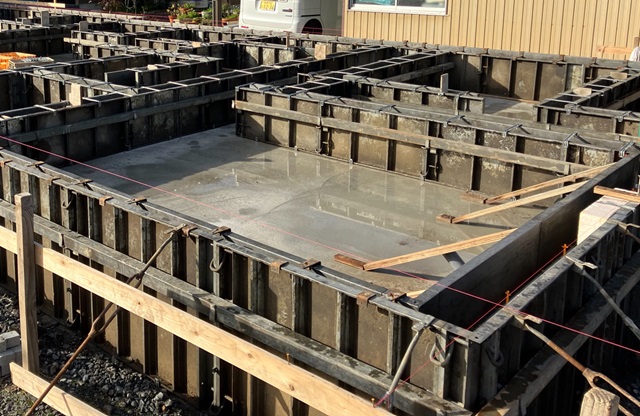

立ち上がり部分の型枠が組まれました。
コンクリートが流し込まれ、養生期間を置き、型枠が外されます。

2023.12.13

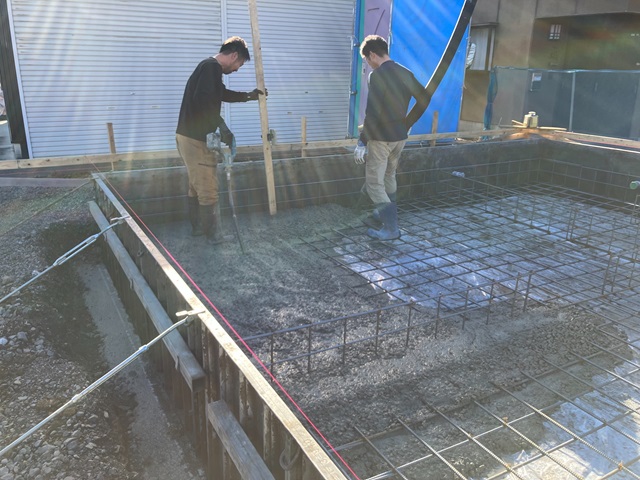

配筋検査をクリアし、コンクリートが流し込まれました。
この後平らに均して養生期間を置きます。

2023.12.13

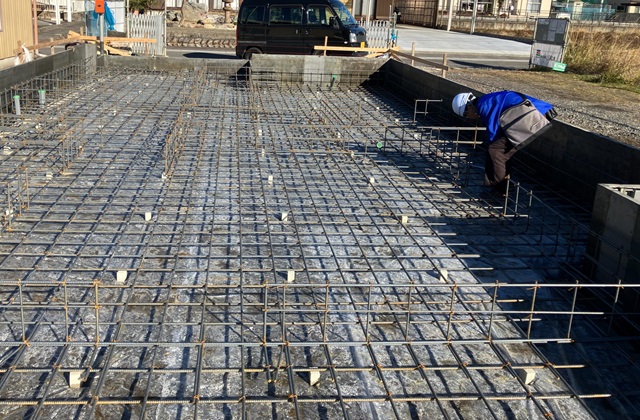

第三者機関による基礎配筋検査が行われました。
鉄筋の太さ、間隔、高さなど細かくチェックを受けます。
検査をクリアしてからコンクリートを流していきます。

2023.12.11

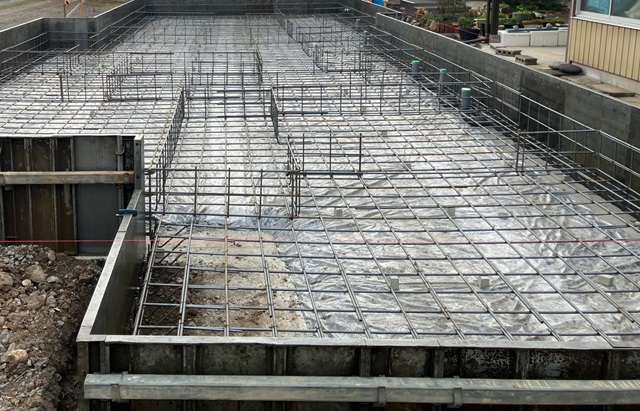

地面からの湿気を防ぐために防湿シートが施工され基礎の配筋が組まれています。
水道管の工事も行われていますね。
この後第三者機関による施工検査を受けます。

2023.12.5

工事が始まっていきます。

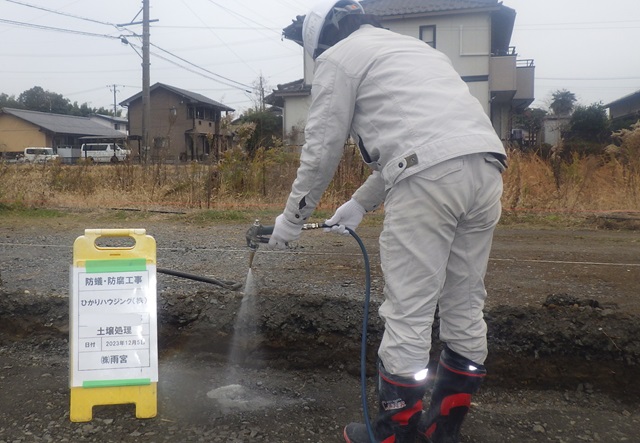

建物の建築地の土壌に防蟻の薬剤を散布しています。。
大切なお家を守るため、土壌からしっかりと対策を行っていきます。
